Il y a près de soixante ans, l'Ildut a été sacrifié au profit de la recherche du minerai d'étain. Son cours naturel a été transformé en un canal rectiligne. Aujourd'hui, l'homme vient corriger ses erreurs du passé.
Afin d'atteindre le « bon état écologique » demandé par la Directive Cadre sur l'Eau (DCE) à l'horizon 2015, il a été mis en place un Contrat de Restauration et d'Entretien CRE) avec la mise en ouvre d'un premier programme d'action, mené entre 2009 et 2014 (voir plus bas, les travaux sur la CoMiRen) ; or, si ce programme a permis une amélioration de la qualité physique du cours d'eau, le résultat obtenu a été néanmoins insuffisant pour atteindre l'objectif de bon état écologique précité. Il a donc été décidé d'engager un second programme pour la période 2015-2019 ; c'est dans le cadre de celui-ci que s'inscrit la renaturation de l'Ildut.
Les travaux de cette année portent sur une longueur de 1080 mètres compris entre l'entreprise « Madoc » en aval, et le vidage du lac de la Laverie en amont.
Attention: Ces travaux auront pour conséquence l'interdiction de la pêche sur cette portion de l'Ildut pour 2 années (2018 et 2019)
Place aux images!
4 septembre

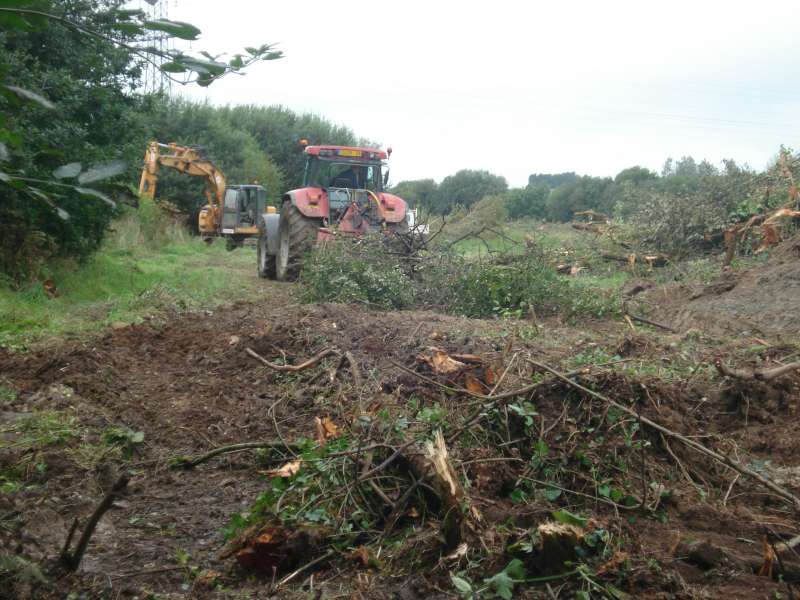

Préparation du chantier, élagage et défrichage
12 septembre

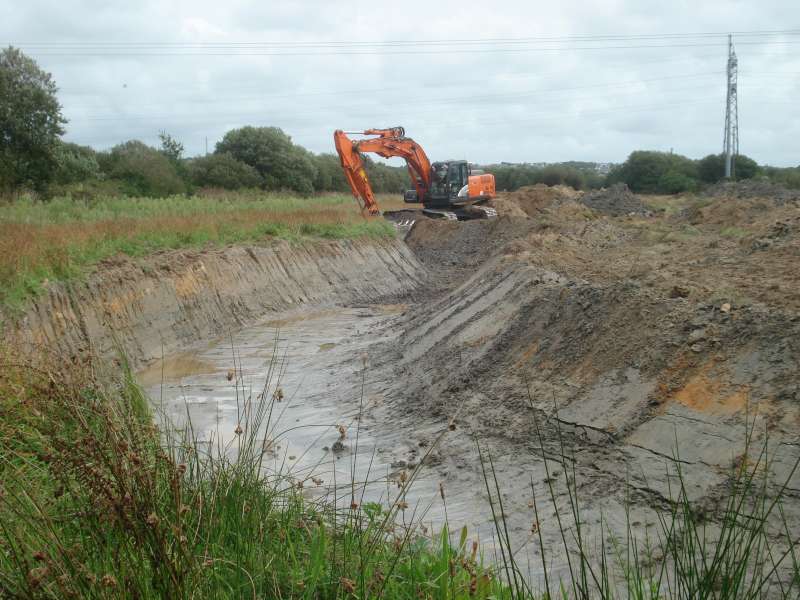

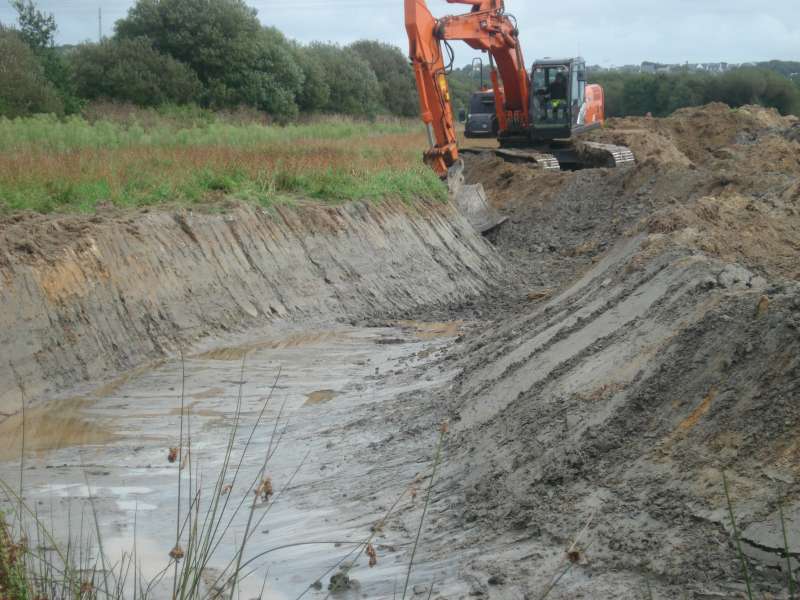

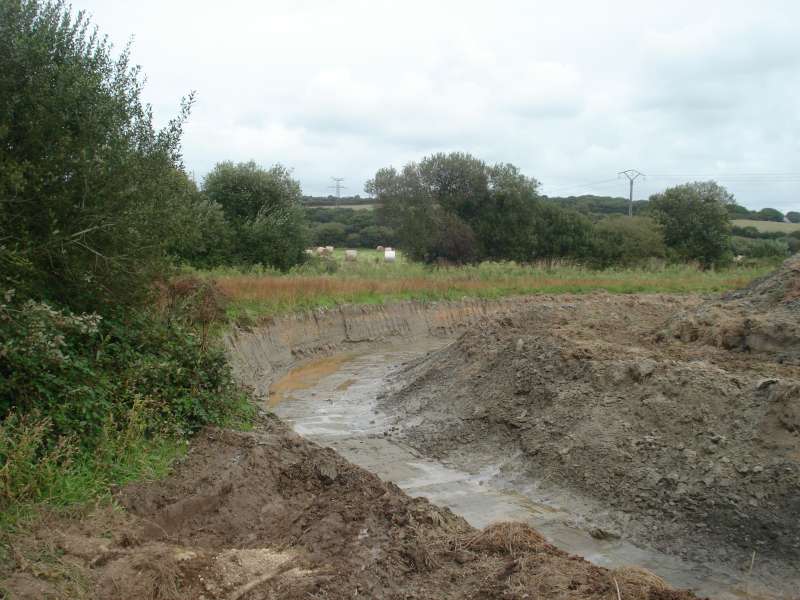

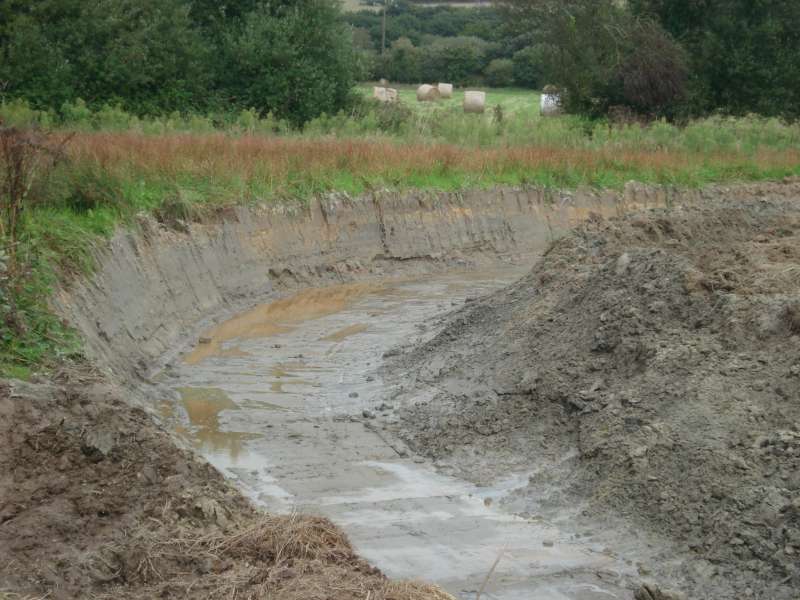

Les premiers méandres se dessinent...

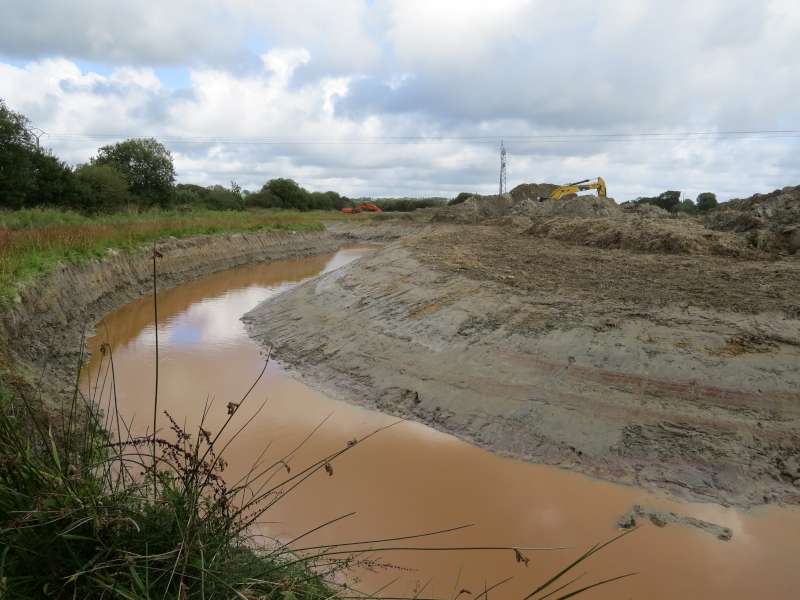

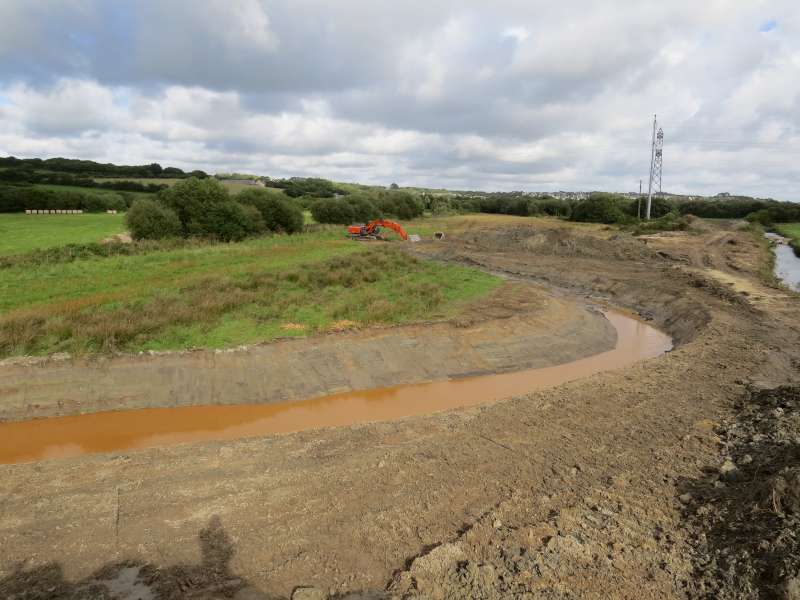

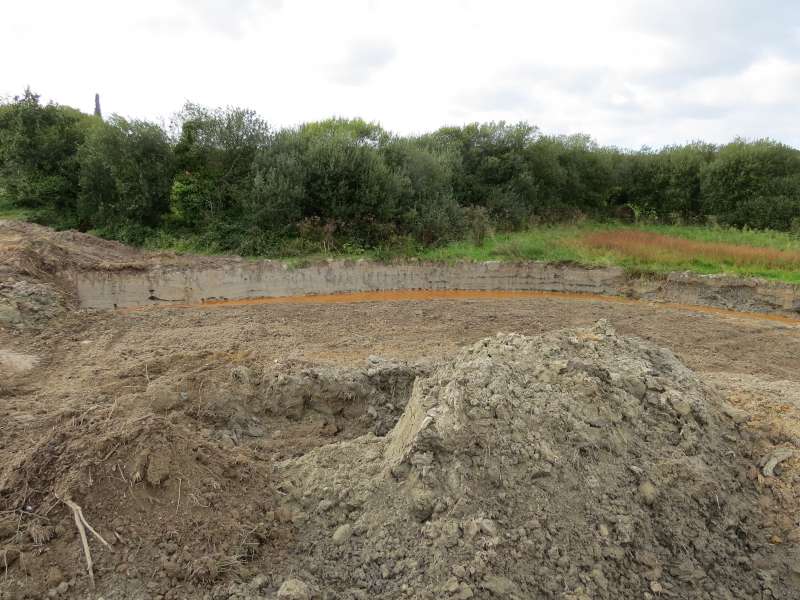

15 septembre
Côté aval du chantier: la pelleteuse avance bon train! Pas de piquetages de géomêtres sur ce chantier, la machine (la rouge) est guidée par GPS!
Gwada veille à la conformité des travaux (Gwada, c'est le chien....)

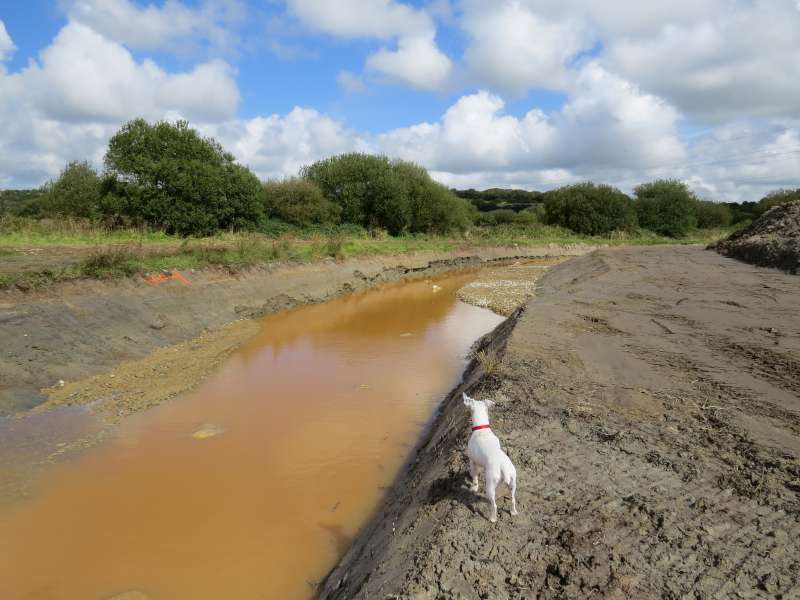

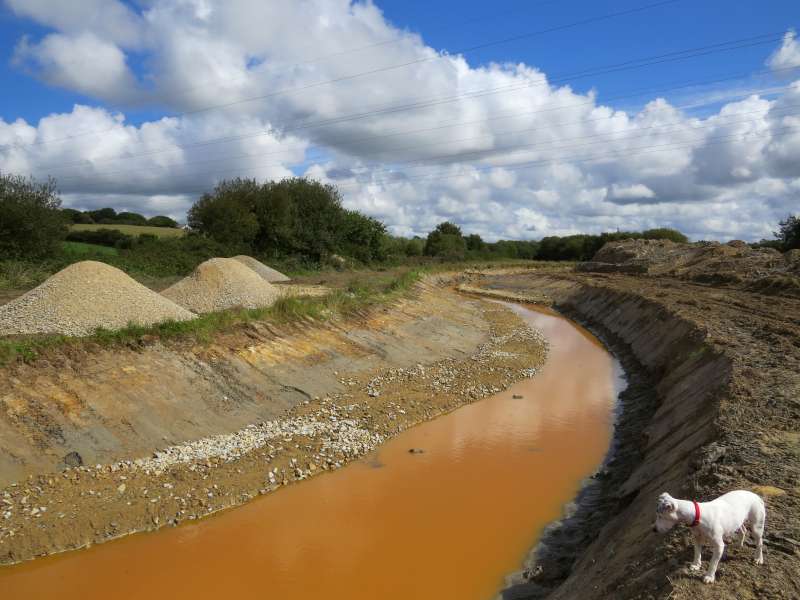

21 septembre

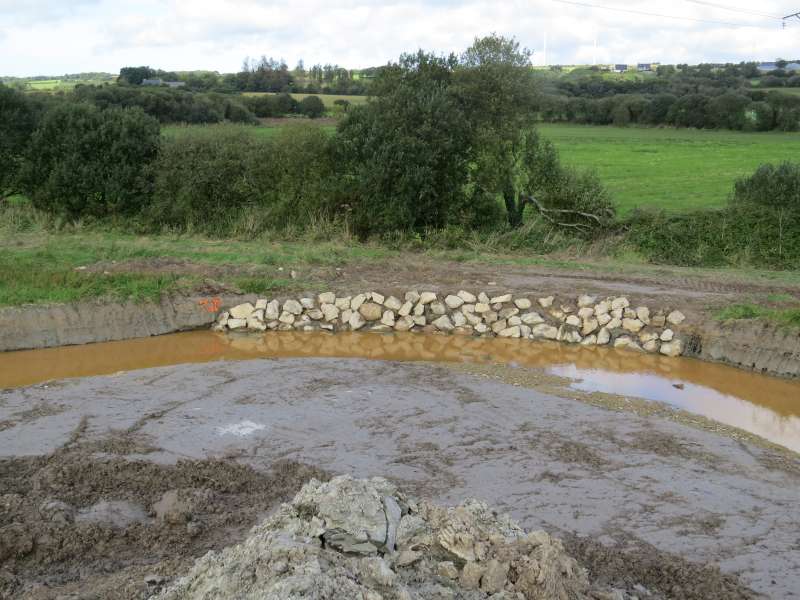

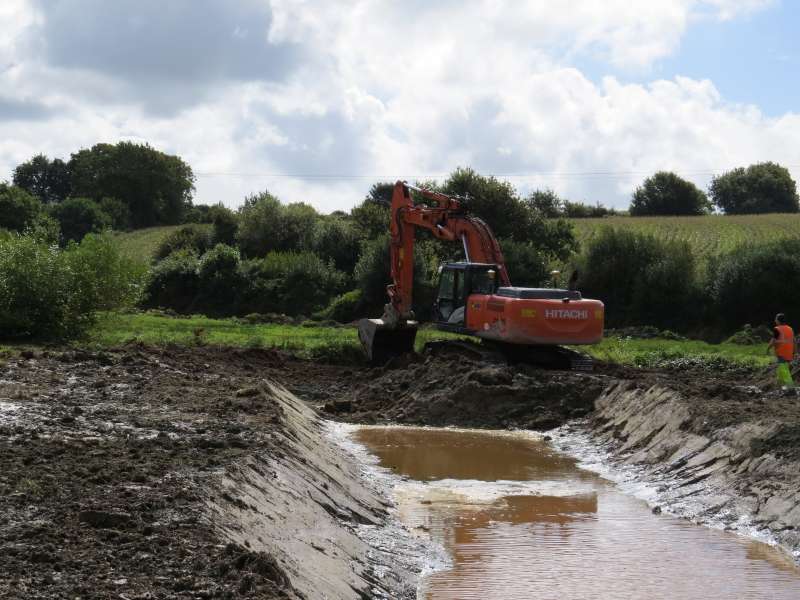

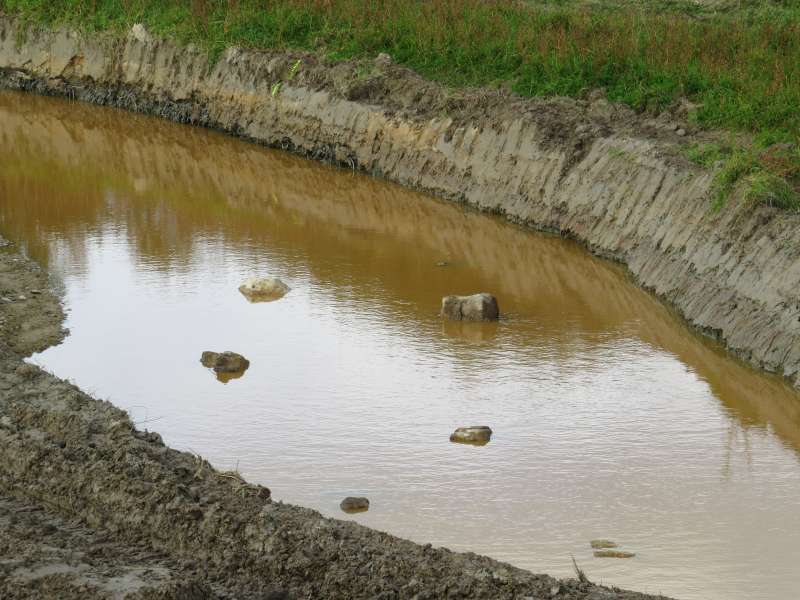

Côté aval du chantier toujours, les premiers aménagements font leur apparition: Banquettes, enrochements et blocs de granit.La pelleteuse continue son avancée, toujours sous le contrôle de Gwada l'experte...
27 septembre

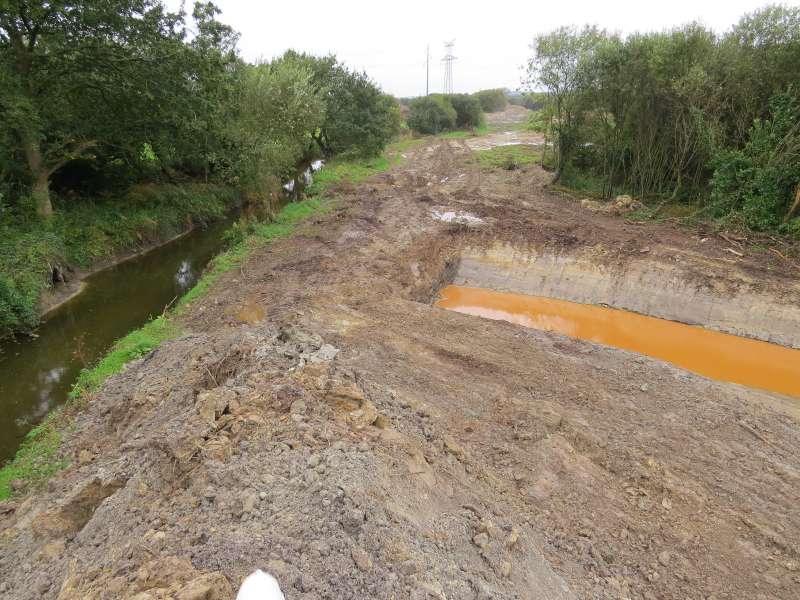

Un petit tour côté amont du chantier: Le creusement du nouveau lit est terminé. Le batardeau sera ouvert à la fin du chantier, comme pour la partie aval. Des blocs de granit ont été immergés dans la partie du cours d'eau qui sera conservée. Là aussi, les aménagements pour naturaliser la future rivière sont commencés. La couleur orange de l'eau n'est pas dûe à une pollution, le sol est riche en fer, et ce sont les infiltrations qui colorent l'eau stagnante.

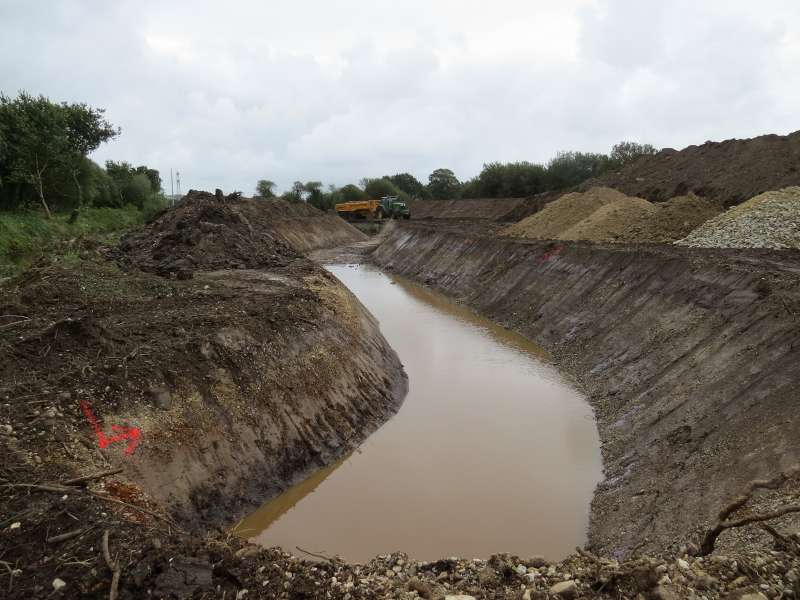

29 septembre

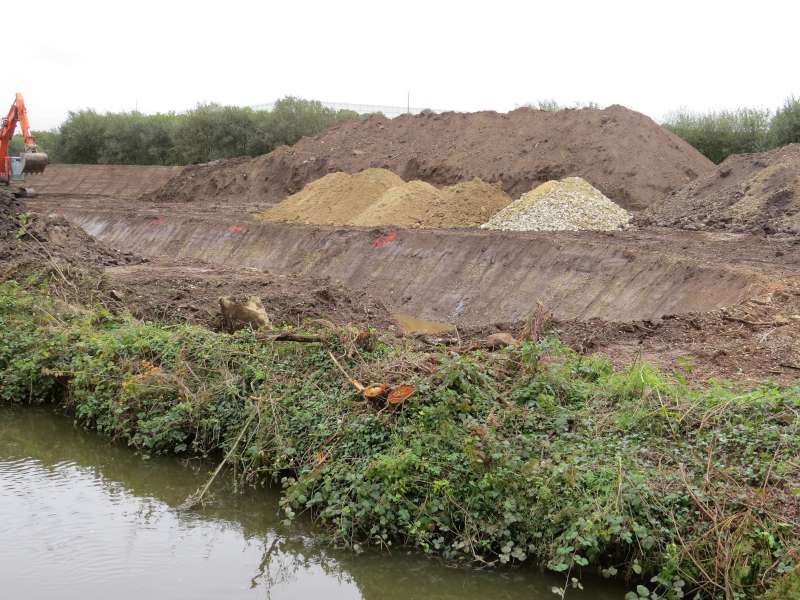

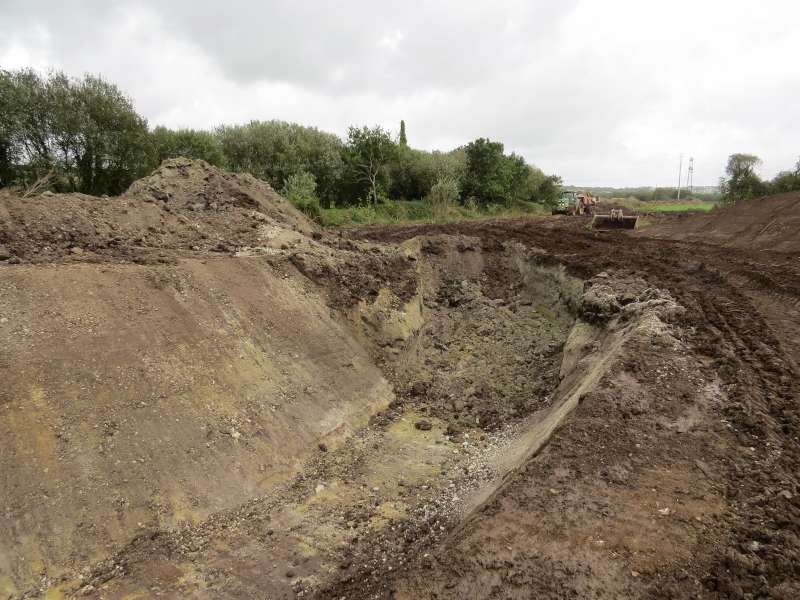

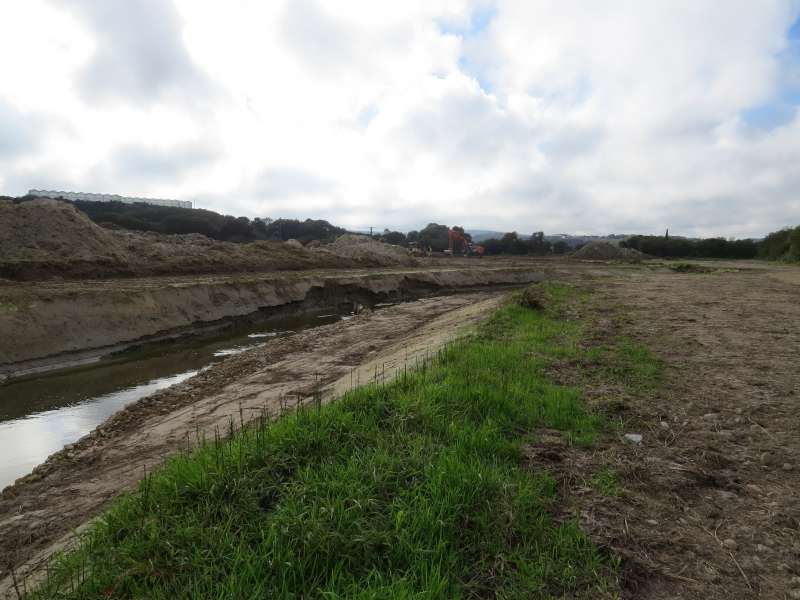

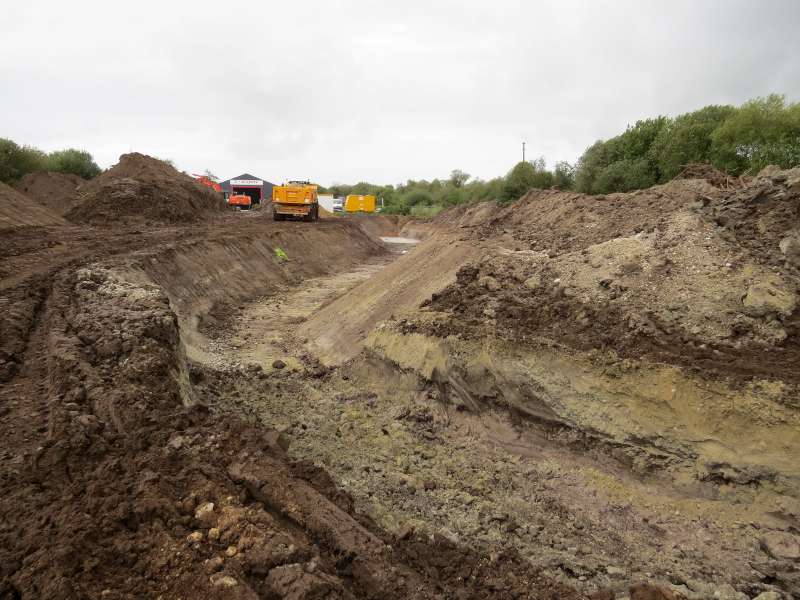

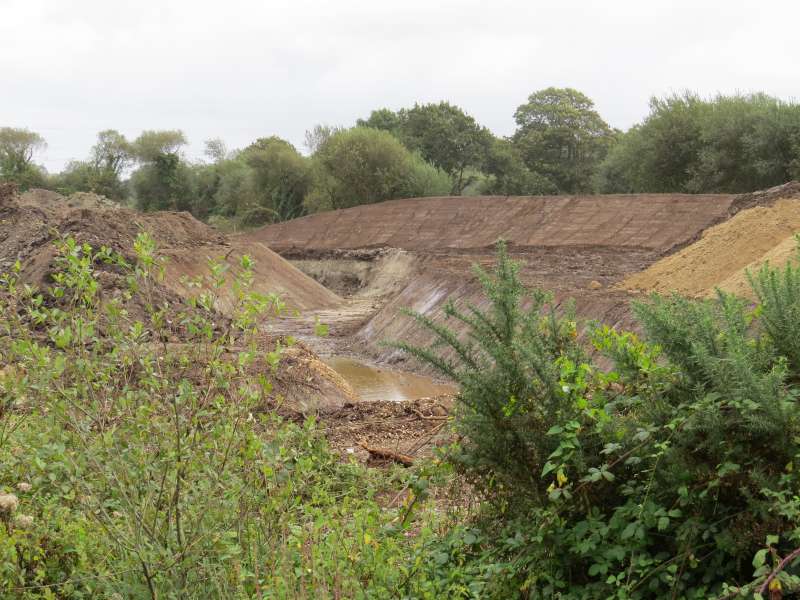

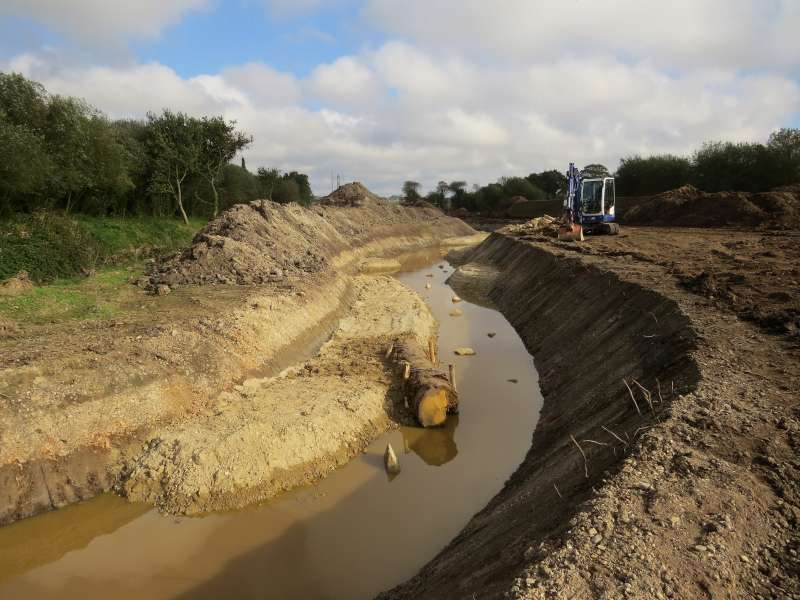

Retour à la section la plus aval du chantier, et la dernière en cours de creusement. Ici aussi les travaux avancent vite, et déjà près de la moitié des méandres est creusée.Ce chantier est un peu une course contre la montre, en effet, à la fin du mois d'octobre, il sera interdit d'intervenir dans le lit de la rivière. A suivre...

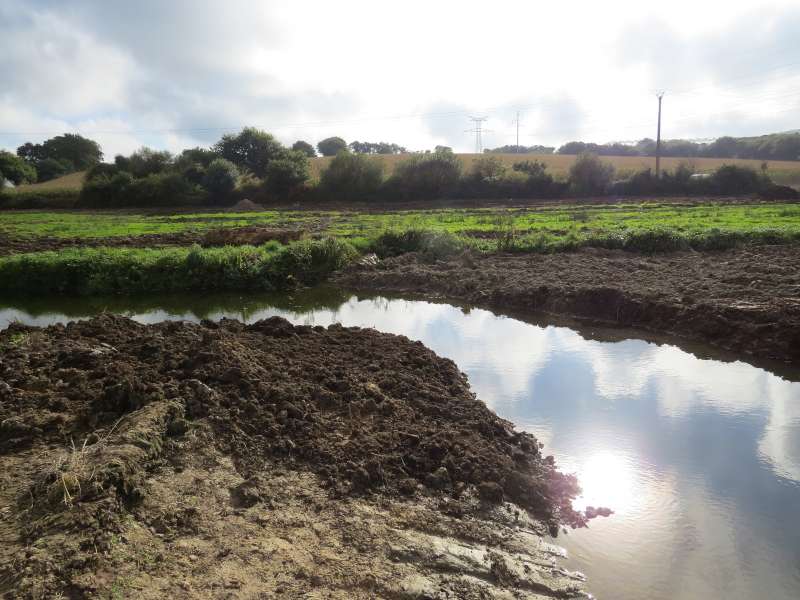

08 octobre
Visite du chantier, en compagnie de Gwada, l'experte en gadoue...
La première section, au niveau de l'entreprise "Madoc" est creusée, et quelques aménagements sont déjà réalisés (banquettes, blocs de roche)

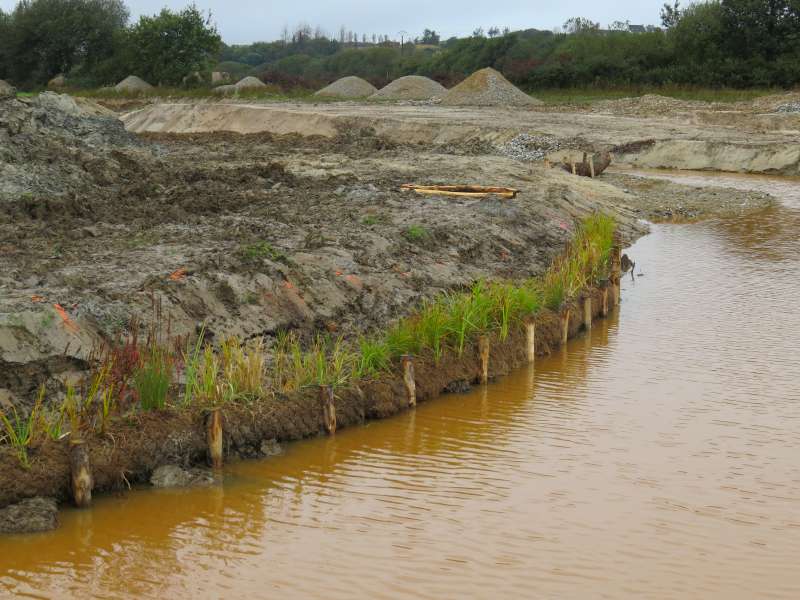

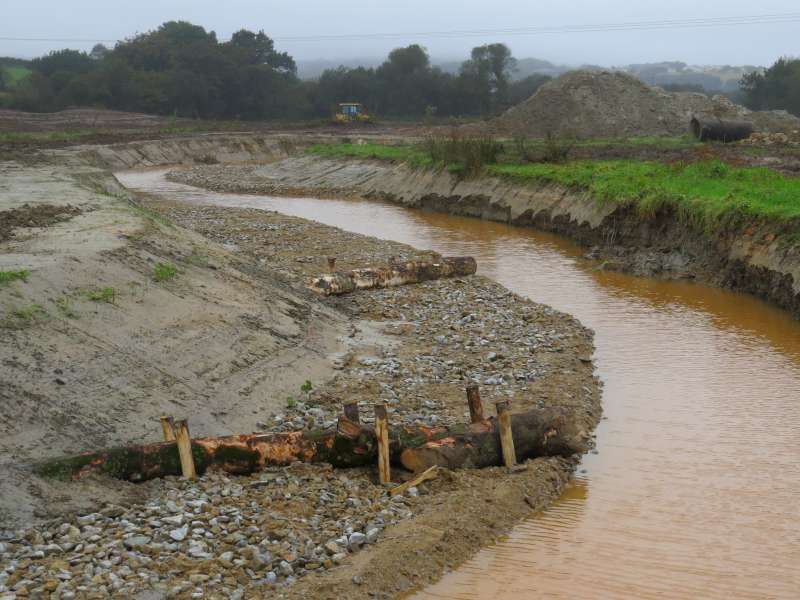

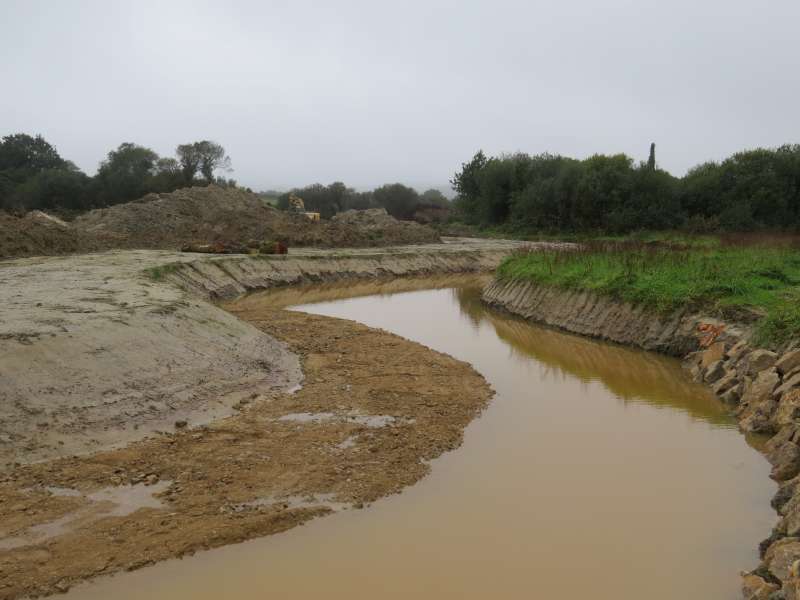

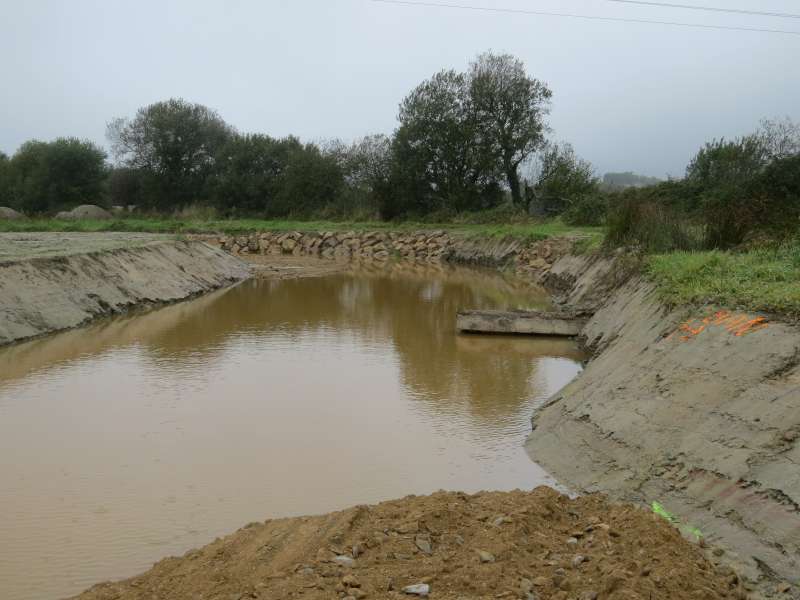

La section centrale est plus avancée, les aménagements sont complètés par la pause d'embacles (troncs),de caches à poissons et la plantation d'hélophytes (plantes semi-aquatiques)

Pour ce qui est de la troisième section, la plus en amont, la visite sera pour plus tard en raison de l'état du terrain...

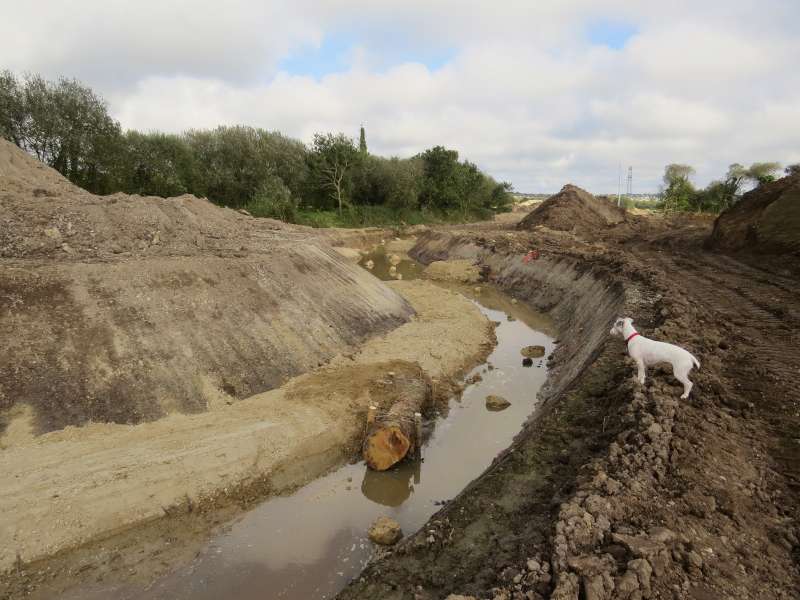

13 octobre
Surprise aujourd'hui...

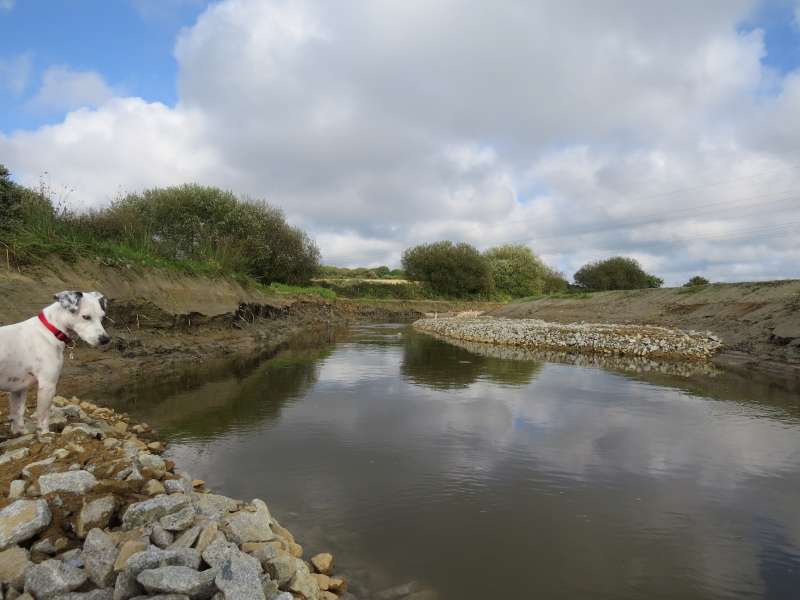

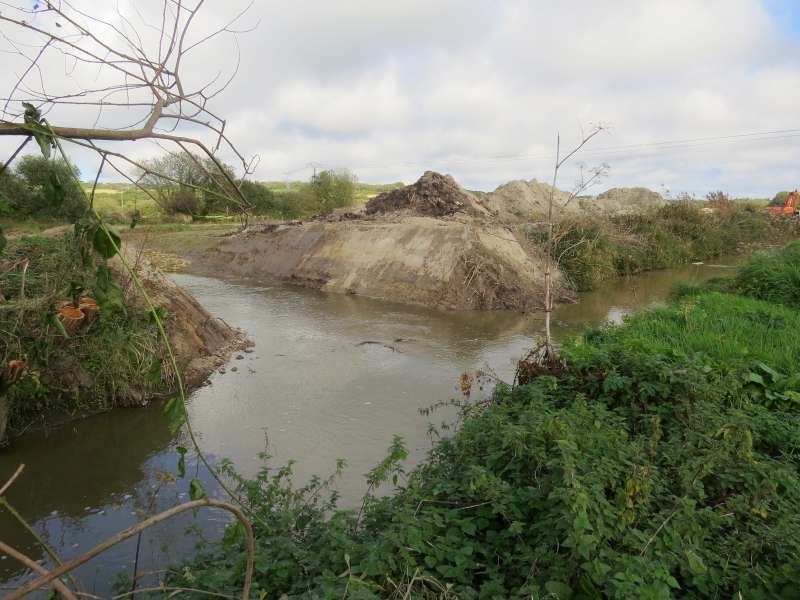

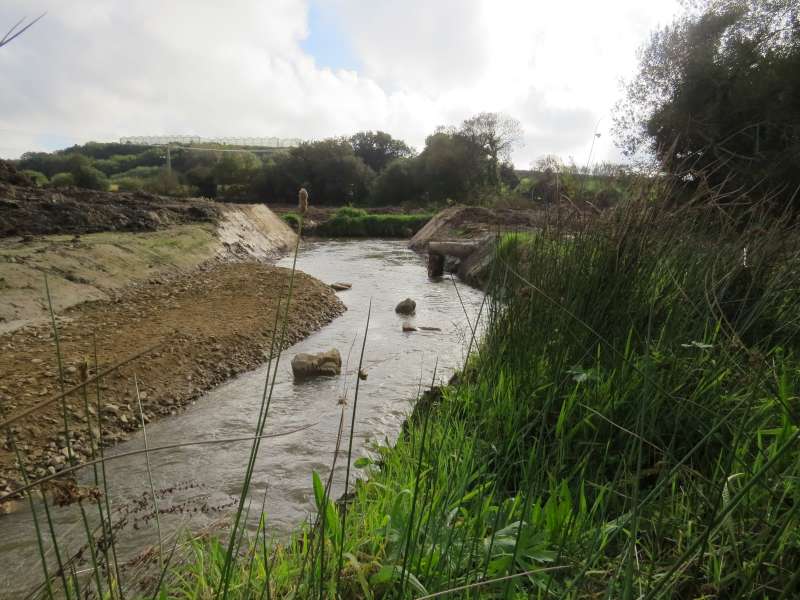

L'eau coule dans son nouveau lit, en partie tout du moins.

Seule la dernière section est toujours isolée par les batardeaux. Une bonne partie de l'ancien lit est déjà comblée
Espérons que la communication se fasse pour que nous soyons présents à la mise en eau finale.
19 octobre
Naissance d'une rivière...
Aujourd'hui, la dernière section est ouverte, et l'Ildut découvre son nouveau lit.
Espérons que les migrateurs prendront beaucoup de plaisir à remonter notre fleuve côtier favori!
Mais attention: La pêche est fermée sur toute cette portion (du pont menant au camping, et jusqu'au pont en amont de l'entreprise "MADOC" Et ce jusqu'à l'ouverture de 2020.
Ces travaux sont pour nous l'occasion de tester la première insertion d'une vidéo sur notre site...
le lien vers la vidéo est juste là: >>> Naissance d'une rivière
AOÛT 2018: Fin des travaux de renaturation
Après la pause hivernale, les travaux ont repris au début de cet été.
Les crues hivernales ont causé quelques dégâts, particulièrement dans certaines courbes rongées par l'eau.
Après les retouches nécessaires, l'Ildut cours dans son nouveau lit et le sentier est ouvert aux promeneurs.
La pêche reste fermée, cette portion étant classée en réserve provisoire jusqu'à l'ouverture 2020.
Travaux sur la Comiren - CRE
Ce plan d'eau, situé en amont du camping, est traversé par l'Ildut, une étude réalisée en 2006 a permis de mettre en évidence un certain nombre d'altérations. La circulation piscicole est ralentie, une augmentation des phénomènes d'eutrophisation, le développement de la Jussie, la sédimentation et l'envasement sont accrus. A plus ou moins long terme c'est la disparition de ce plan d'eau qui est à craindre.
Pour remédier à ces inconvénients, la solution consistant à créer une rivière de contournement du plan d'eau a été retenue. Ce projet fait parti du CRE (Contrat Restauration Entretien) du bassin versant de l'Ildut.

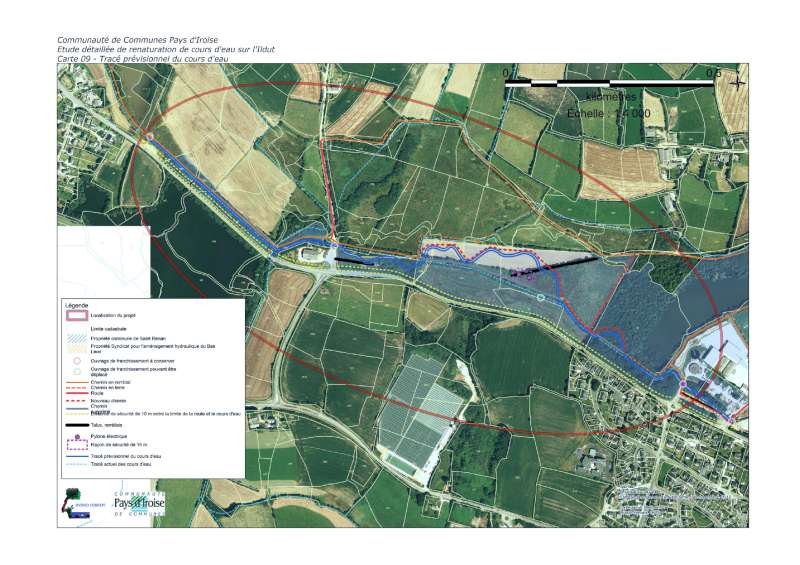

Plan de ce projet : En bleu : la rivière sera reconnectée en amont et en aval au niveau des ponts actuels.
En rouge : la digue sera créée pour séparer le plan d'eau de la rivière.
Un "moine" servira de système de régulation du plan d'eau.
Photos des travaux réalisés en 2013

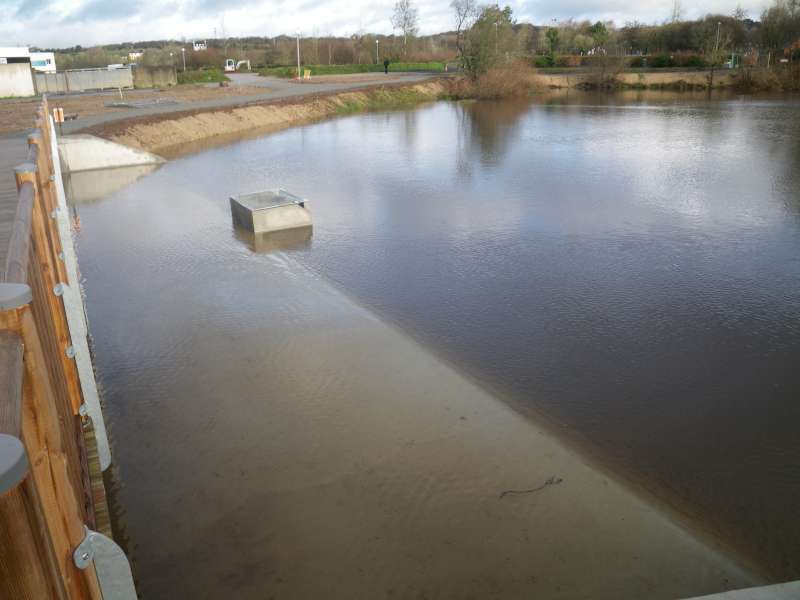

22 décembre : le déversoir "niveau haut atteint" :
: 21 décembre première crue sur la nouvelle rivière :

: la passerelle du milieu de la digue :

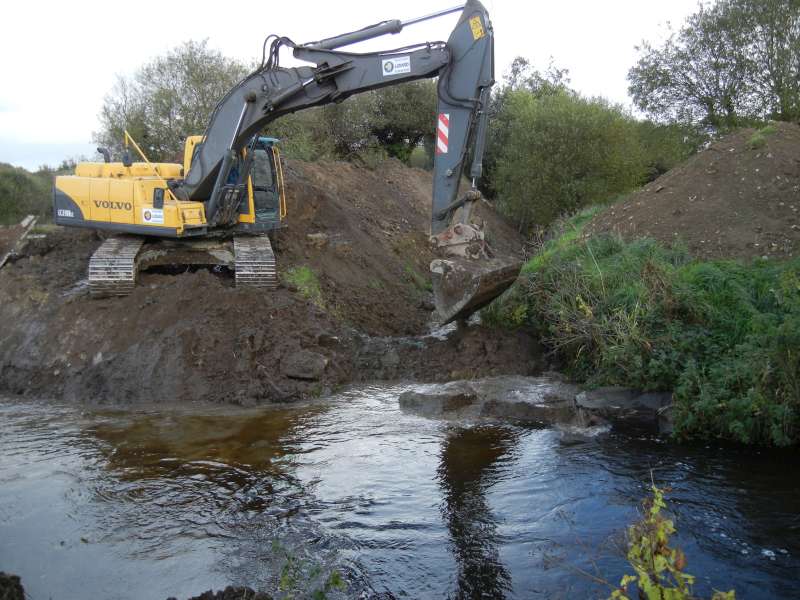

: 05 novembre : l'Ildut dans son nouveau lit :

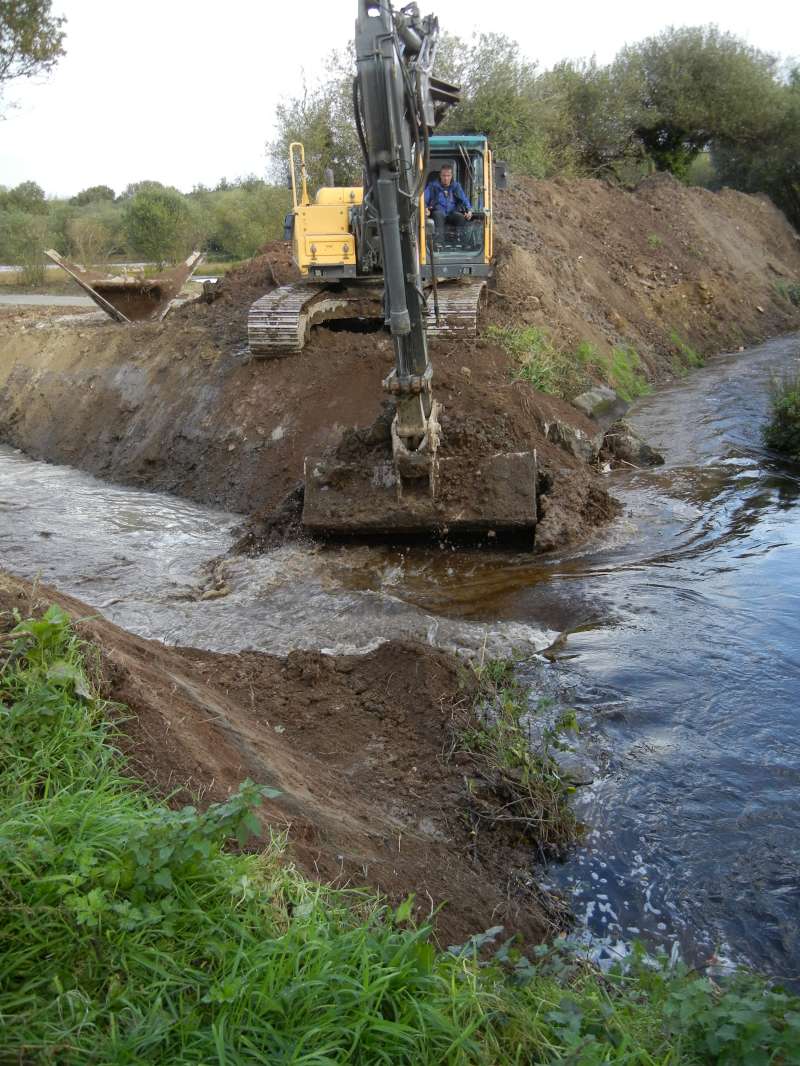

: 05 novembre:ouverture de la rivière :

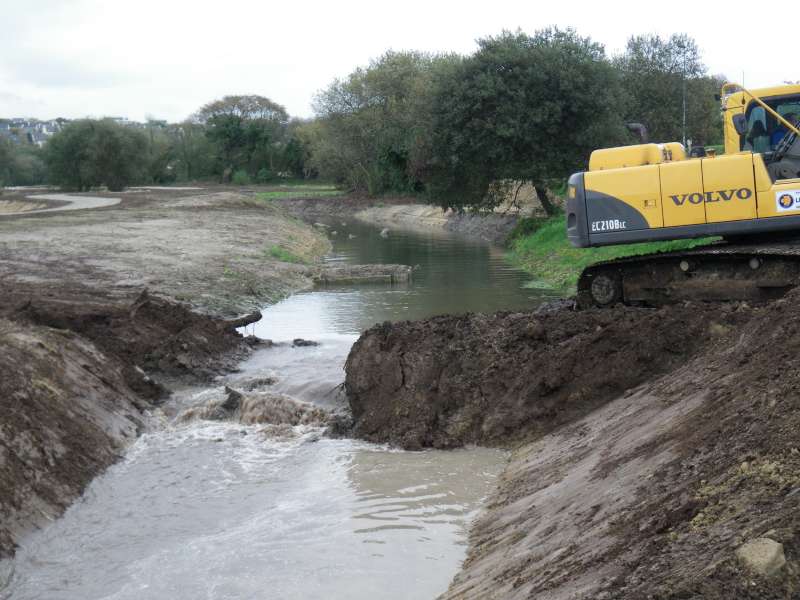

: 31 octobre :ouverture de la rivière au milieu de la digue :

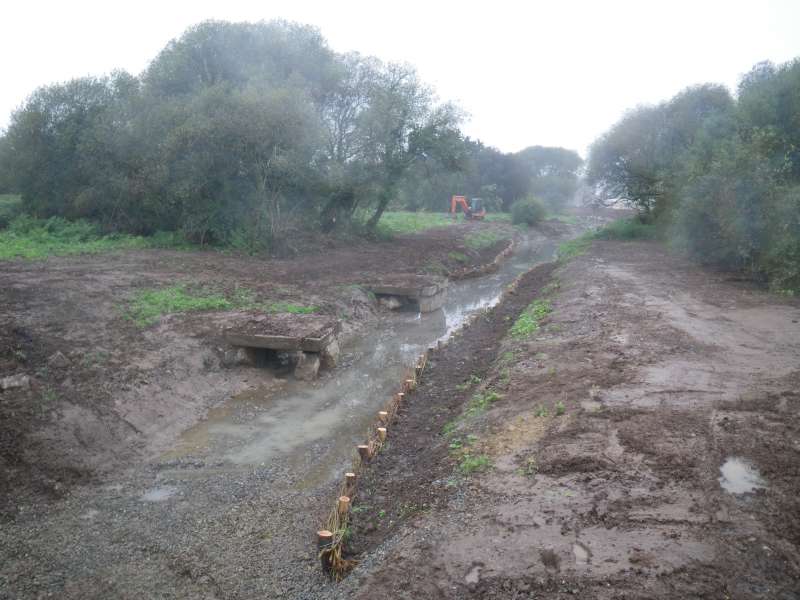

: 11 octobre : quelques aménagements de la rivière : des banquettes :

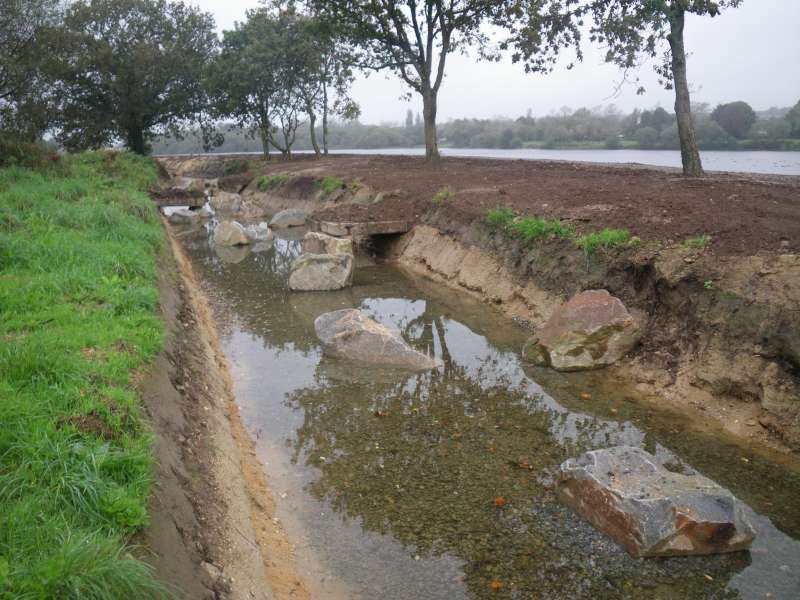

: des caches sous berges :
:des troncs placés en V :

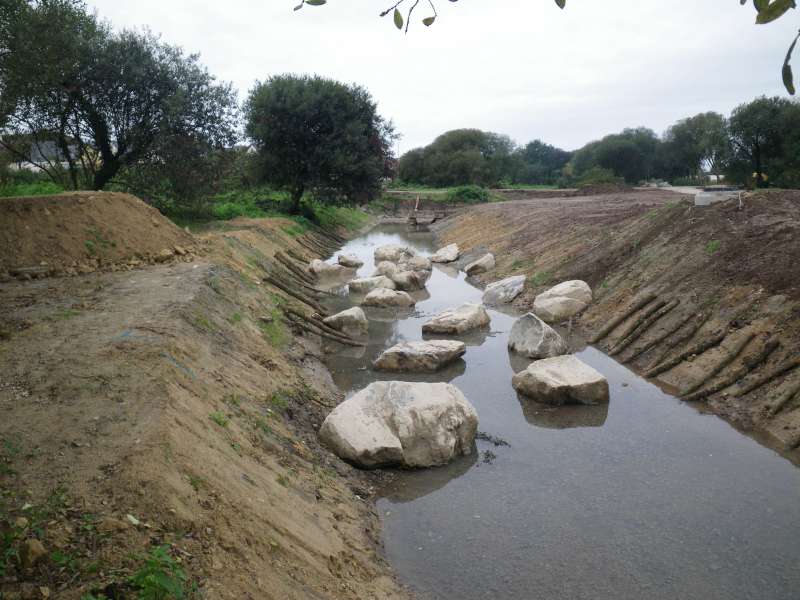

: un aménagementde blocs épars:

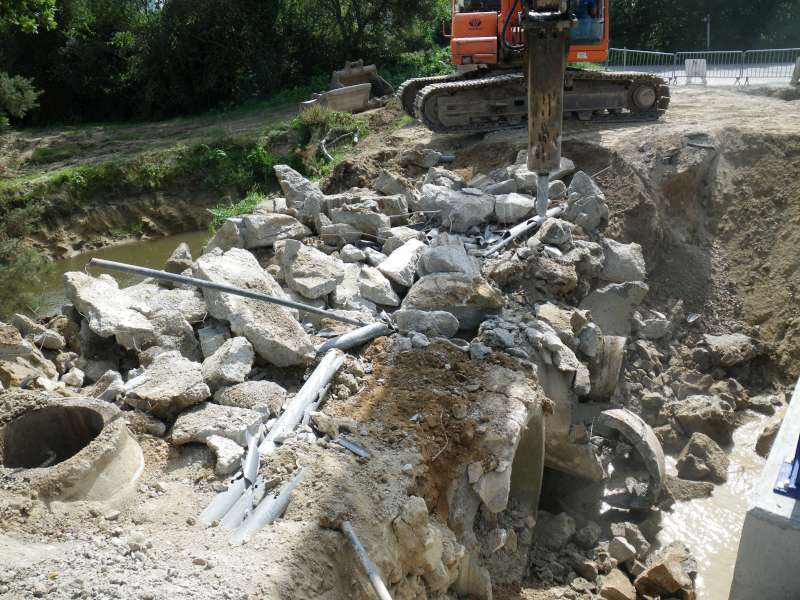

: le 06 septembre : l'eau passe sous le nouveau pont :
: vue des trop pleins plan d'eau, moine et nouvelle rivière :
: une demi heure plus tard :

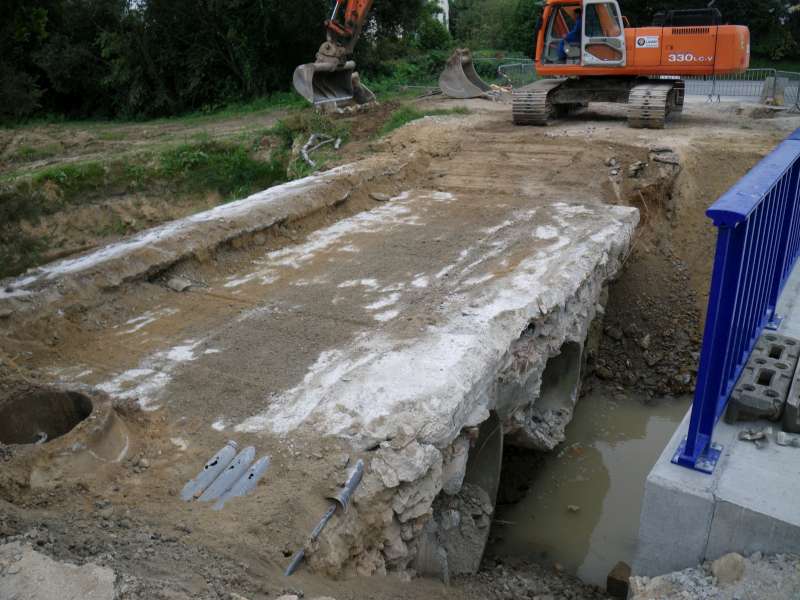

: l'ancien pont sur l'Ildut :

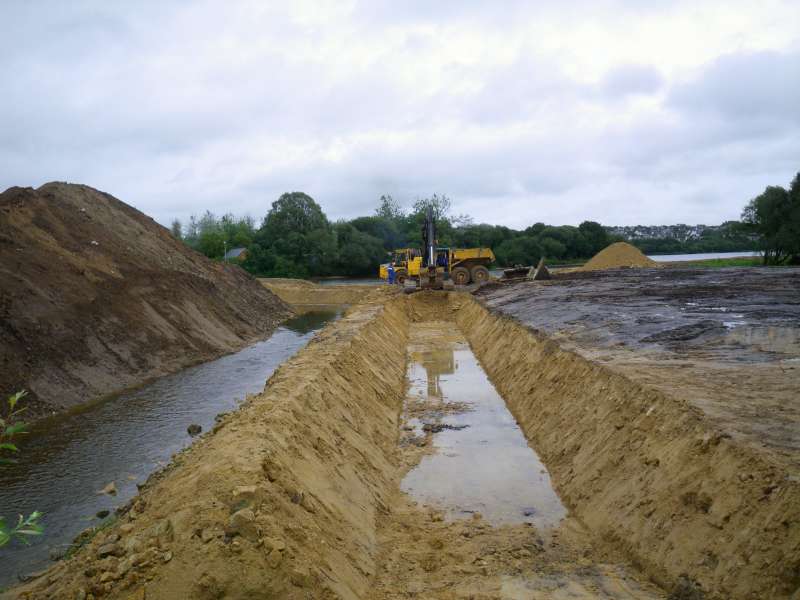

: future tranchée de trop plein du plan d'eau :
: future rivière à truites et pourquoi pas à saumon :
: future rivière à truites :
: 29 août après la pause d'été reprise des travaux :

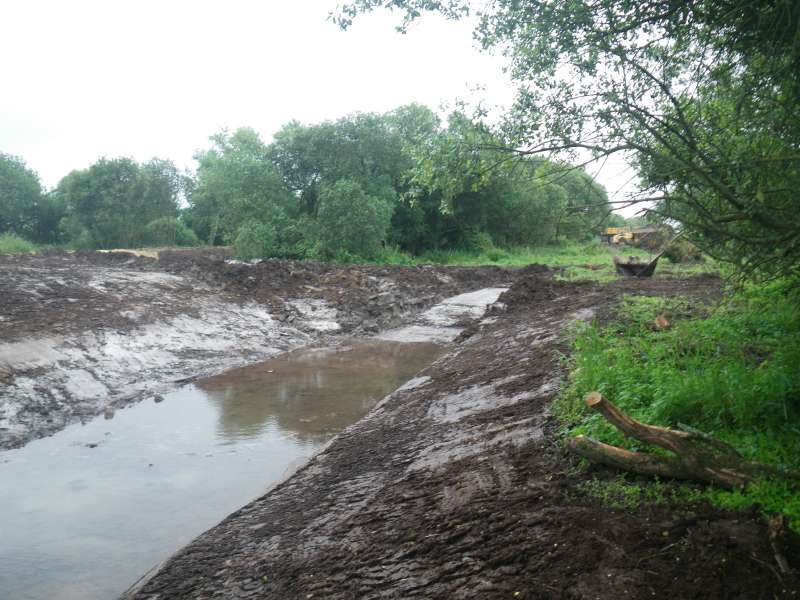

:tracé du lit en cours de réalisation :
: vue sur le nouveau lit de l'Ildut :

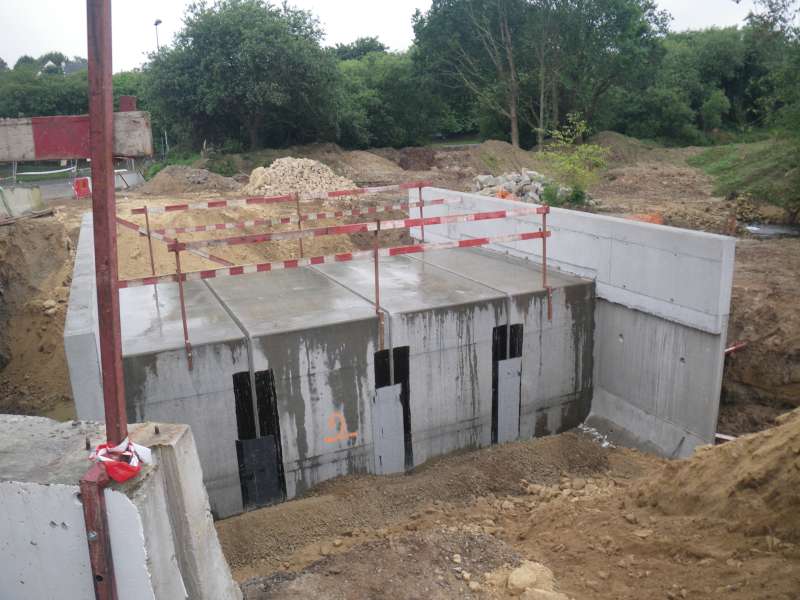

: 29 juin : le pont est bien en place. :
: le dernier morceau posé :

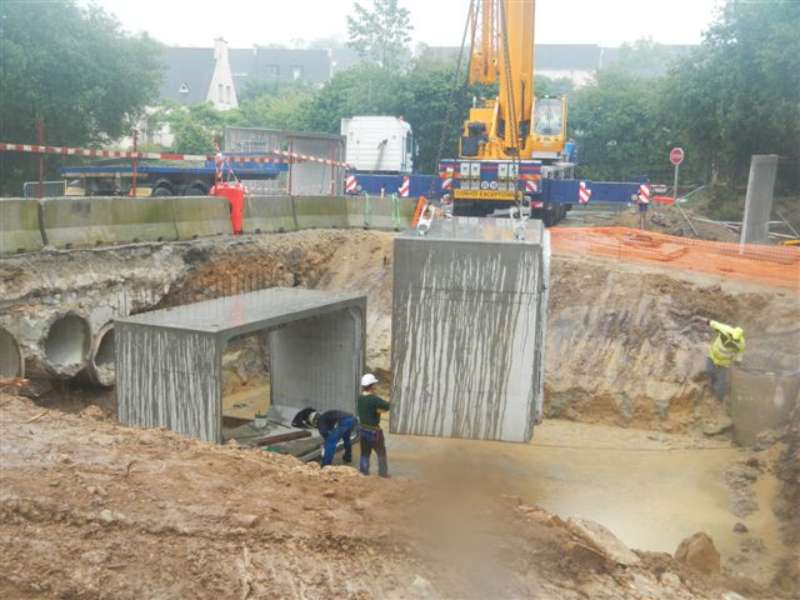

: la partie centrale du pont. :
: le premier tronçon en place. :
: l'emplacement du nouveau pont est prêt. :

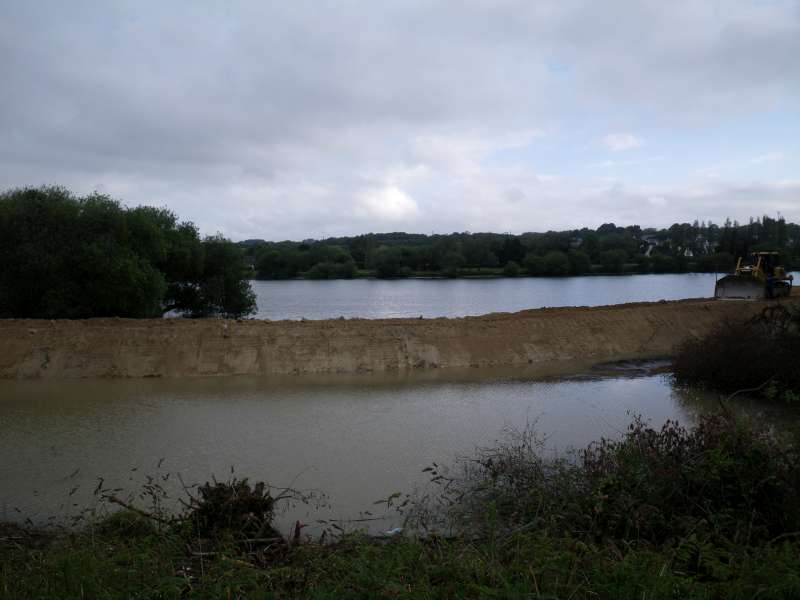

: la digue est terminée :
: Préparation du chantier pour le nouveau pont :
: 11 juin, la jonction est faite :

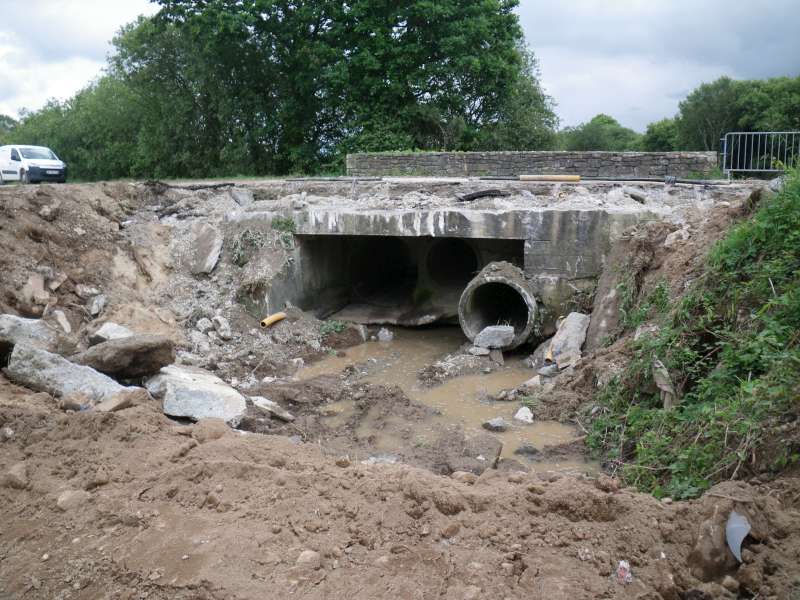

: 06 juin début démantellement de l'ancien pont :

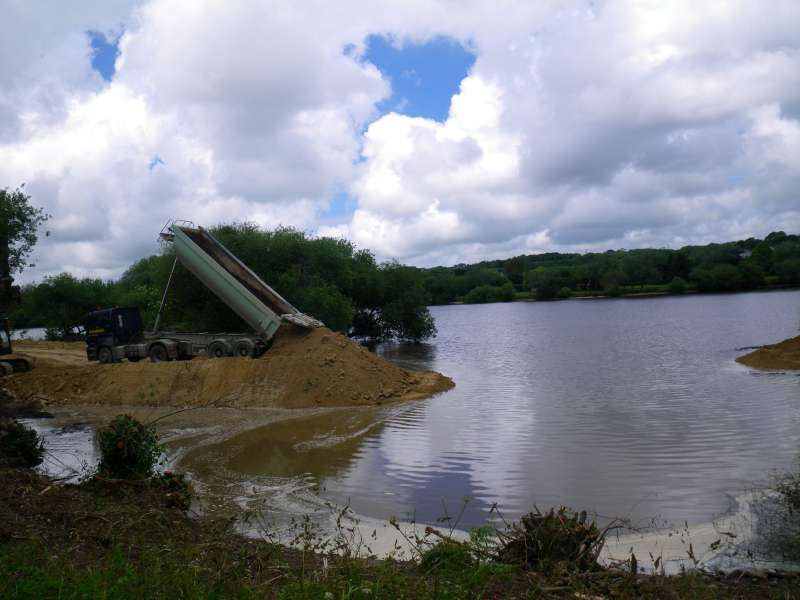

: encore quelques camions avant la jonction :

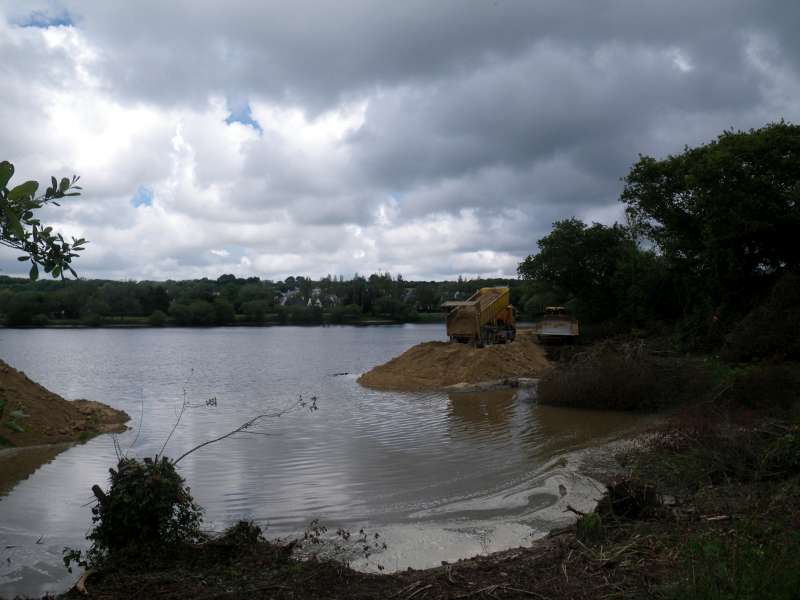

: on commence à voir le projet se concrétiser :
: vue d'ensemble du plan d'eau :

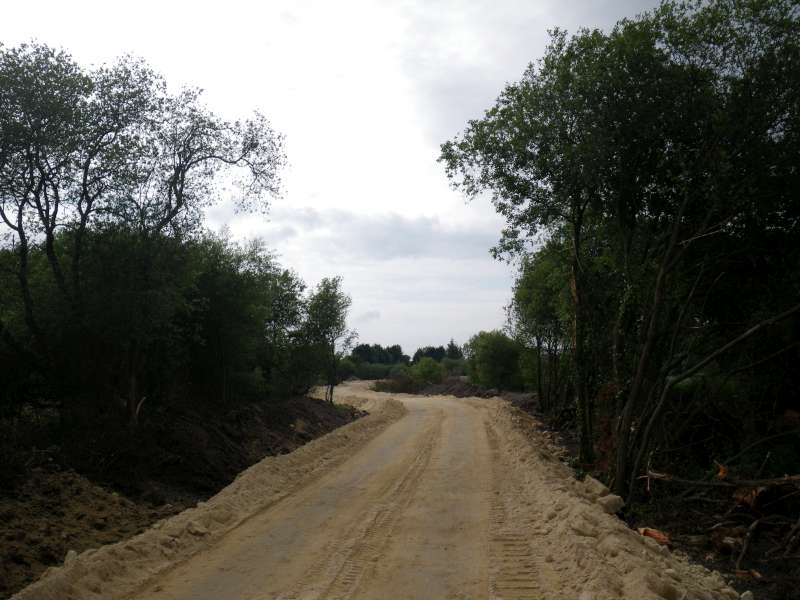

: vue de la digue coté aval. :

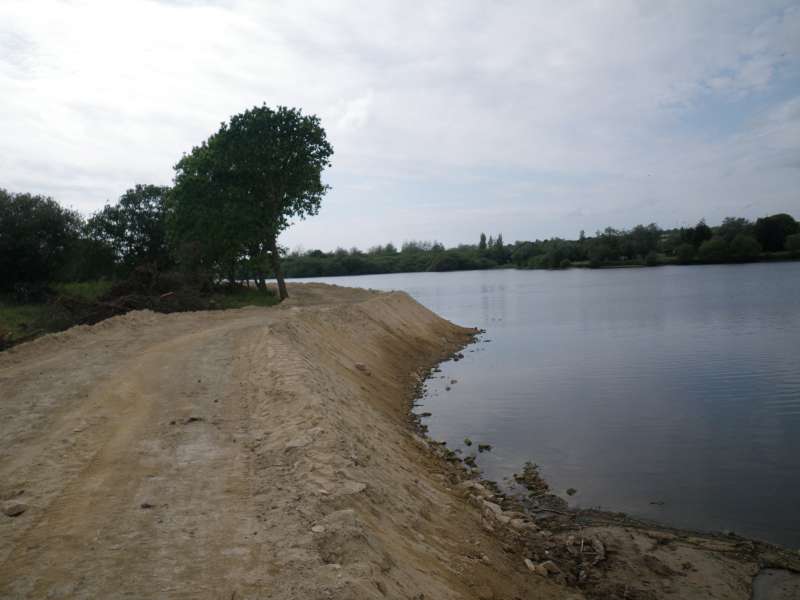

: vue de la digue coté amont :
: le 02 juin :le niveau bas est presque atteint :

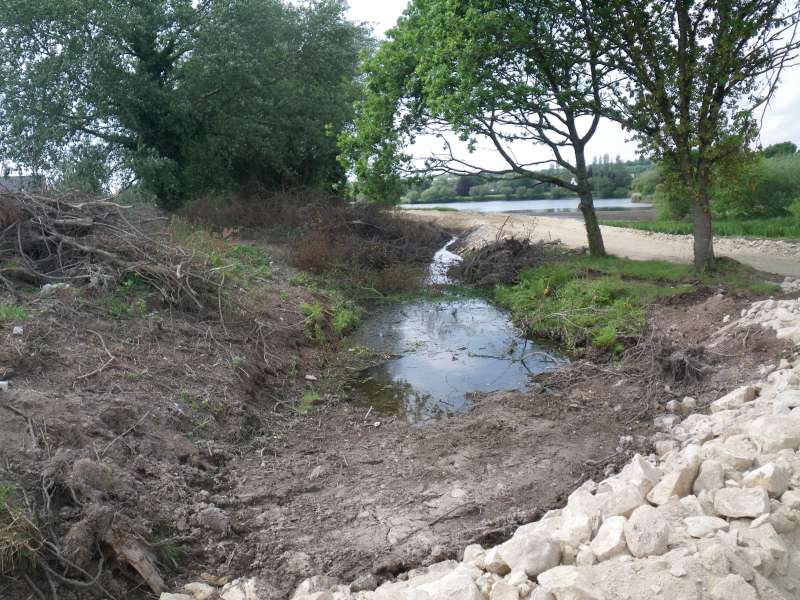

: le lit de la future rivière. :
: trouée au niveau de l'anse :
: la digue coté amont :

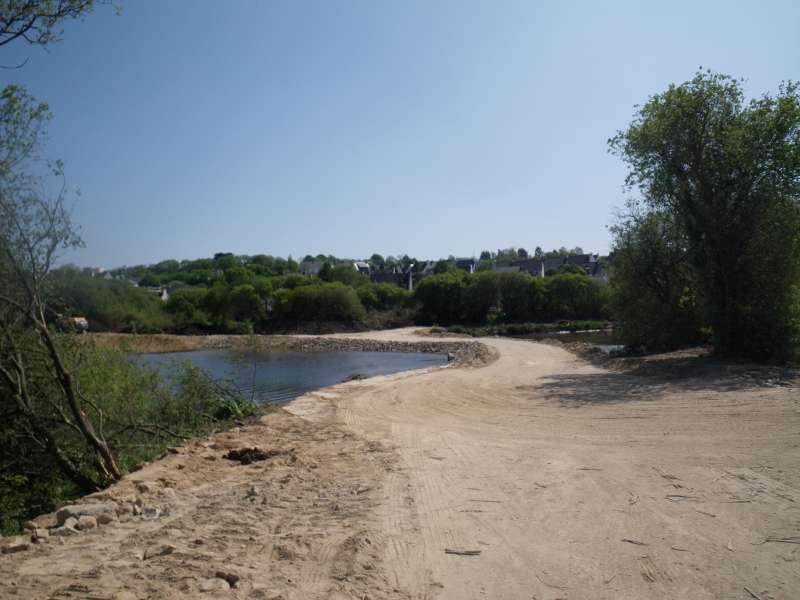

: la digue à l'aval du plan d'eau. :

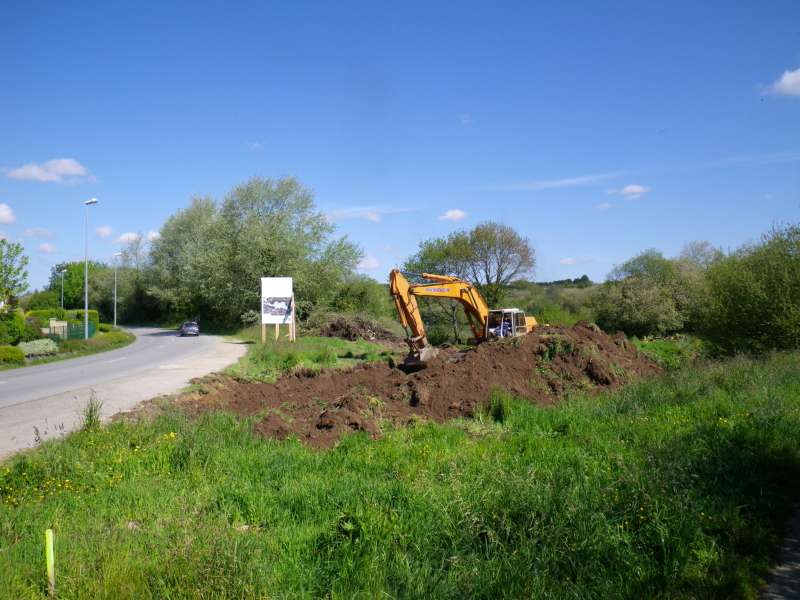

: début de la digue coté amont :
: le niveau descend doucement :

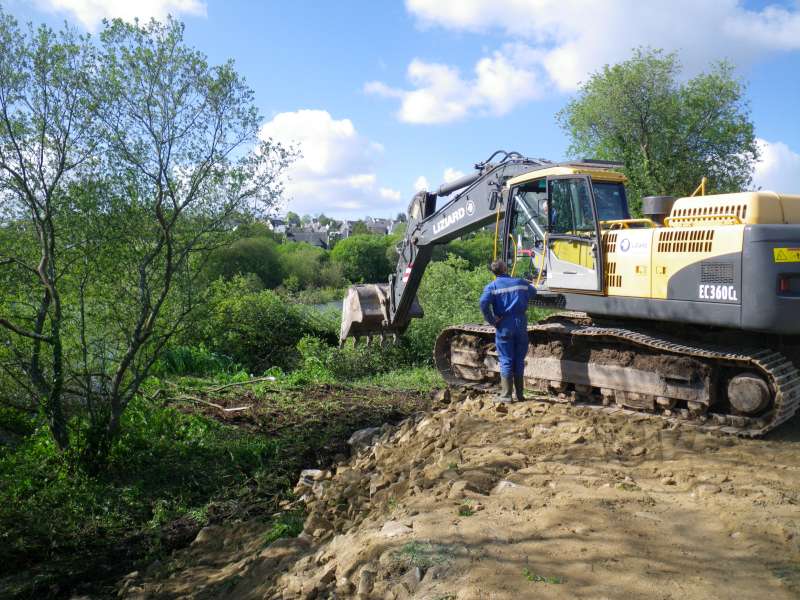

: la pelle aux ordres :

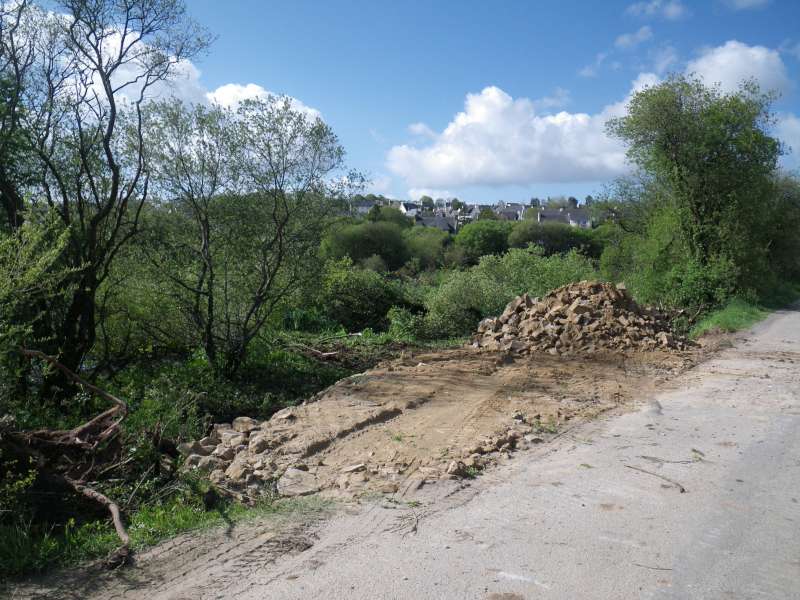

: début de la construction de la digue, coté aval :

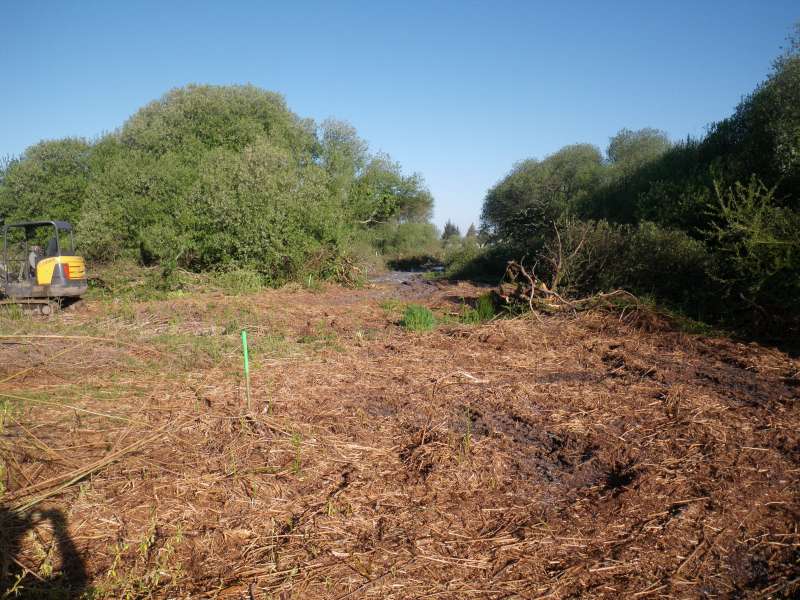

: début du piquetage pour le tracé de la digue. :

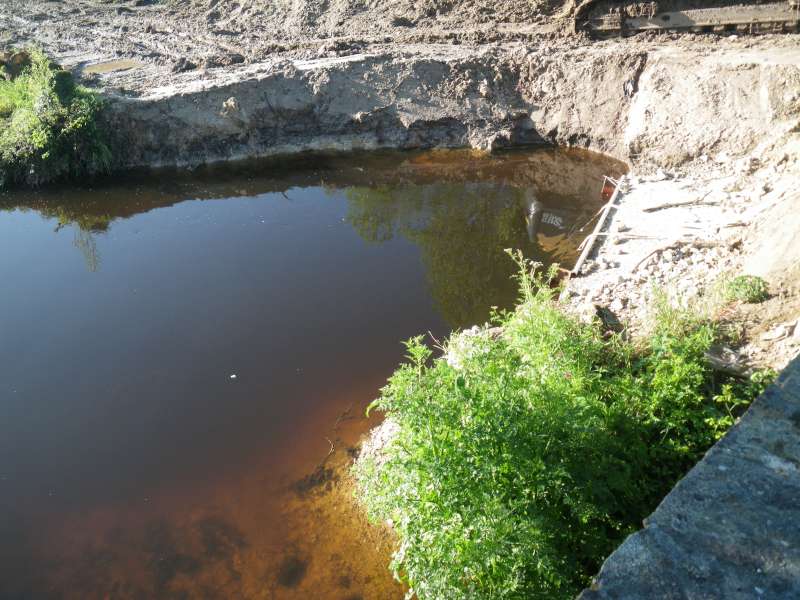

: le 13 mai : le niveau descends, encore 1,25 m et c'est bon :

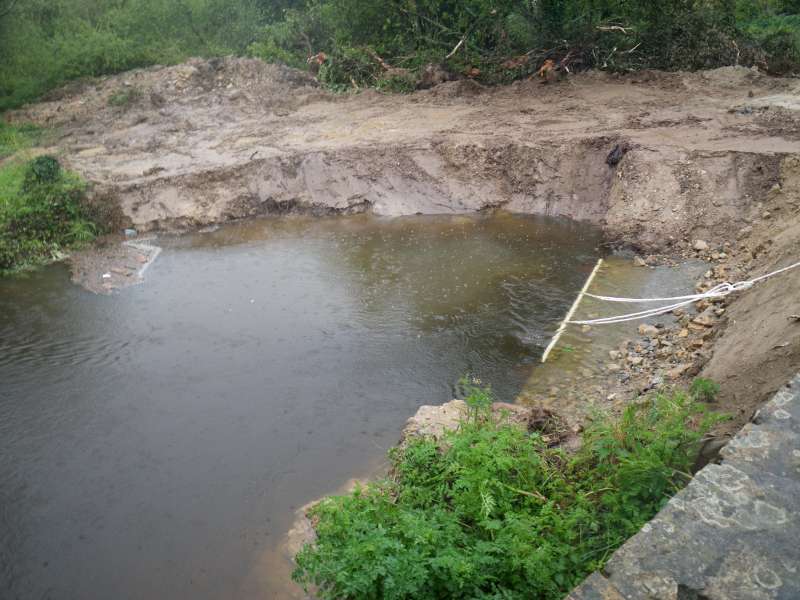

: le 04 mai : début de la vidange par le busage sécurisé :

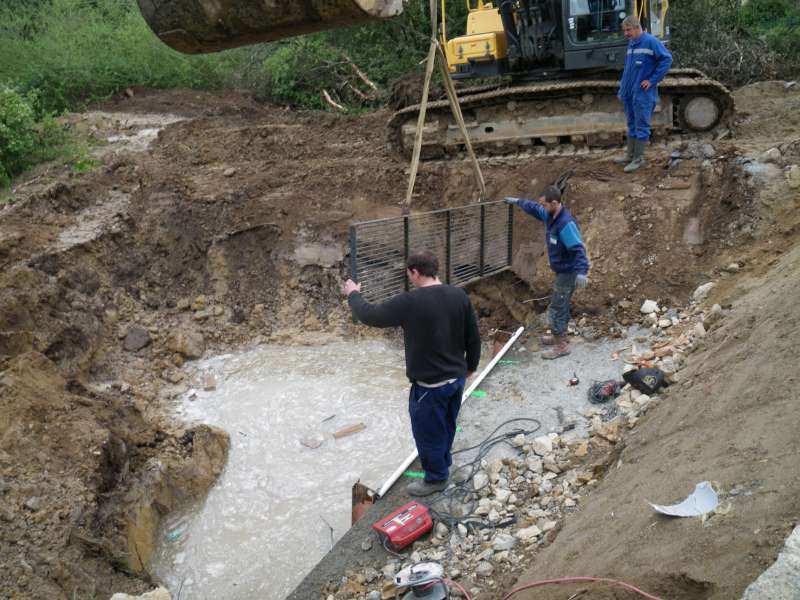

: Mise en place des grilles :
: Mise en place du support de grilles :
: Il va falloir attendre un peu que le niveau baisse :

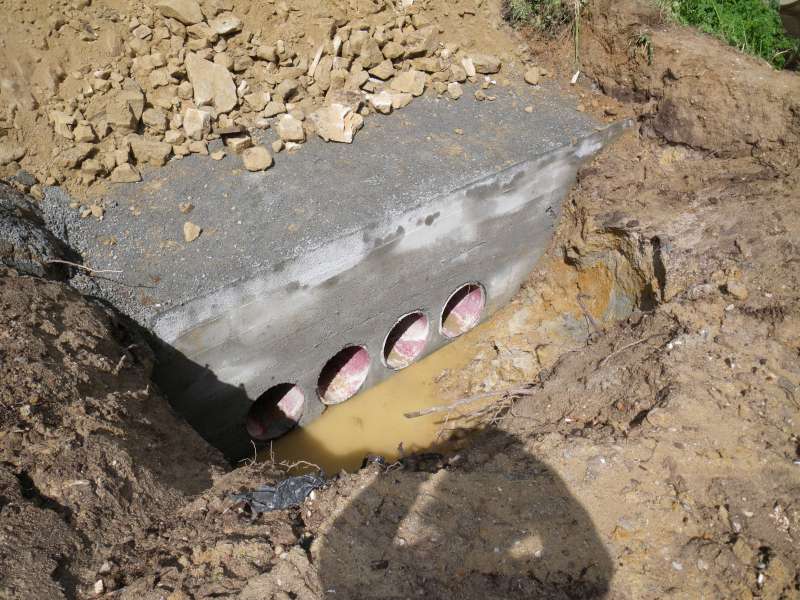

: La prise d'eau coté amont :
: L'évacuation du plan d'eau coté aval. :

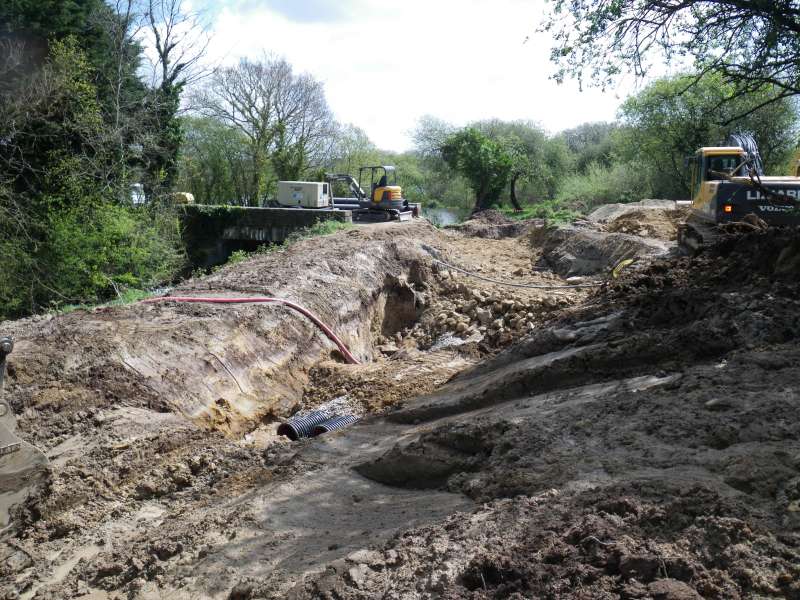

: Les travaux commencent bien :
: Rappel : Pêche interdite pendant les travaux. :

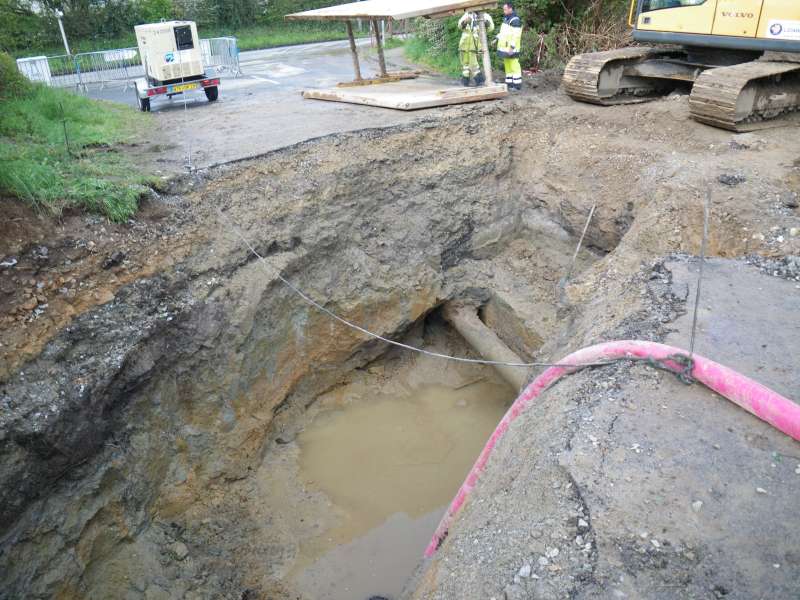

: le 23 avril : Premiers coups de pelles :
: L'annonce des travaux, les sponsors :
: Le plan d'eau avant les travaux :
