Prévisions:
Pour les années 2020 et 2021, la communauté de communes du Pays d'Iroise nous a confié l'entretien de la ripisylve sur un secteur allant de Pont Corff à "Bout du Pont" (rue Joseph Le Velly). Soit un linéaire de 8165 mêtres. Hélas la pandémie nous a privés de la presque totalité de nos activités, et amputé une bonne partie des travaux.
2021: Un programme chargé!
Toujours en partenariat avec la CCPI, et si les conditions sanitaires le permettent, nous terminerons le chantier 2020, soit environ 5000 mêtres de berges à nettoyer depuis Pontavennec, et jusqu'au lieu-dit "Bout du Pont"

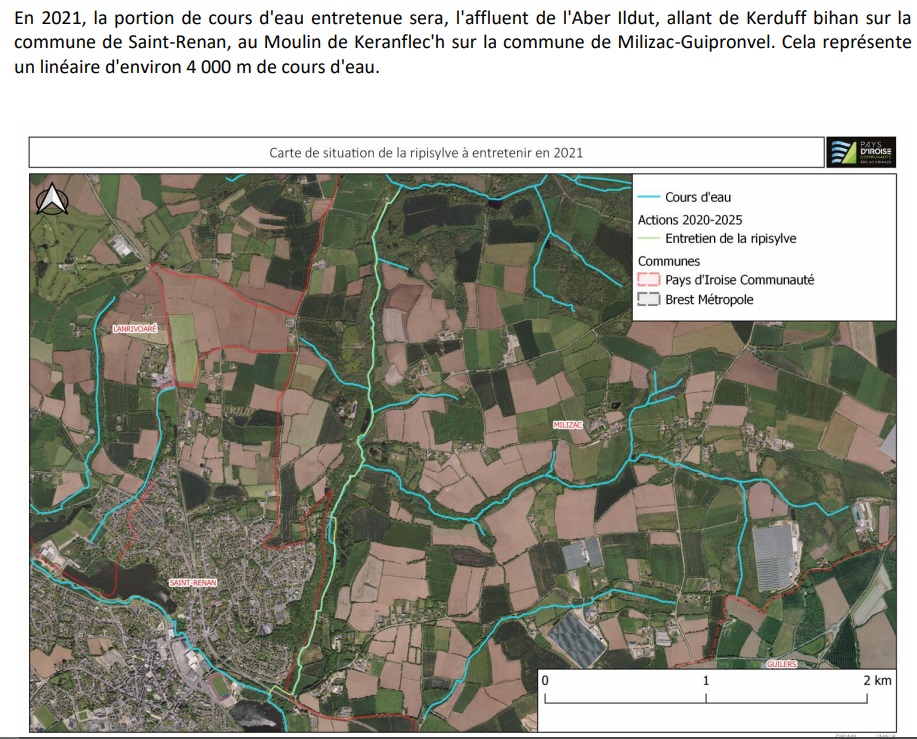

Second chantier: L'entretien du ruisseau du Vizac, afluent de l'Ildut. Départ au moulin de Keranflec'h (Milizac), fin du chantier à Kerduff Bihan (St Renan)". Soit environ 4000 mêtres de cours d'eau
Troisième chantier: Eradication par arrachage de la jussie sur les lacs de de la Comiren, de Tréoualen, ainsi que sur la portion renaturée de l'Ildut.
(Plus d'informations sur La jussie et ses conséquences en cliquant ICI)
Quatrième chantier: L'entretien annuel des berges des lacs, et des postes de pêche

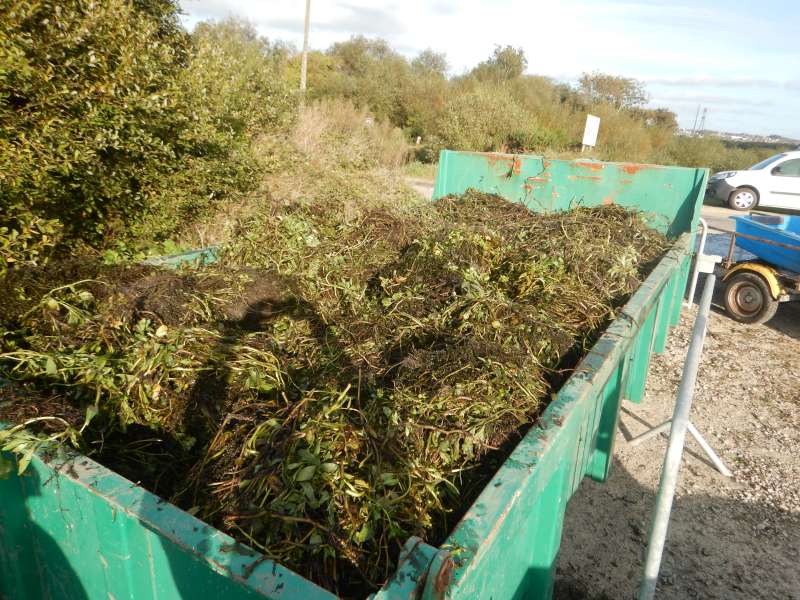

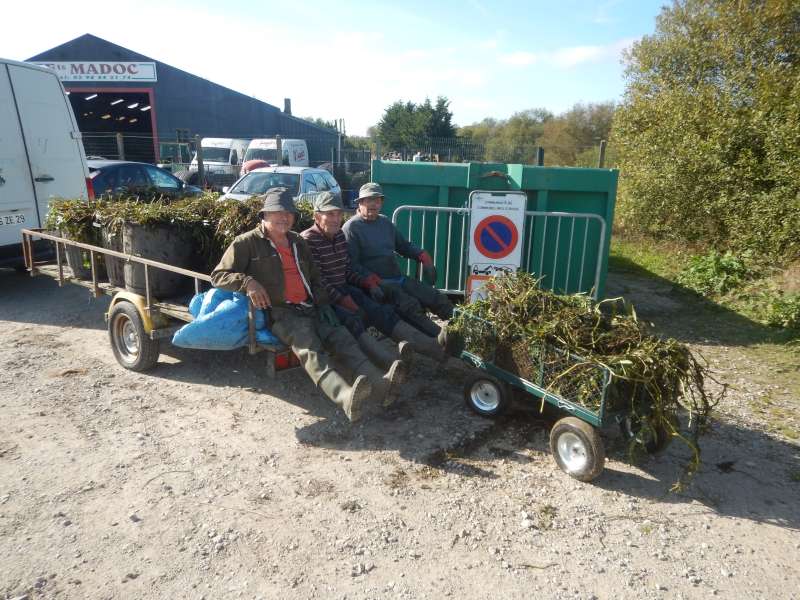

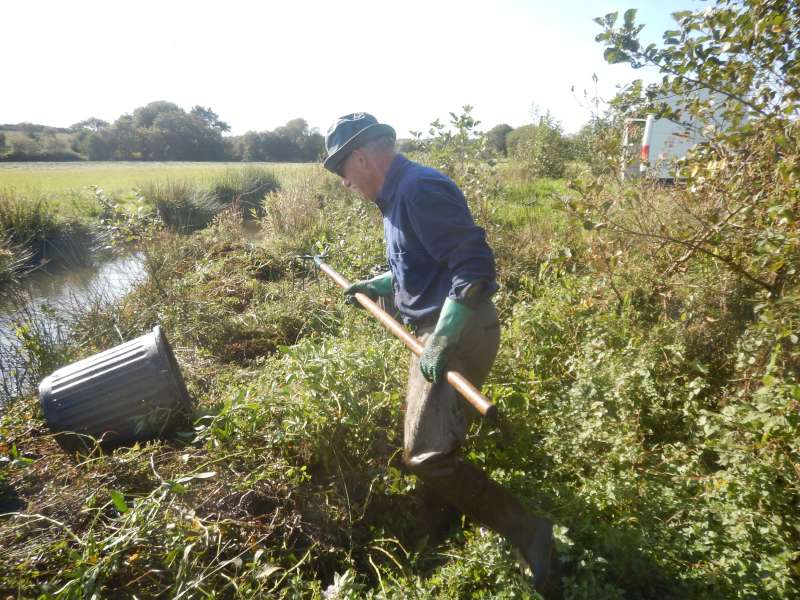

Travaux du 12 octobre

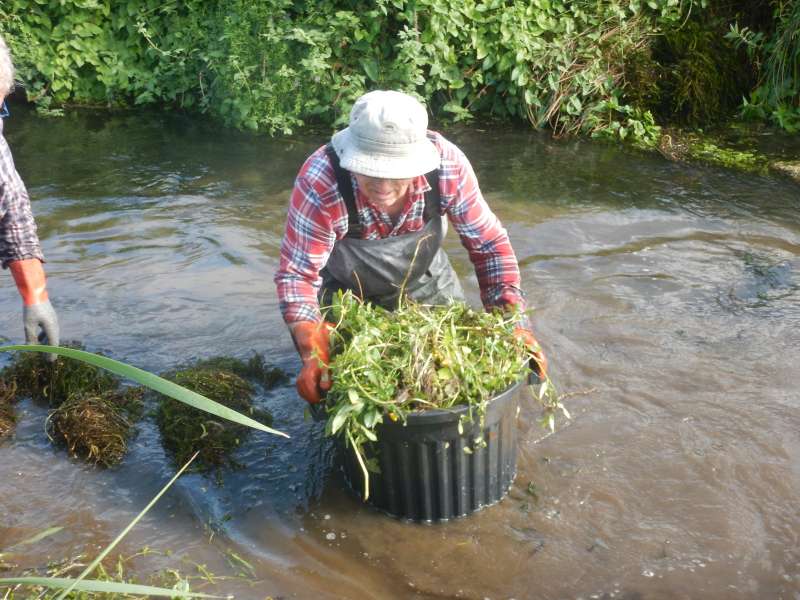

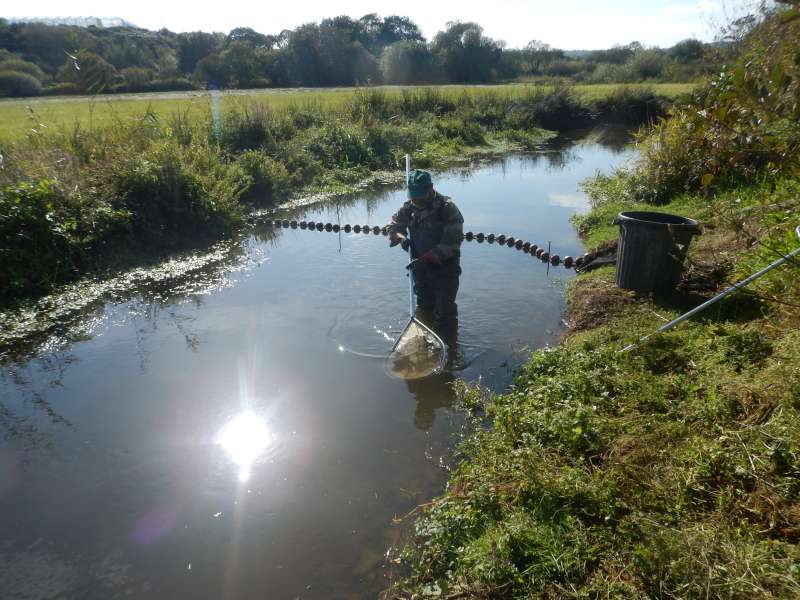

Depuis le 14 septembre, nous avons bien progressé sur ce chantier d'arrachage de la jussie.
Petit récapitulatif:
14 septembre, 7 m3
20 septembre, 9 m3
5 octobre, 8 m3

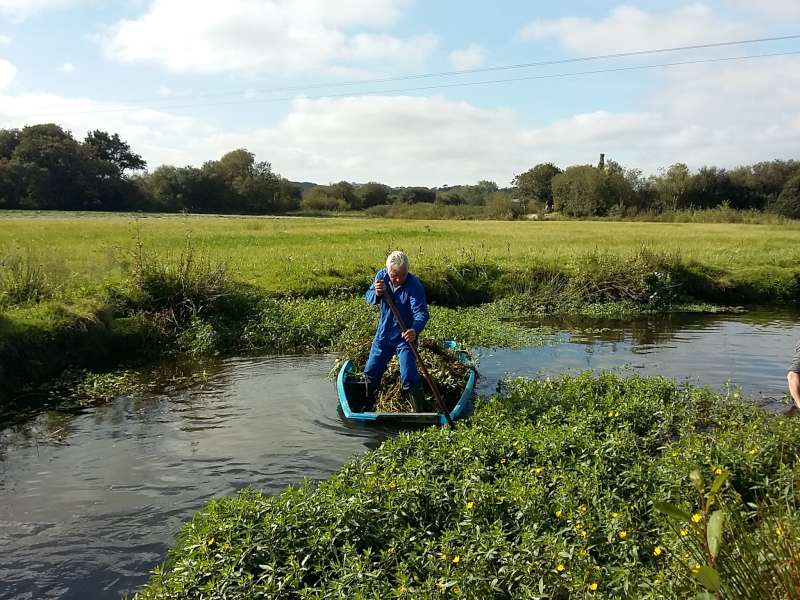

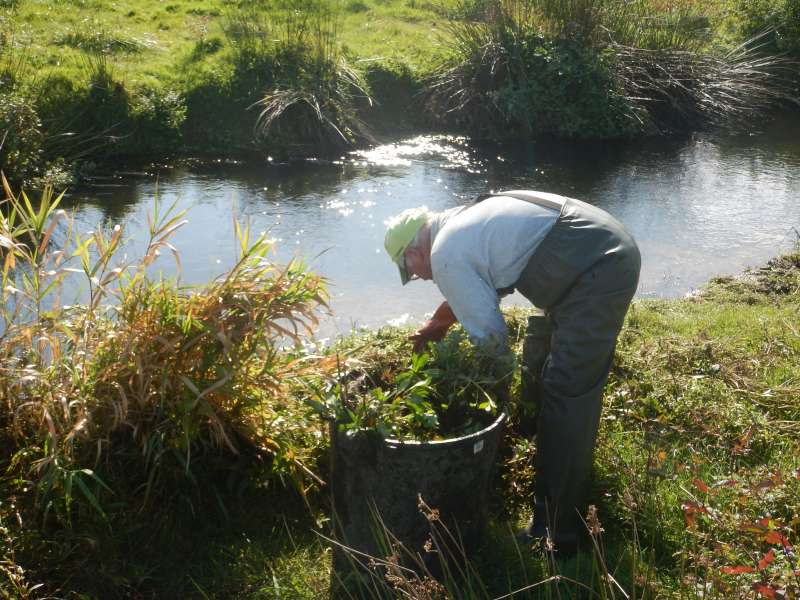

12 octobre, 10 m3
10 m3 correspondent à 125 poubelles de 80 litres transportées par les bénévoles au cour d'une après-midi.
Nous avons nettoyé à ce jour 445 m du cours d'eau, et le plus dur est à venir.
Merci à nos "cueilleurs" pour les efforts fournis, et plus particulièrement à Michel
Suite des travaux mardi prochain, en principe car la météo risque ne ne pas être de notre côté...

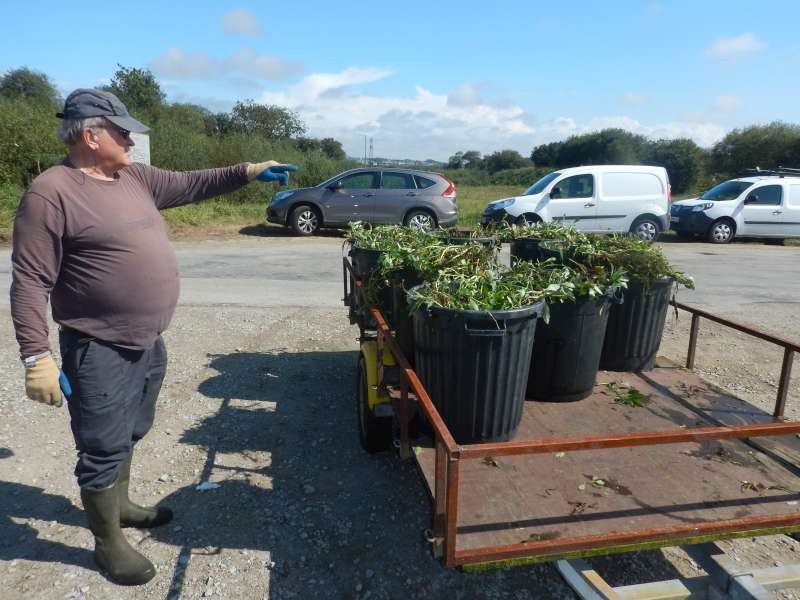

Travaux du 14 septembre
Nos activités d'entretien ont repris le 7 septembre, hélas un petit problème de logistique ne nous a pas permis de débuter notre programme d'arrachage de la jussie.
Afin de ne pas déplacer nos bénévoles inutilement, nous sommes allés retirer 2 arbres qui formaient des embacles sur l'Ildut

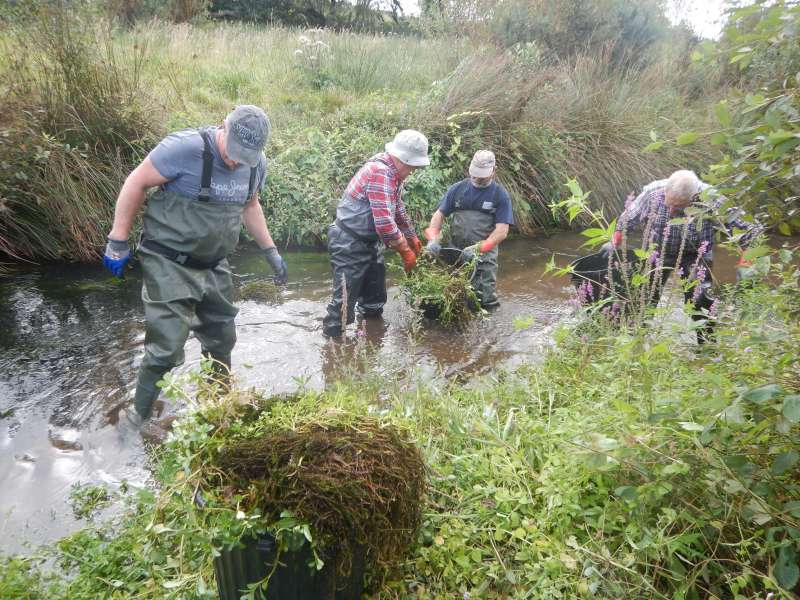

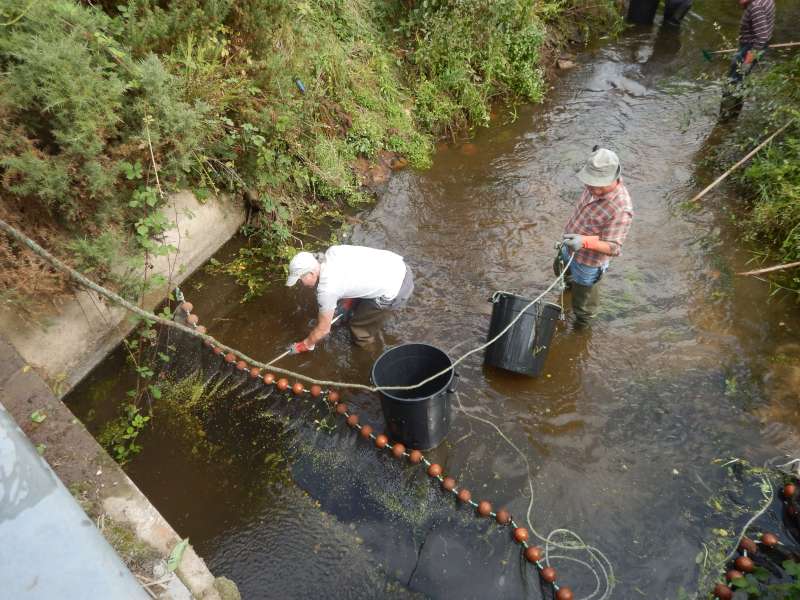

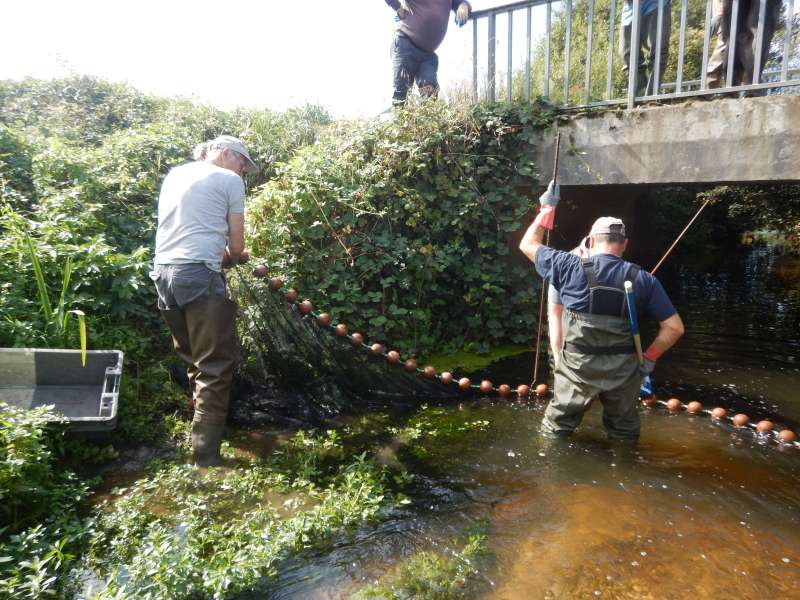

Aujourd'hui, le 14 donc, nous attaquons le programme d'éradication de la jussie sur l'Ildut. Début des travaux en amont du pont à côté de l'entreprise Madoc. La tâche s'avère compliquée, L'Ildut étant totalement envahi.
L'arrachage se fait à la main, la jussie est chargée dans des poubelles de 80 litres, lesquelles sont ensuite acheminées et vidées dans une benne mise en place par la CCPI.

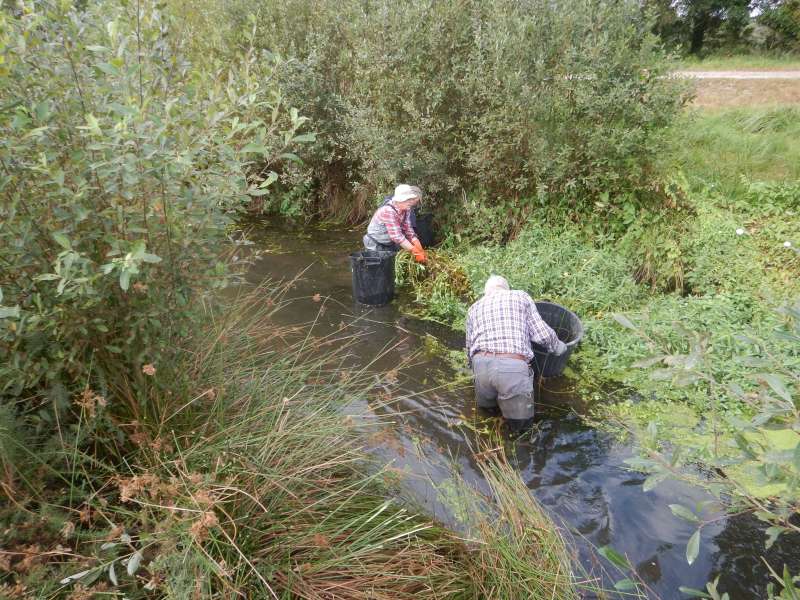

En fin de journée, ce ne sont pas moins de 7 m3 de jussie que nous aurons extrait de l'Ildut, et 226 mêtres de cours d'eau parcourus!
Petit résumé en images:

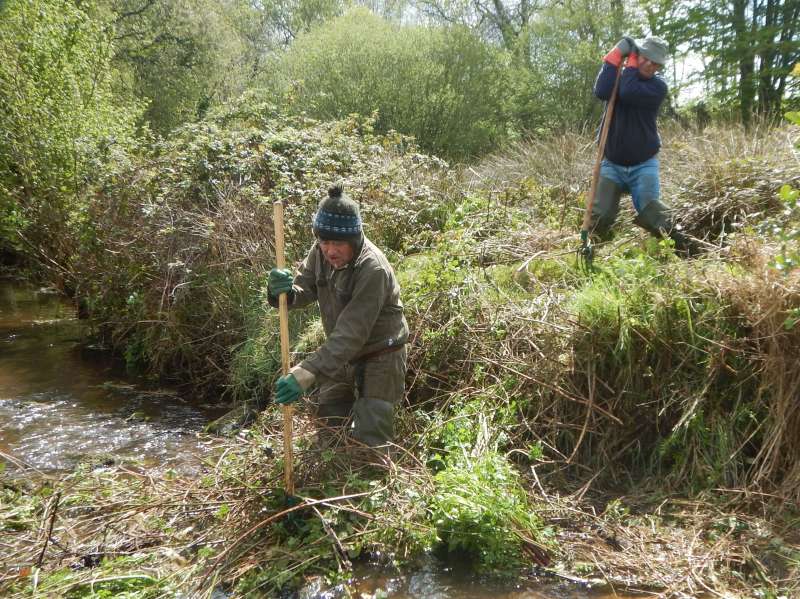

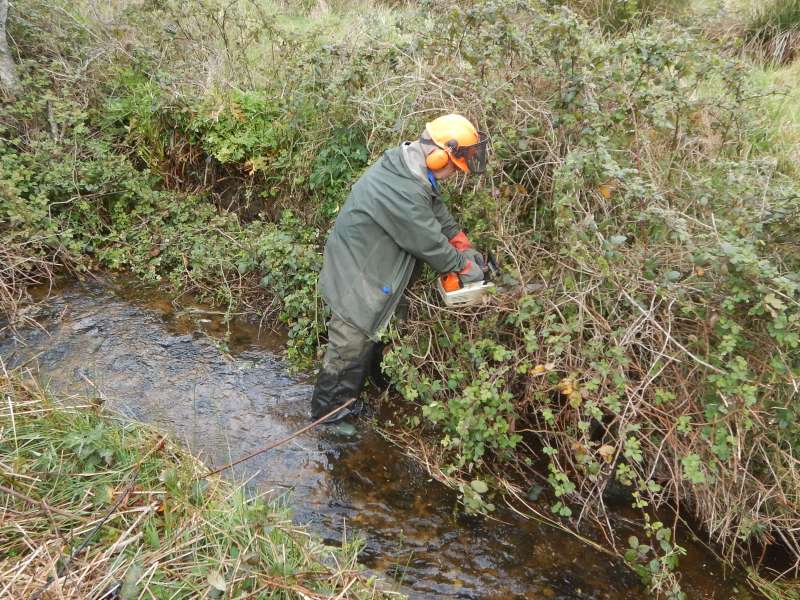

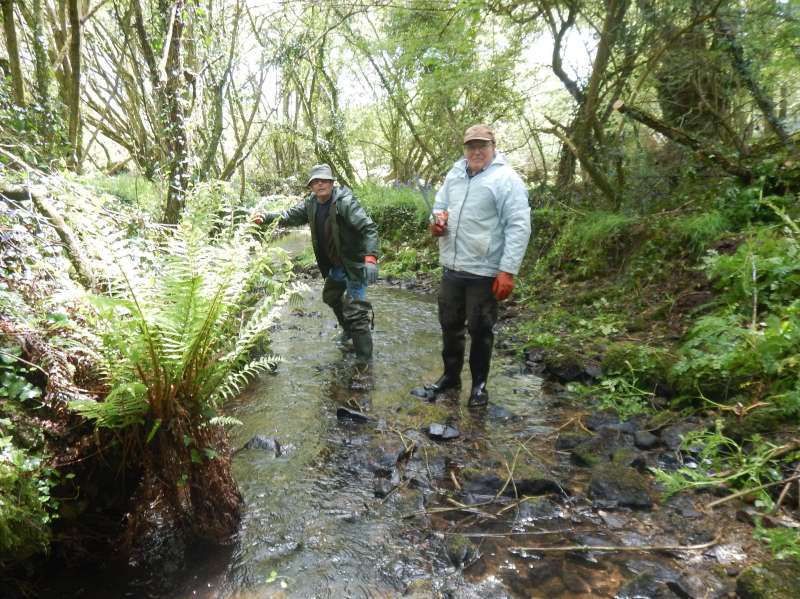

Travaux du 11 mai

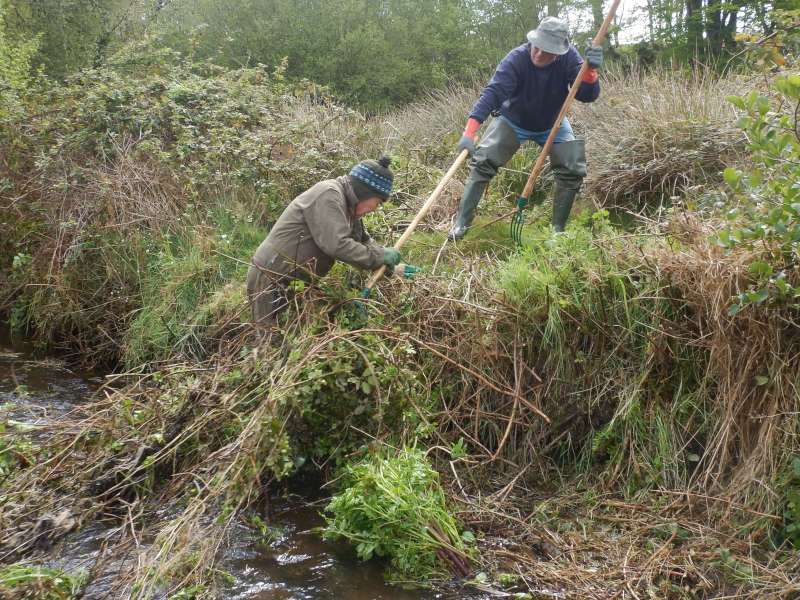

Voilà, dernière partie du chantier du Vizac. Début des travaux à Kernévézic, et fin au moulin de Keranflec'h.
Résumé de notre intervention sur ce ruisseau:
8 après-midi.
Une moyenne de 10 bénévoles chaque mardi.
280 heures de travail.
Environ 7500 m de berges entretenues.
Manque de bénévoles, dû à la limitation de sortie à 10 km.
La visite de Victorien Marchand (CCPI).
La visite et l'article du correspondant de Ouest France.
L'article du Télégramme.
L'article du Télégramme de Brest
Une dernière journée sans tentative d'arrosage de la part de Gégé!.. (la fatigue, sans doute)
Sans oublier l'équipe de bénévoles motivés, et solidaires!
Mardi Prochain, nous entretiendrons les berges du lac de Poulinoc. Amis pêcheurs, il y aura du bruit!...

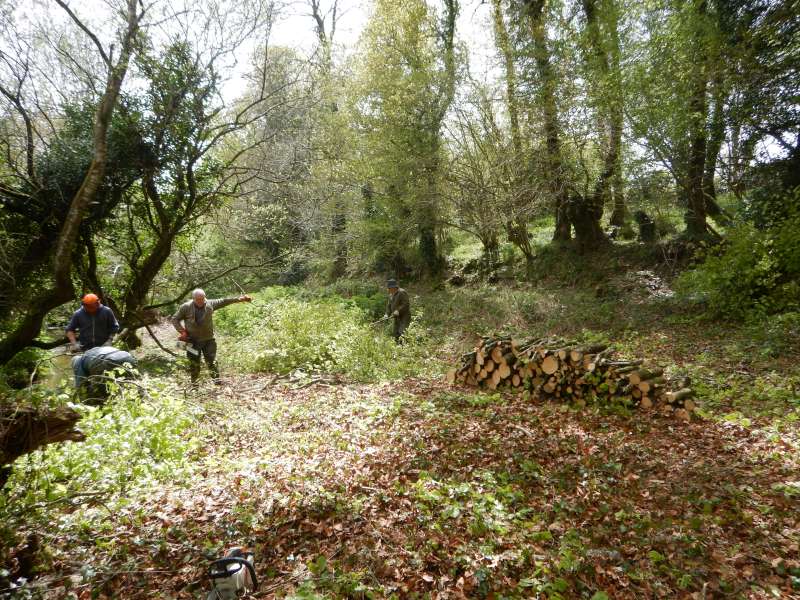

Travaux du 4 mai
Ayant l'accord du propriétaire, nous partons encore une fois de Kérnévézic. Avec cette fois l'intention de nous diriger vers le but final: le moulin de Keranflec'h, mais.....

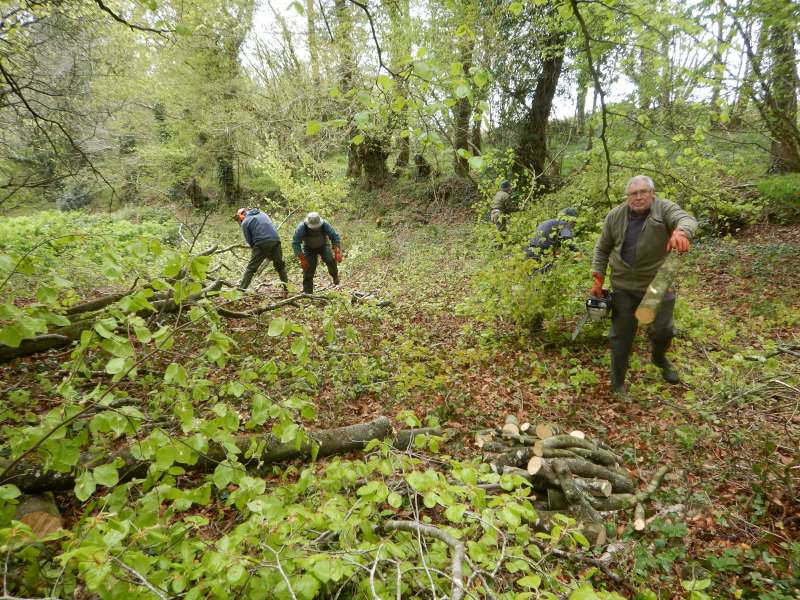

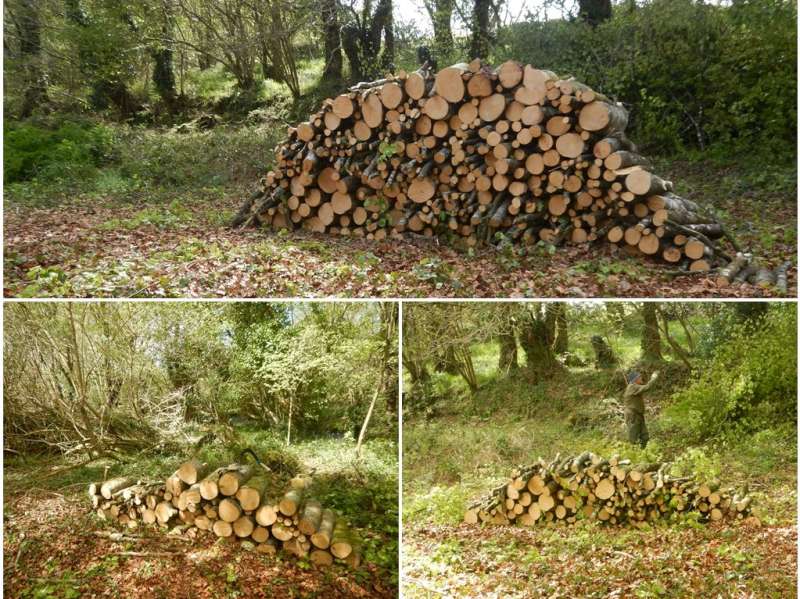

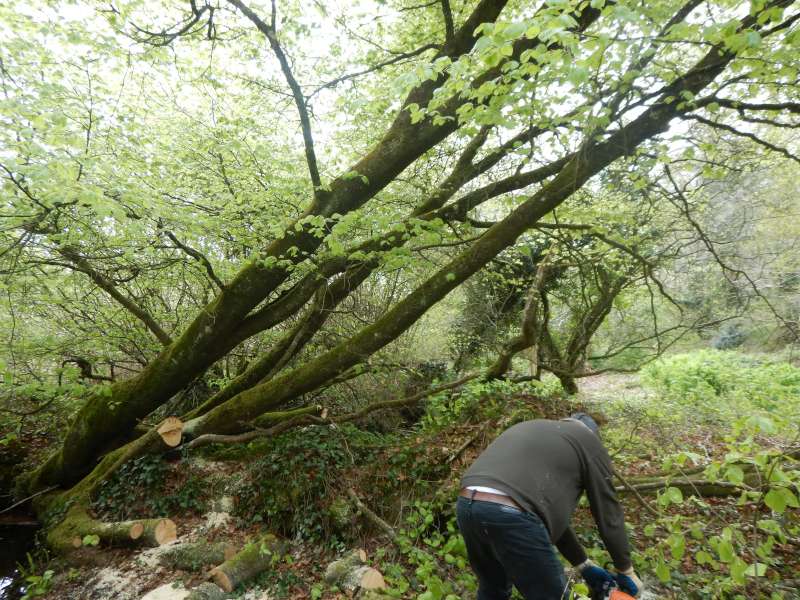

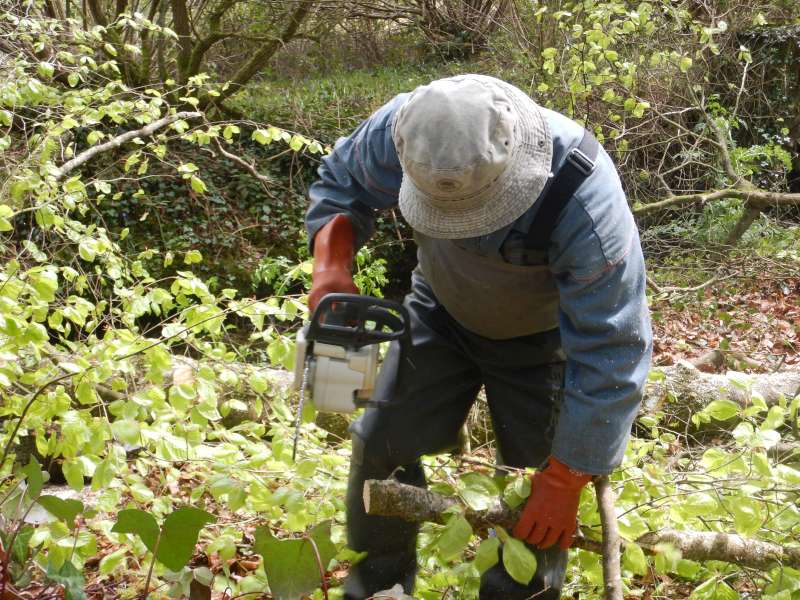

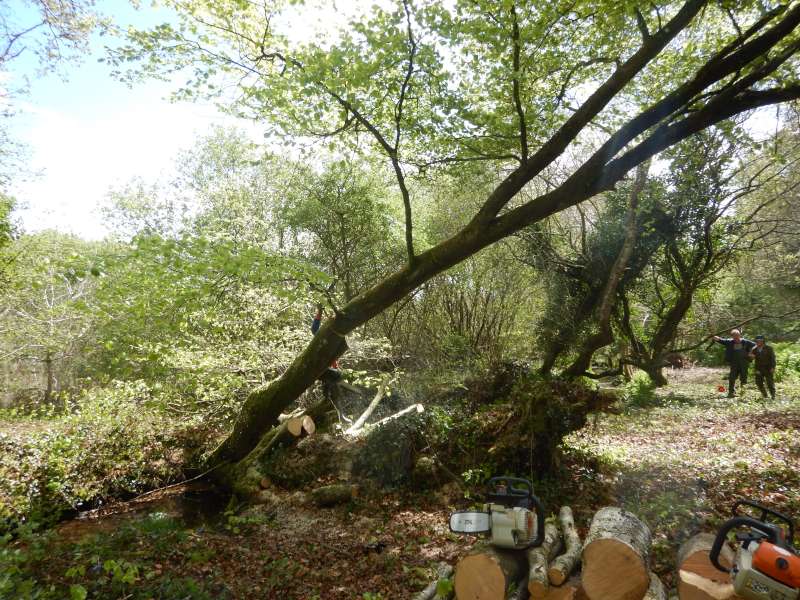

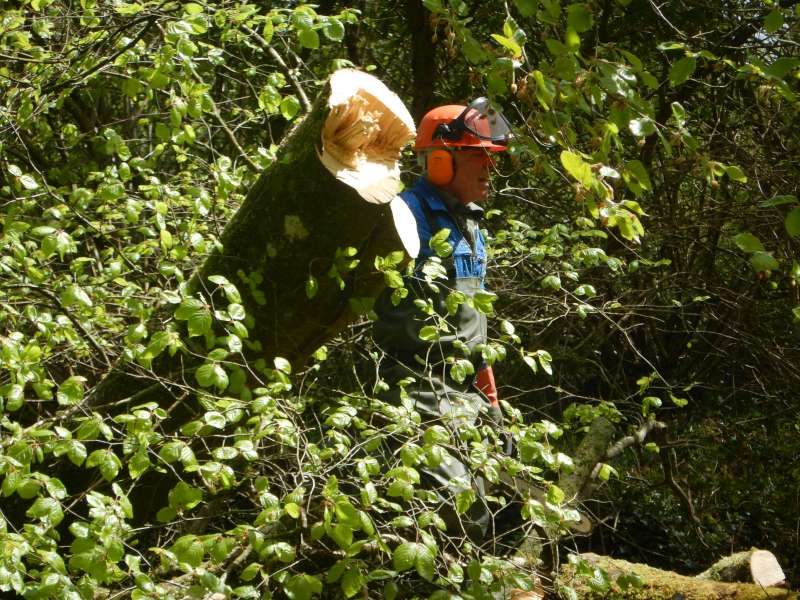

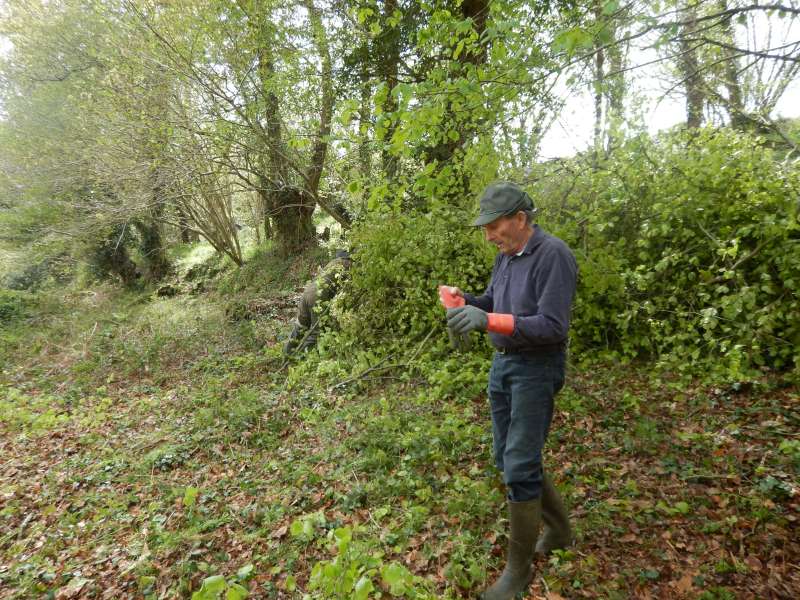

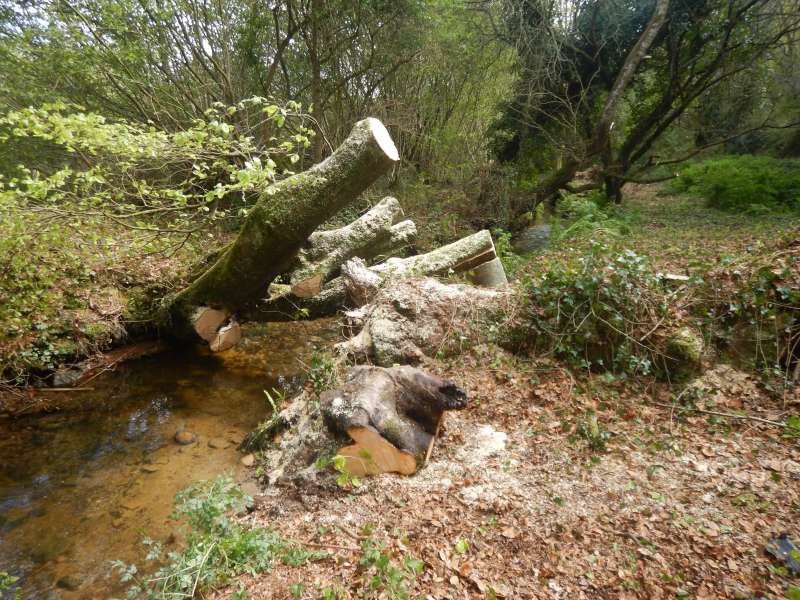

Mais au bas du terrain, un frène plutôt impressionant s'est couché au travers du ruisseau. Le propriétaire désireux de conserver le bois nous a demandé s'il était possible de le lui débiter en bûches de 50 cm.
Résultat: nous passerons l'après midi sur place, à 4 tronçonneuses et 7 volontaires pour dégager un passage sous le tronc trop gros et lourd pour être enlevé.
Mardi prochain.... Même point de départ, pour enfin cette fois remonter le ruisseau!

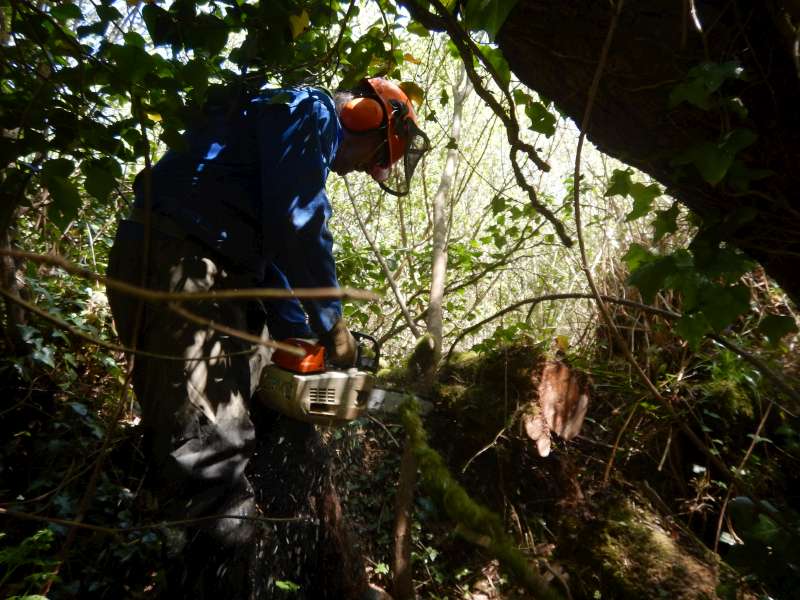

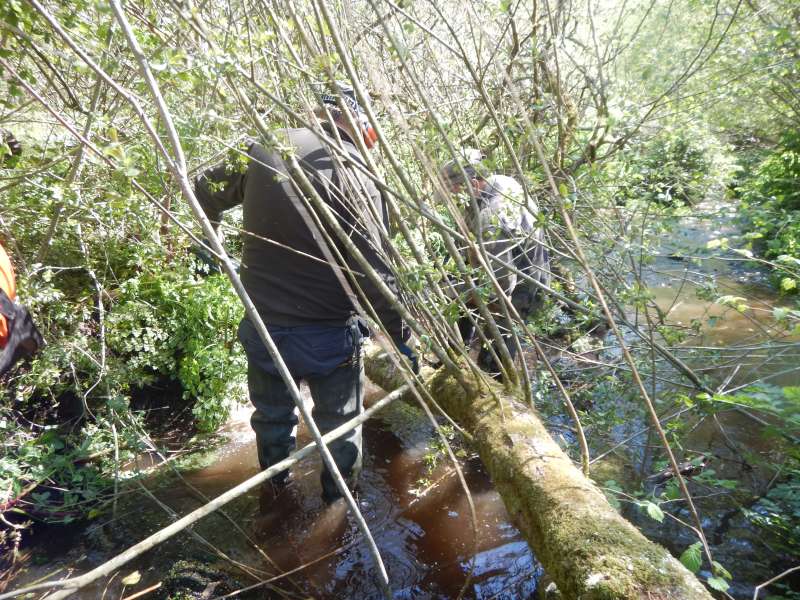

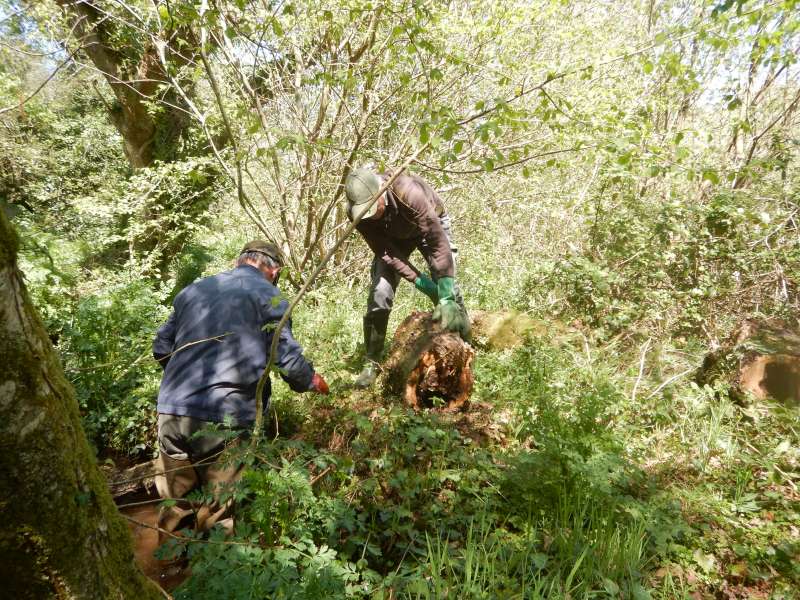

Travaux du 27 avril

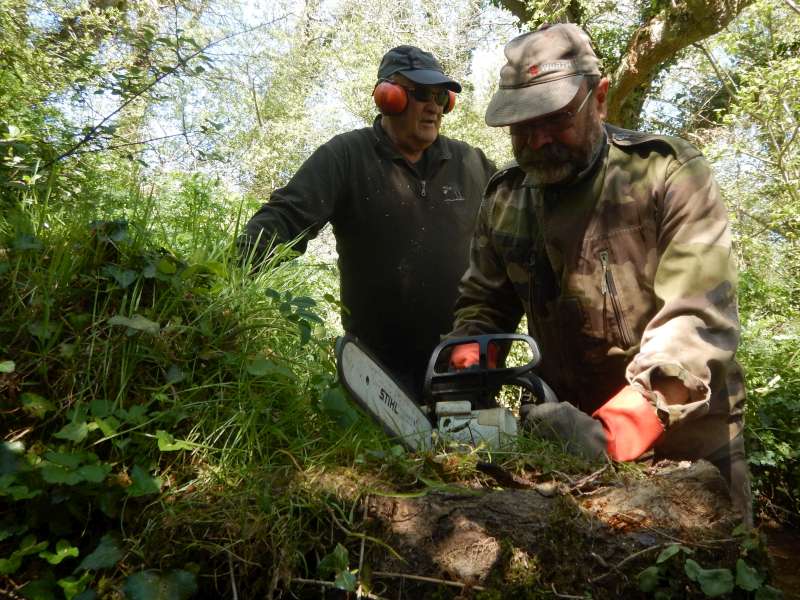

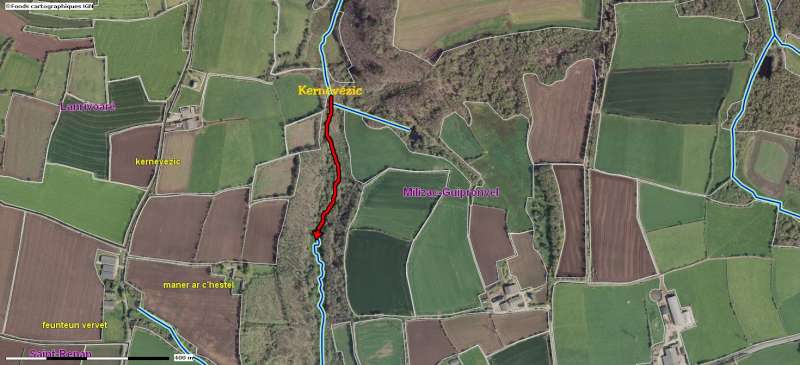

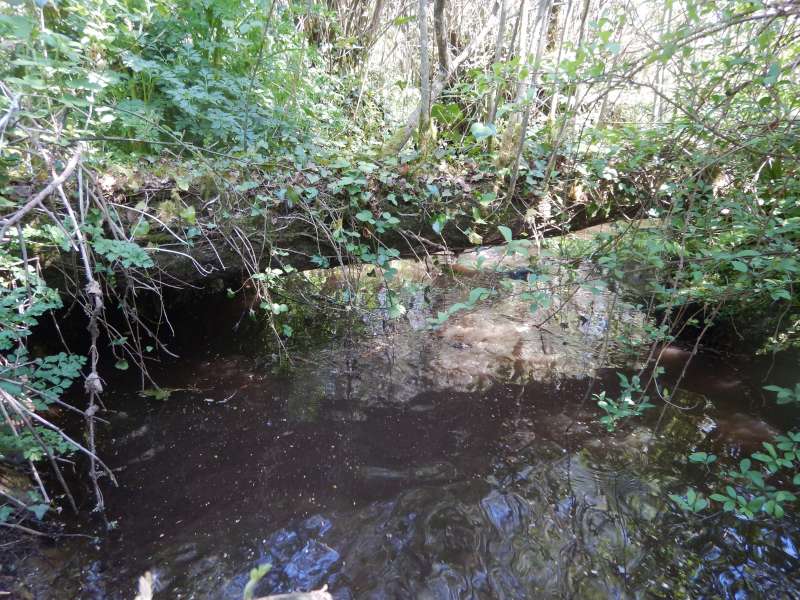

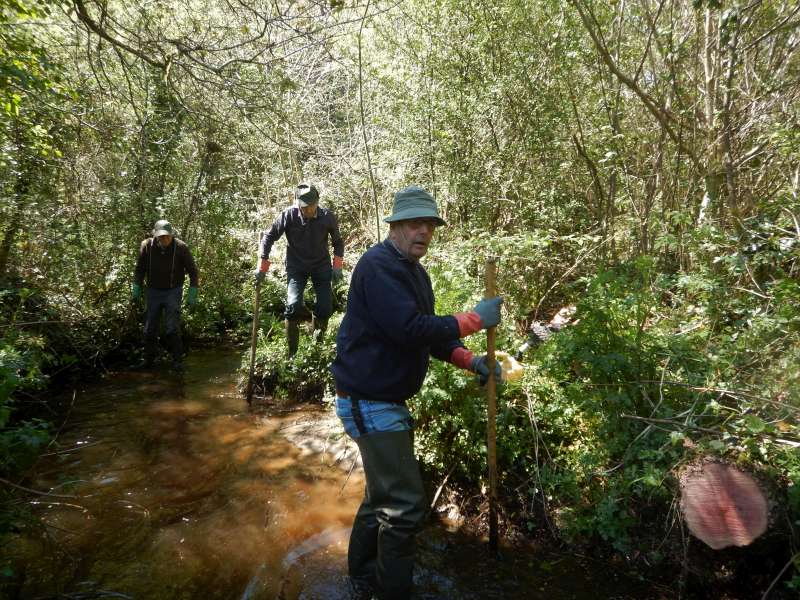

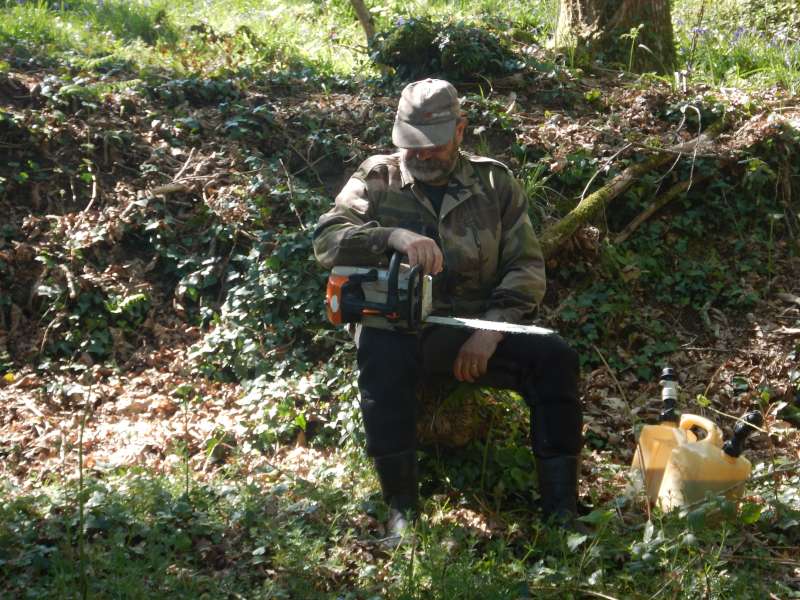

La distance pour atteindre le chantier commence à se faire sentir dans les jambes des bénévoles. Afin d'économiser notre énergie, nous partons du lieu-dit Kernévézic pour descendre le ruisseau jusqu'à la fin de notre chantier précédent.
Comme chaque mardi sur ce chantier, nous rencontrons une succession d'arbres tombés, certains depuis plusieurs années.
En fin de journée, nous aurons atteint notre but. Mardi prochain nous partirons du même endroit, pour remonter en direction du moulin de Keranflec'h.

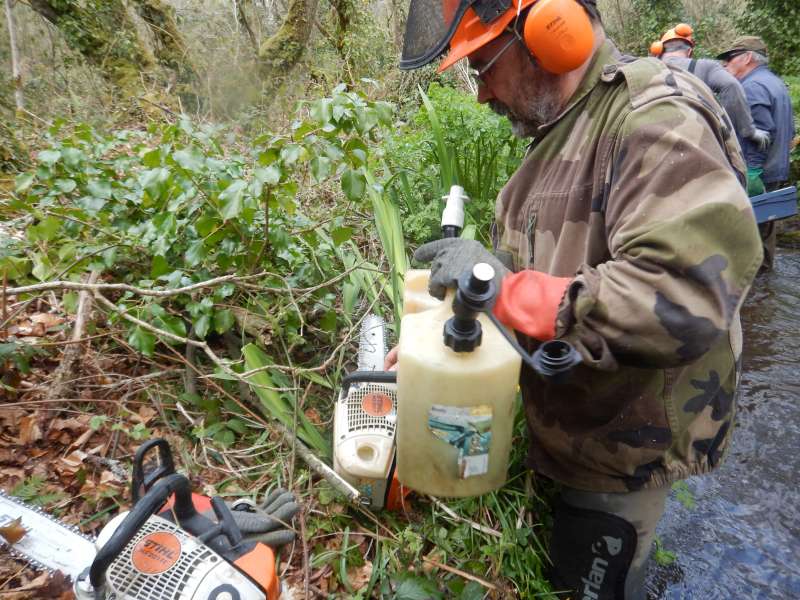

Travaux du 20 avril

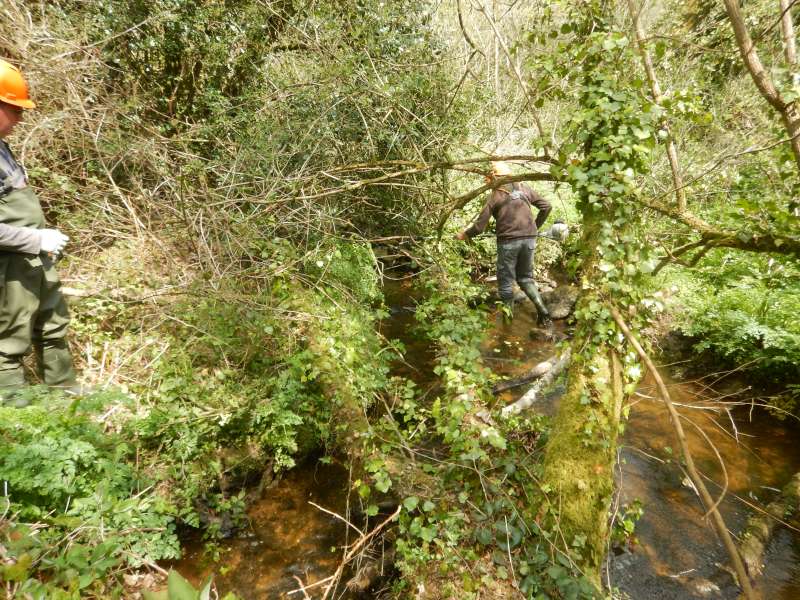

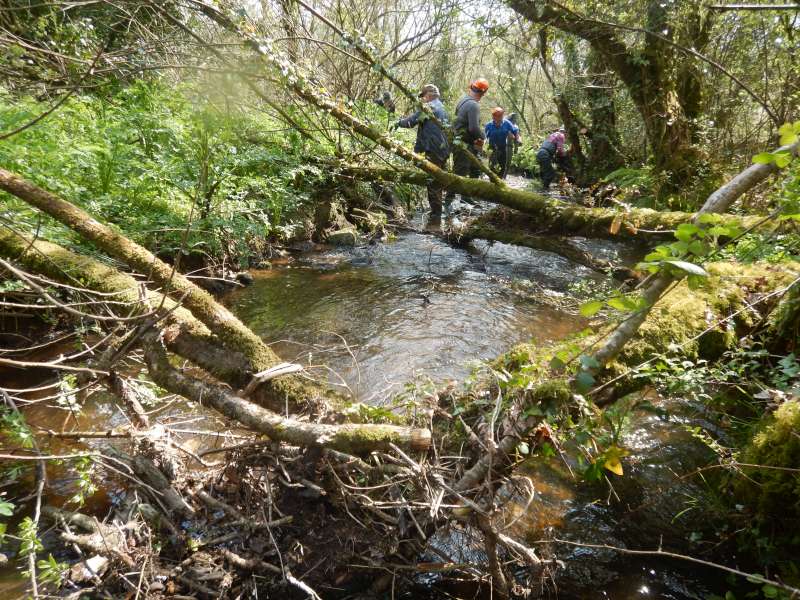

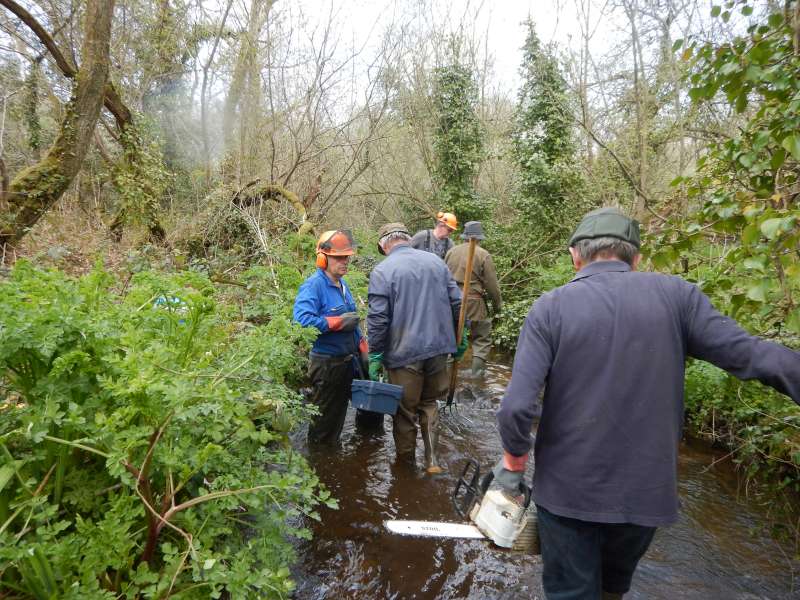

Nous poursuivons nos travaux sur le ruisseau du Vizac, en lien avec la CCPI.
C'est une belle journée, non seulement le soleil irradie, et surtout notre ami Pierrot est de retour!

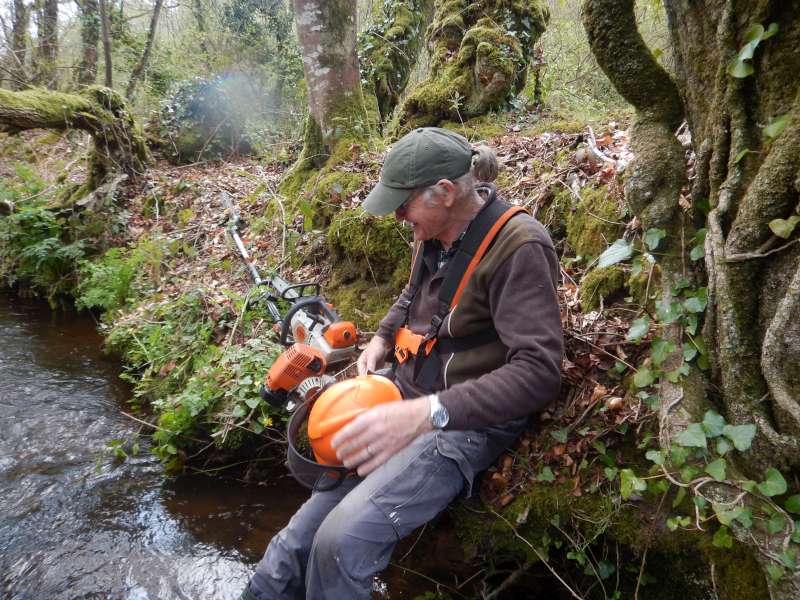

Victorien Marchand, du Service Milieux aquatiques et bocage de la CCPI, vient s'informer sur nos méthodes de travail dans le cadre de notre partenariat.

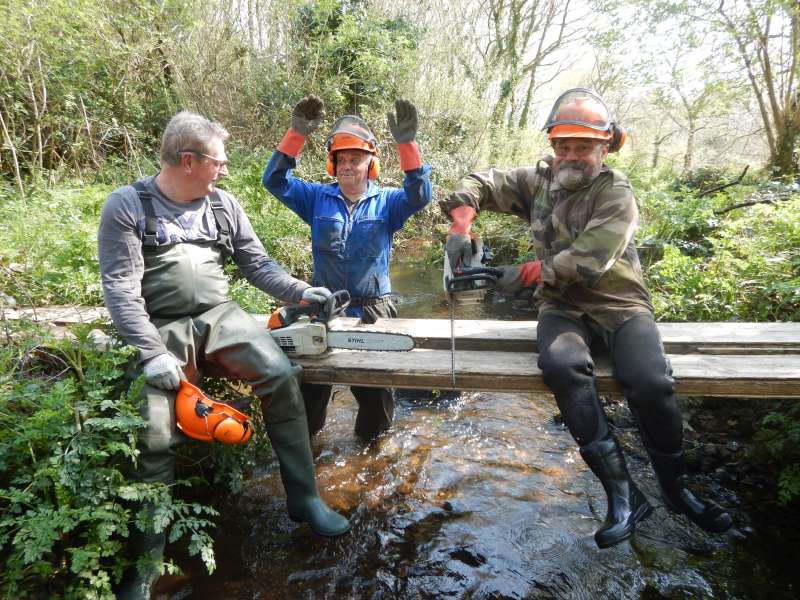

En fin de journée, à environ 780 m du moulin de Keranflec'h, épuisés, Serge décide de tronconner la passerelle sur laquele il est assis avec un camarade tandis que Gégé fait la Ola...Il est temps d'arrêter, la fatigue parfois fait délirer.
Mardi prochain: Rendez-vous à Kernévézic (Milizac) Les Propriétaires nous autorisent le stationnement. Le covoiturage sera indispensable!

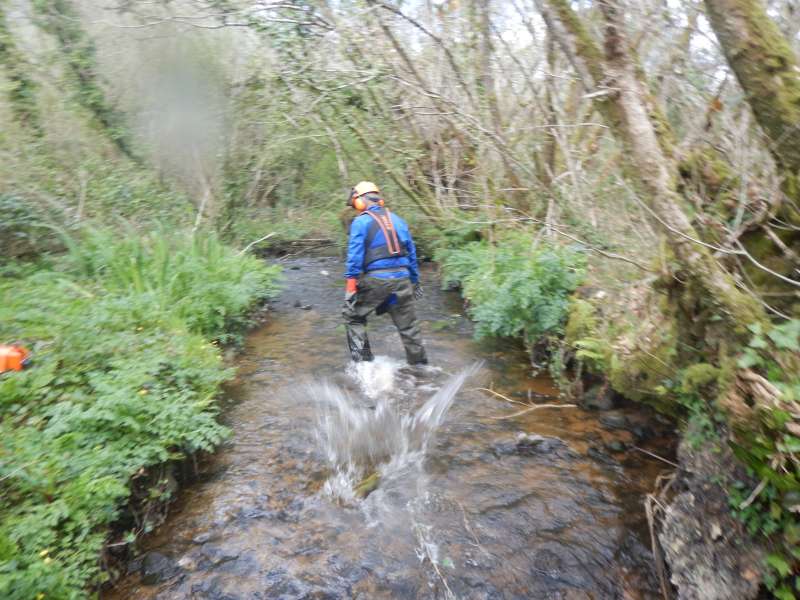

Travaux du 13 avril

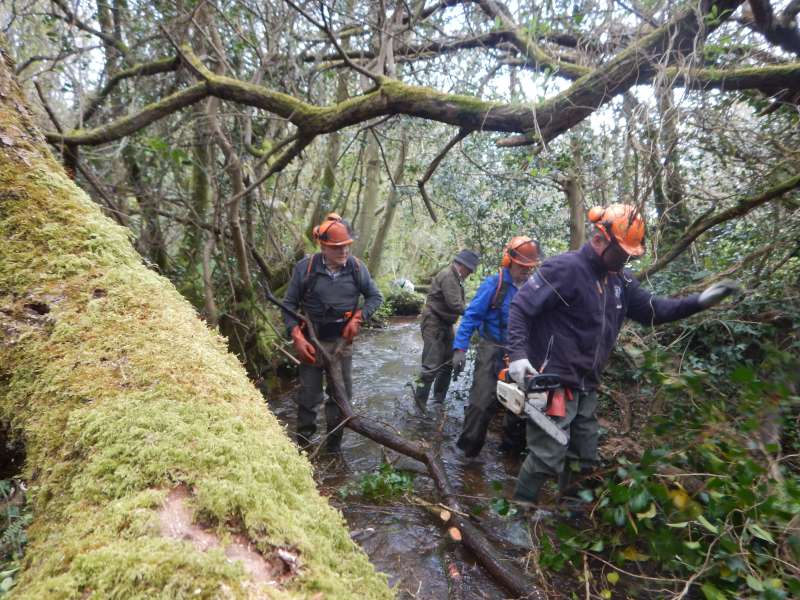

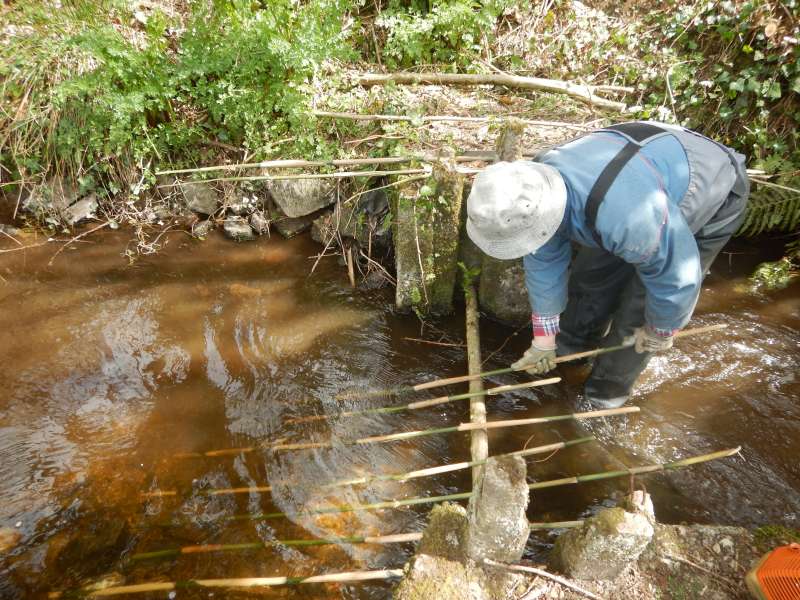

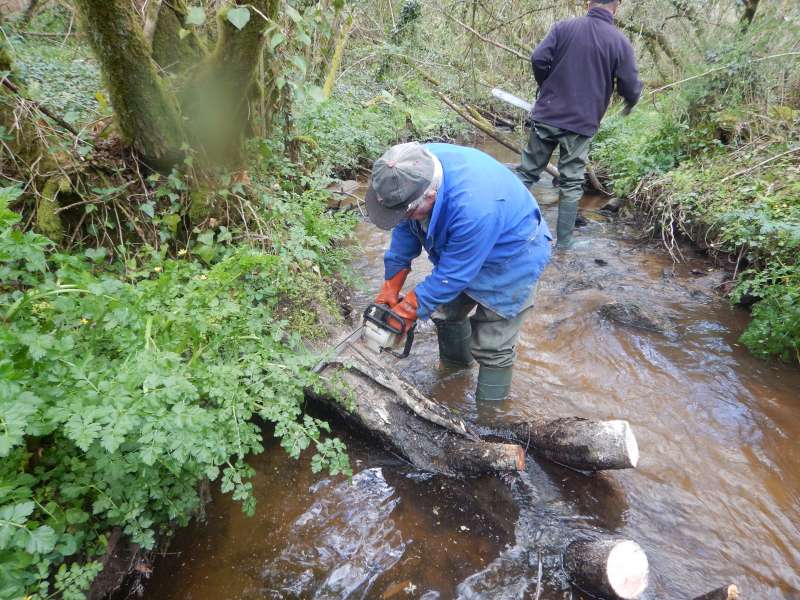

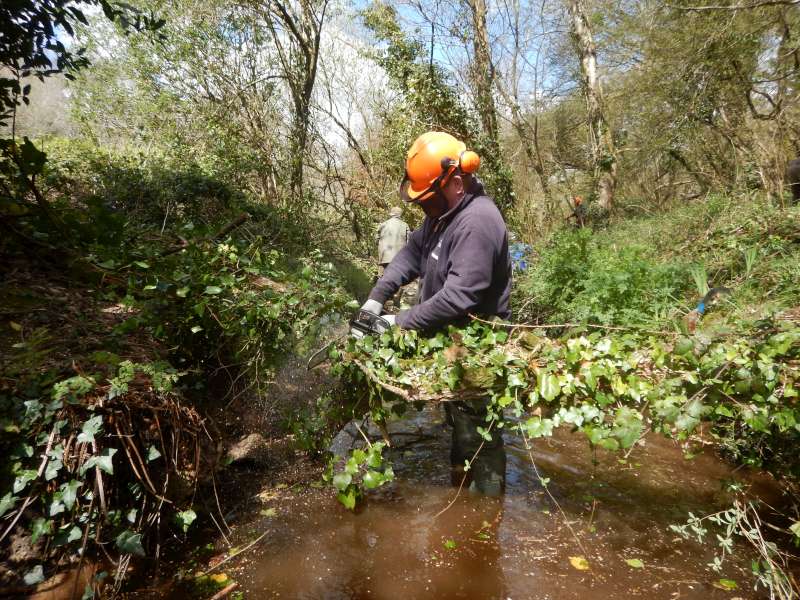

Environ 220 mêtres parcourus cet après-midi.
Les 9 bénévoles habitant dans un rayon de 10 km autour du chantier se sont retrouvés pour poursuivre les travaux du ruisseau du Vizac.
Pour venir à bout des ronces, Gégé a sorti la débrousailleuse qui nous a tant manqué mardi dernier.
Plus on avance, et plus il est compliqué d'aller chercher du matériel dans le fourgon.
C'est un réel plaisir de se retrouver entre passionnés de nature. Ces mardis aident à mettre entre parenthèse les restrictions du moment.
Et Gégé? Il bûche... ( désigné fil rouge 2021...)

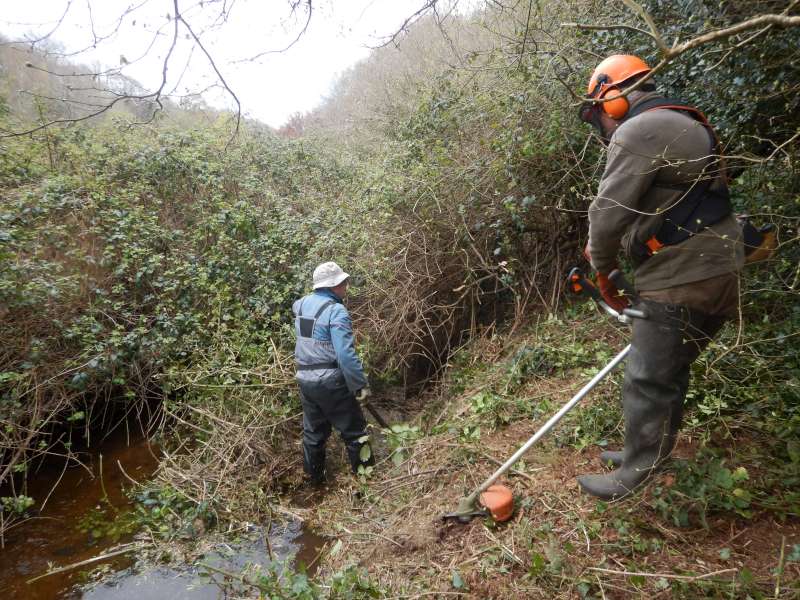

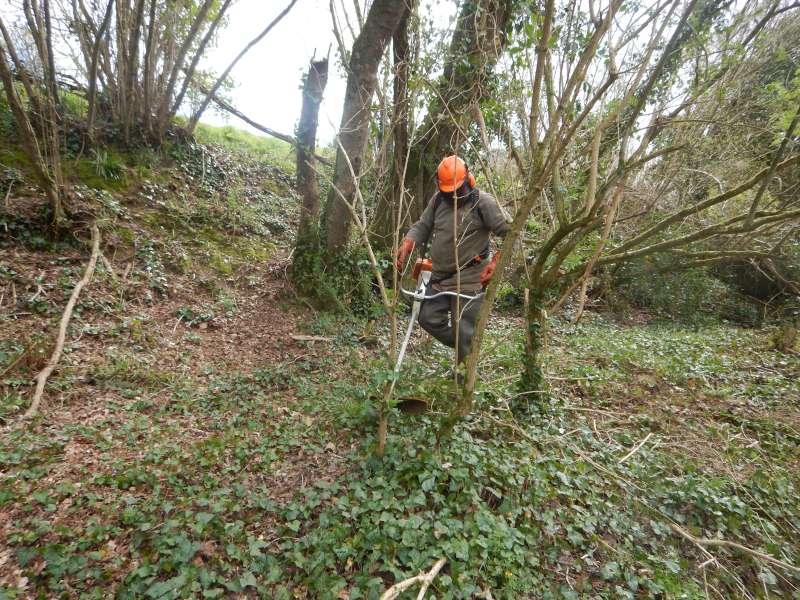

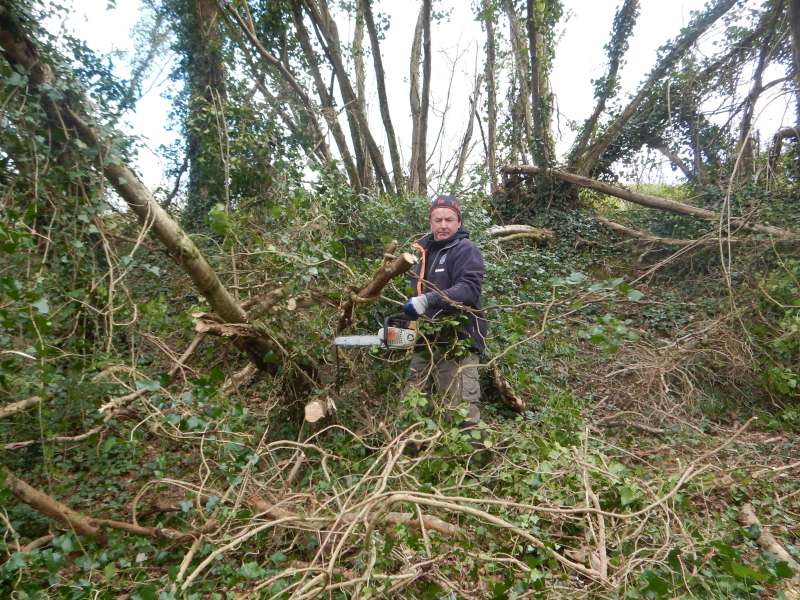

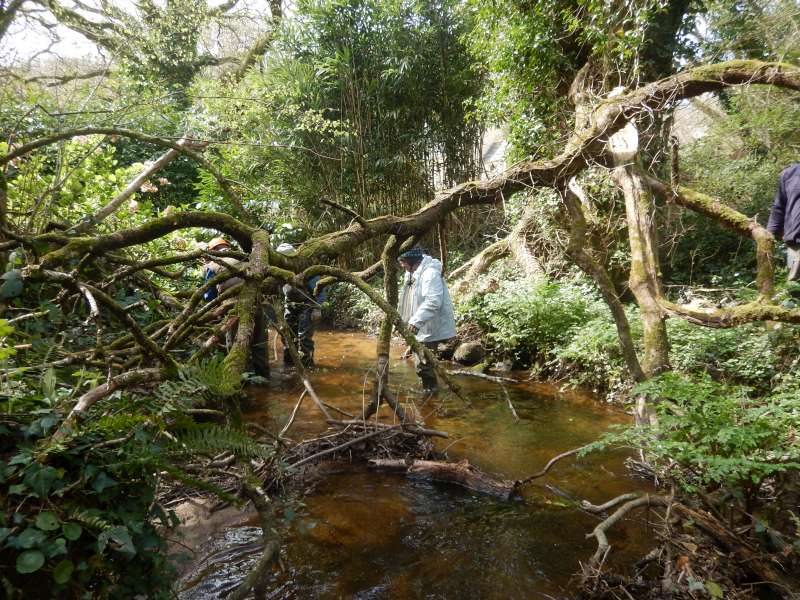

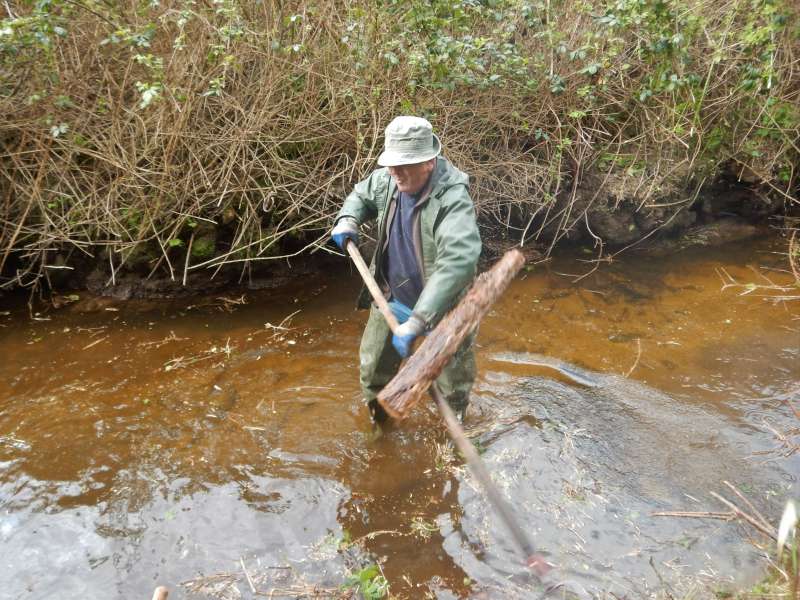

Travaux du 6 avril

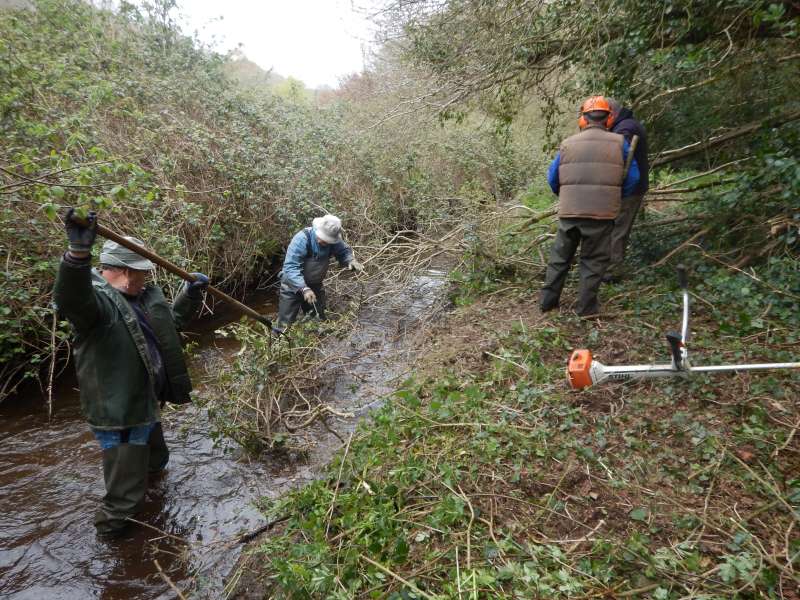

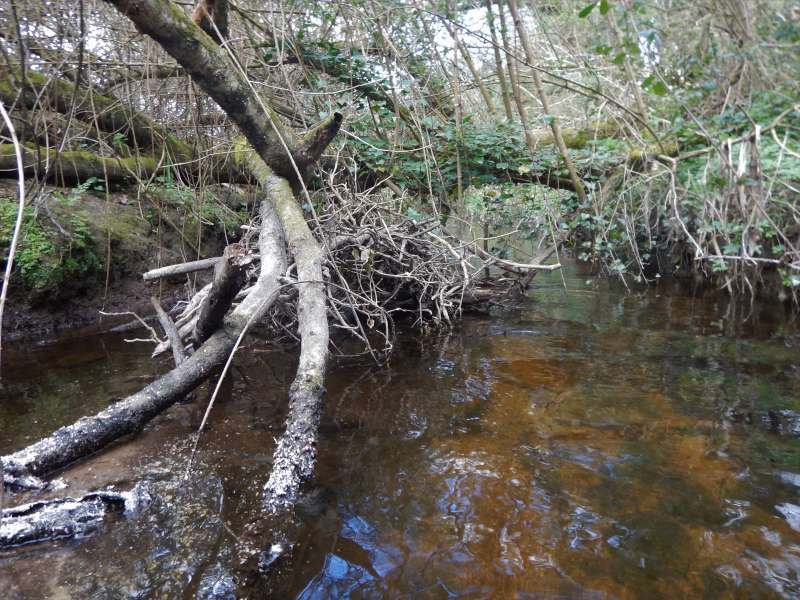

Et voilà, les choses se compliquent!
Les nouvelles restrictions gouvernementales limitant les déplacement dans un rayon de 10 km à vol d'oiseau interdisent la venue de plusieurs bénévoles. Non seulement nous serons en effectif réduit sur le terrain, mais notre équipe de mécanos est diminuée des 2/3. Il en faut plus pour décourager nos bénévoles.
Merci à Serge pour cette matinée passée à préparer le matériel!

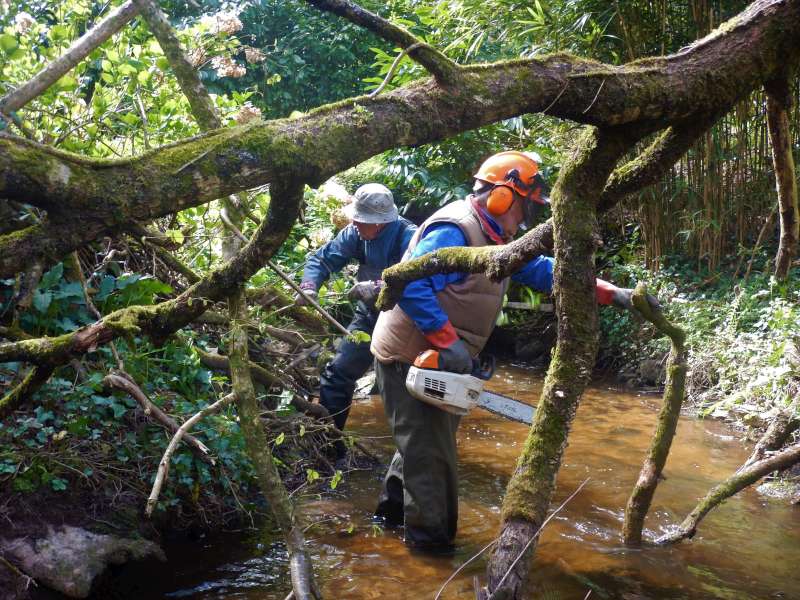

Début du chantier à Coat Boulouarn, avec la participation exceptionnelle de Jipiti, l'homme des neiges, et fin 210 m plus loin au milieu des ronces . A la fin de la journée, nous serons à 1400 m du but.
Mardi prochain, rendez-vous même lieu et même heure. Ah, j'oubliais! Gégé était de la partie...:-)

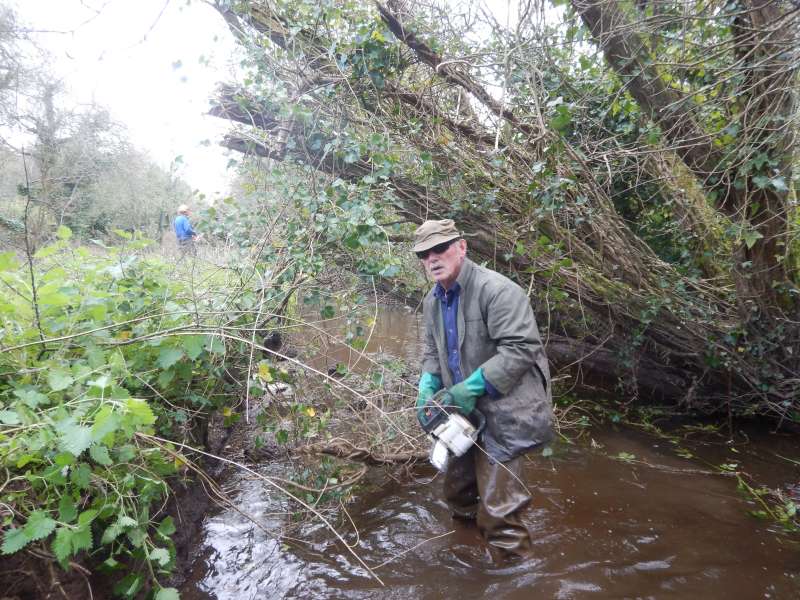

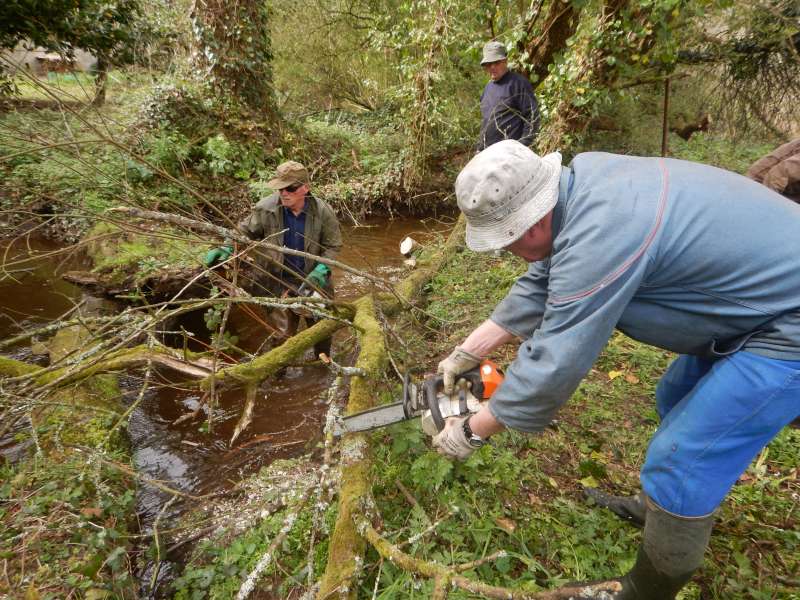

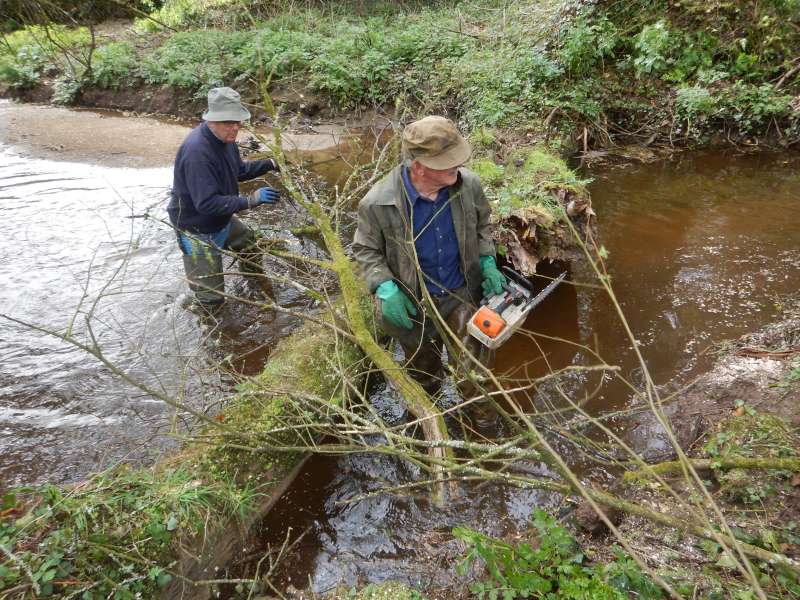

Travaux du 30 mars
Le temps est toujours notre allié, il fait même lourd ce mardi.

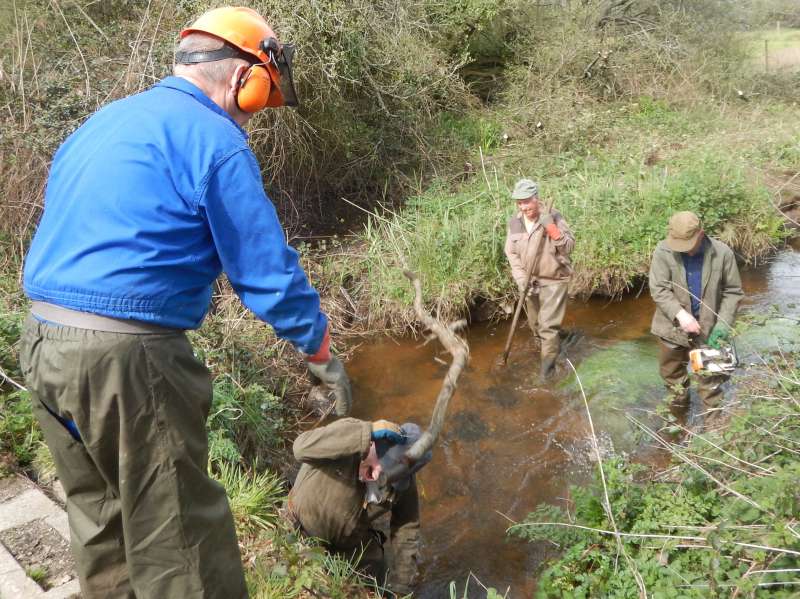

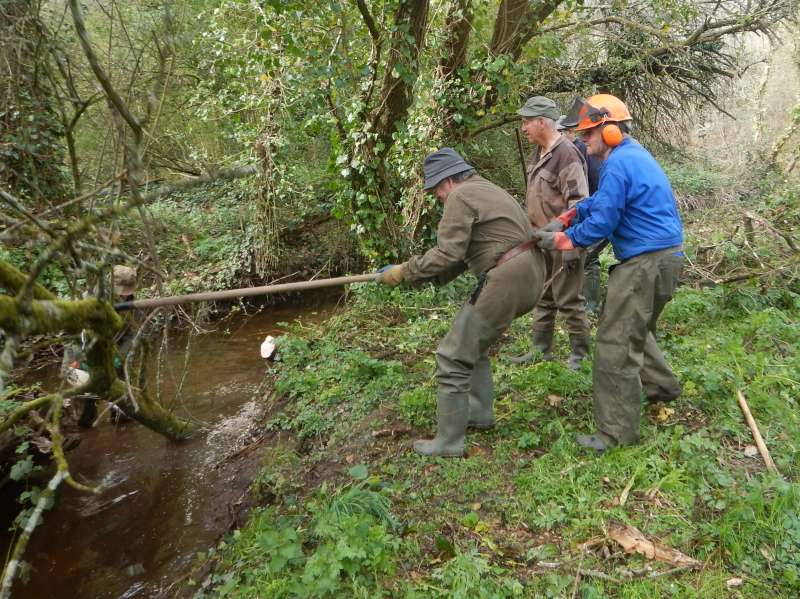

Notre équipe de bénévoles, toujours aussi motivée démarre au lieu-dit "Coat Boulouarn" Fin de l'étape au moulin de Pen ar Créac'h.
En fin de journée, nous aurons parcouru 540 m x 2 berges, signe que le terrain se complique...
Ah oui, ne pas oublier le fil rouge: Gégé aura trouvé quelques endroits stratégiques pour martyriser ses camarades...

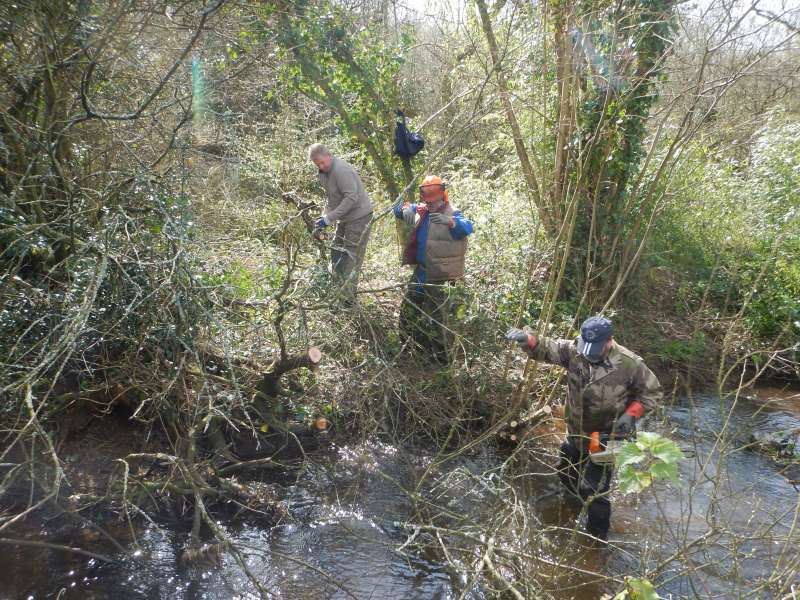

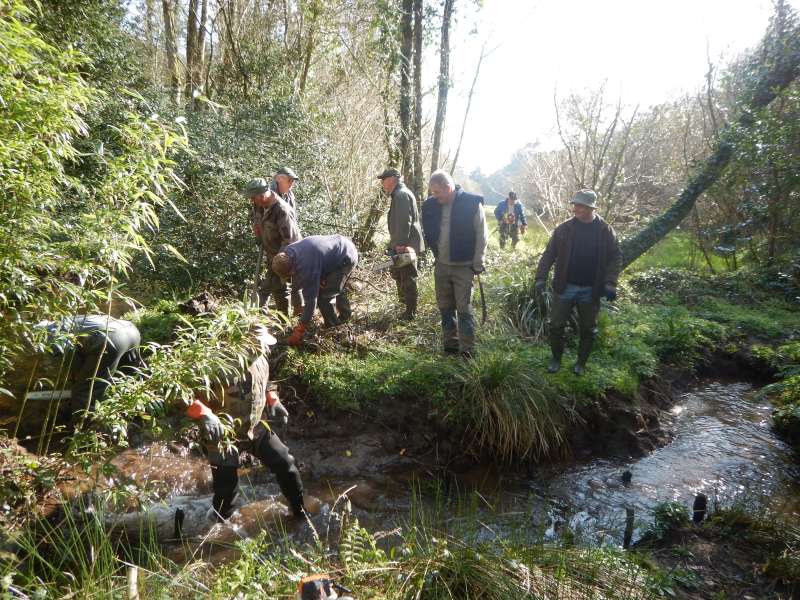

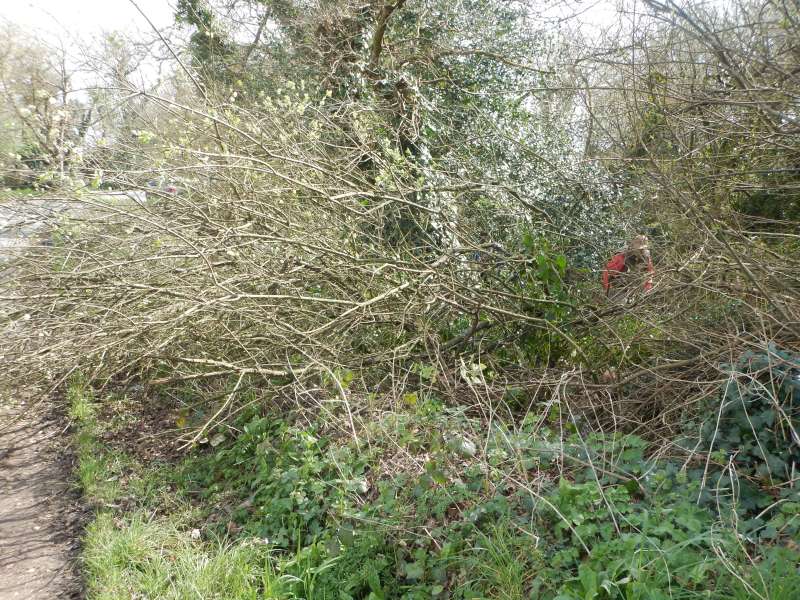

Travaux du 23 mars

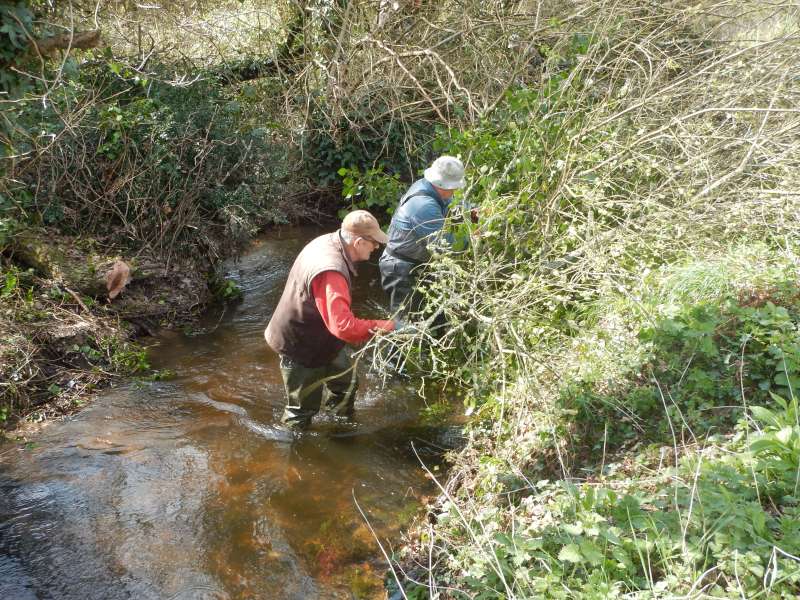

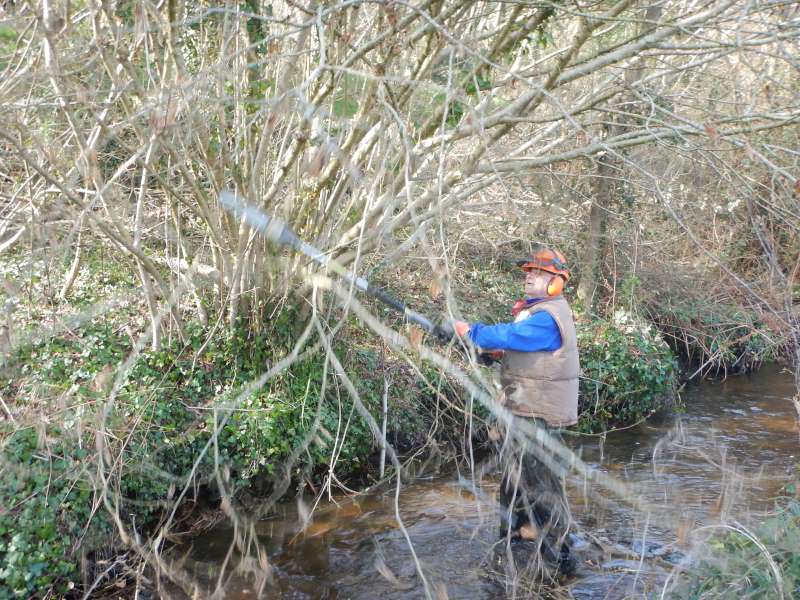

Début des travaux programmés pour 2021 en partenariat avec la CCPI. Nous remontons le ruisseau du Vizac, départ du lieu-dit "Le Vizac" à St Renan, et nous terminerons l'après-midi au moulin de Pen ar Créac'h sur la commune de Milizac.Surprise du jour: Gégé a oublié d'arroser ses camarades...
1200 m de ruisseau nettoyés en fin de journée,objectif atteint! Mais notre progression se trouvera bientôt freinée...
Travaux des 9, et 16 mars
9 mars: Une seule image pour illustrer ce mardi de travaux, avec le retour de notre ami Joël après une trop longue absence.
Le chantier du jour fait suite à ceux des précédents mardis, nous allons descendre le cours d'eau depuis le terrain de rugby, et jusqu'à l'extrémité nord du chantier c'est à dire rue Le Velly.

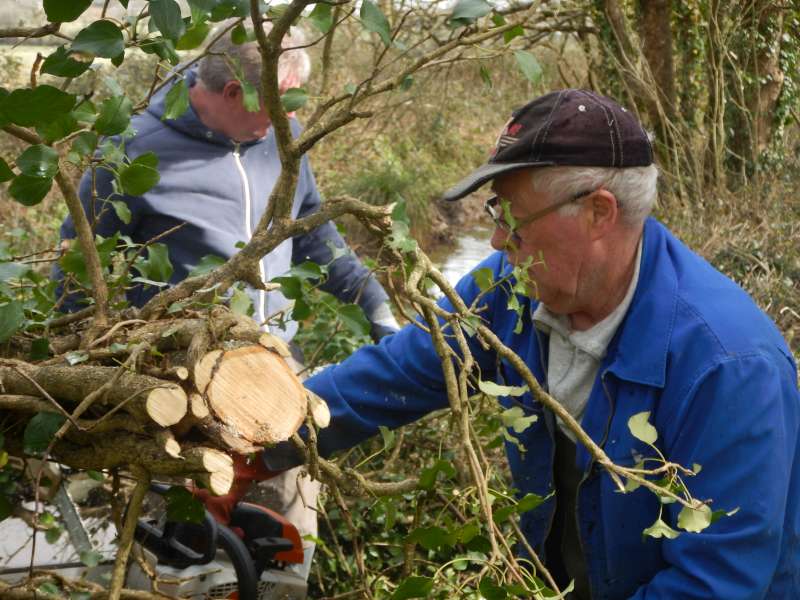

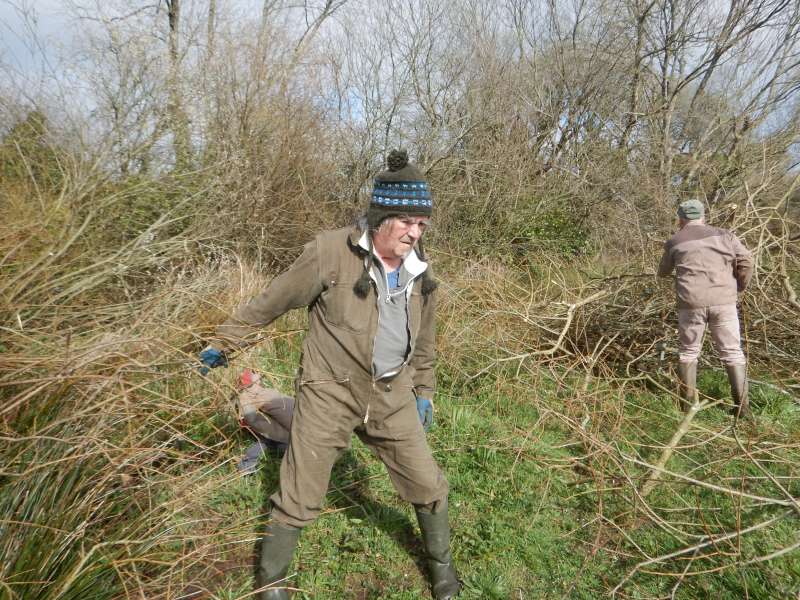

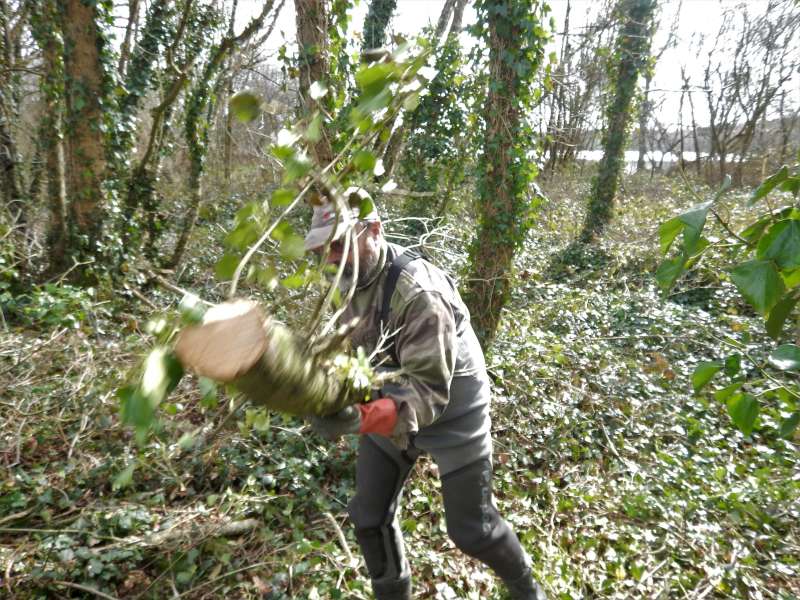

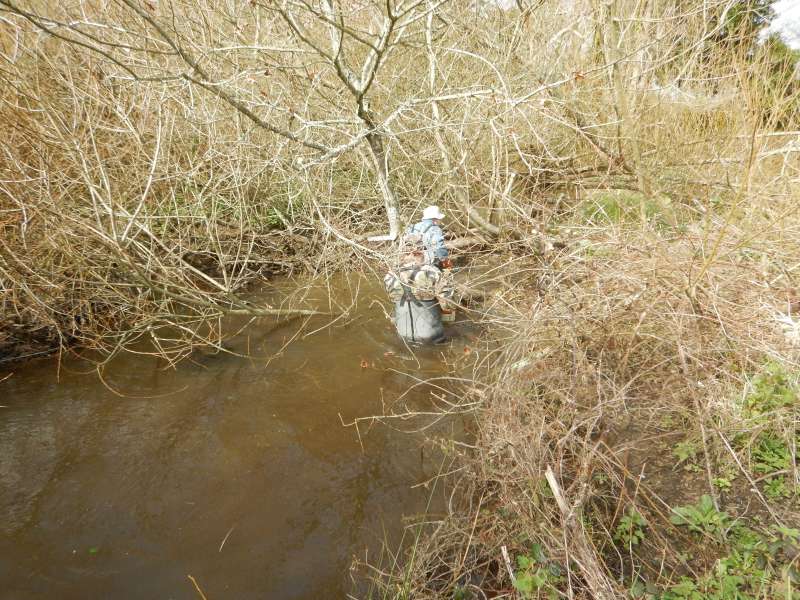

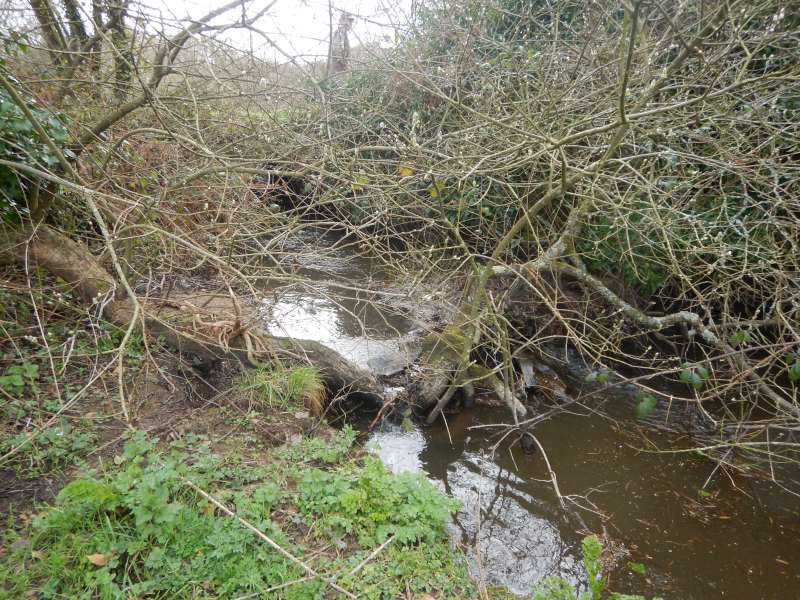

16 mars: Suite et fin du chantier 2020 (de Pont Corff à Bout du Pont, rue Joseph Le Velly).

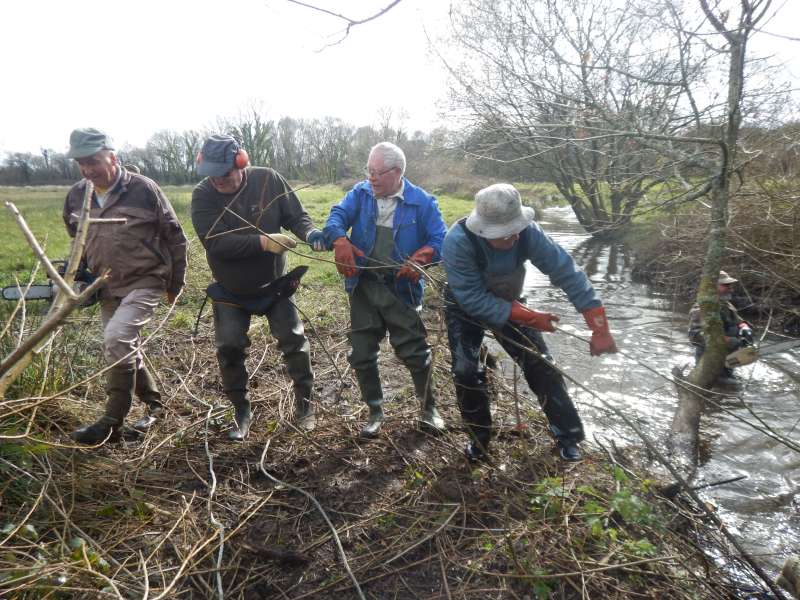

Début du chantier au nord du lac de Pontavennec et point final au pont de la route de Brest.

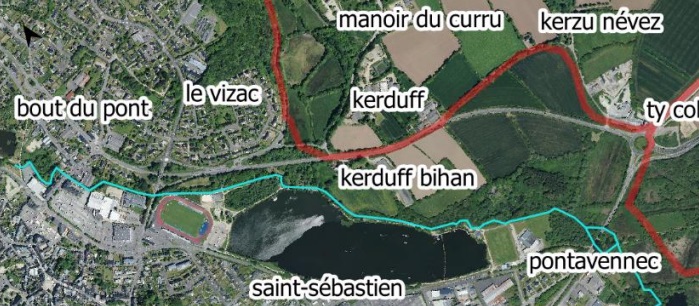

Ce chantier commencé l'an dernier se termine aujourd'hui après avoir nettoyé 8165 m de berges. Nos amis de "Eaux et Rivières de Bretagne" peuvent se féliciter de la fin d'un chantier qui leur tenait tant à coeur.
Parcourons ce chantier long, et parfois compliqué, en compagnie de notre Président...travaux 2020/2021
Mardi Prochain, nous attaquons le programme 2021 avec le ruisseau du Vizac.

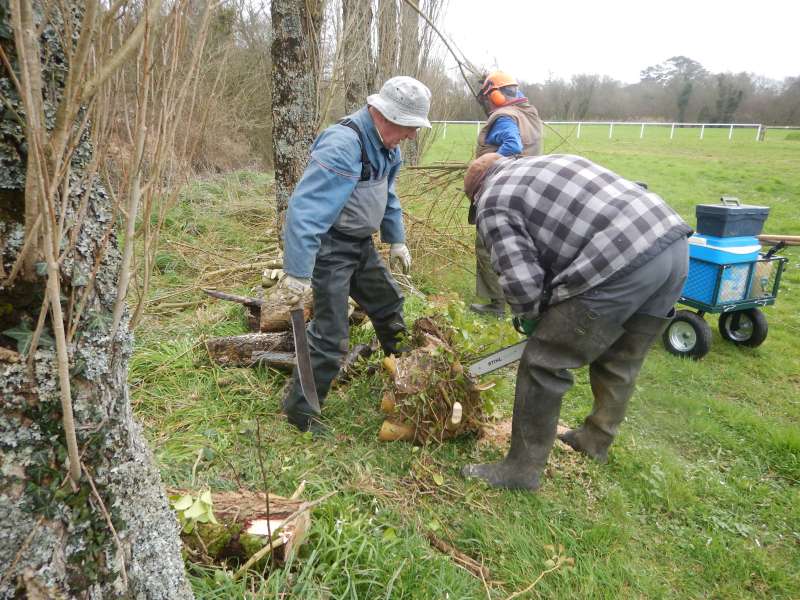

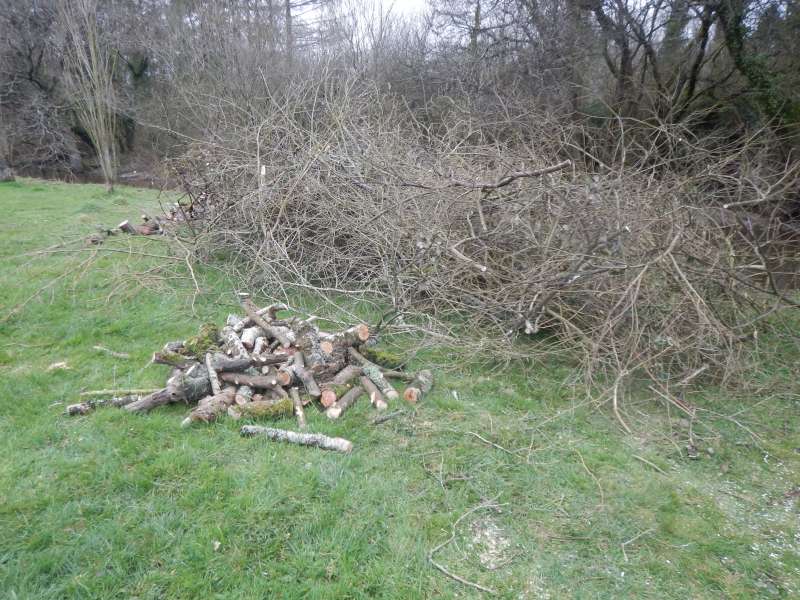

Travaux des 23 février et et 2 mars

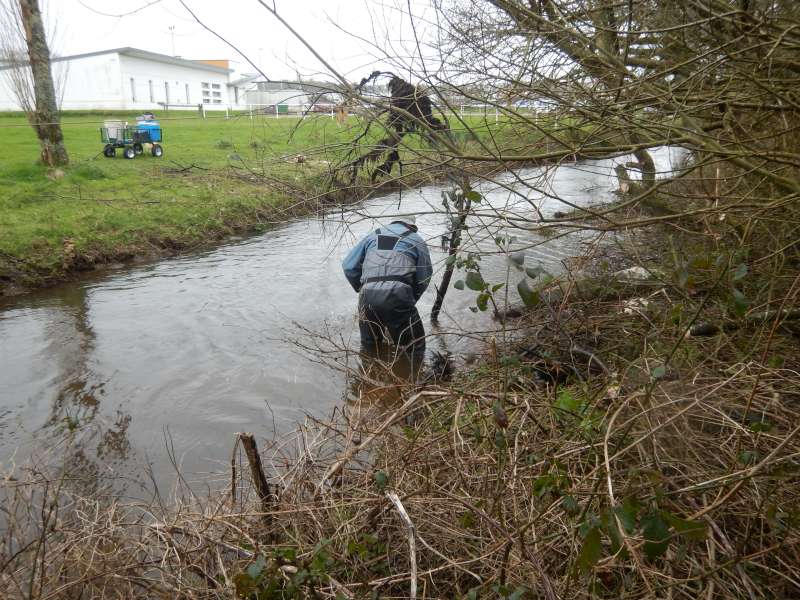

Les conditions météo nous ont permis d'avancer la reprise des travaux. C'est donc le 23 février que nous retrouvons l'usage des tronçonneuses
8 bénévoles répondent à l'appel pour cette rentrée bucolique...

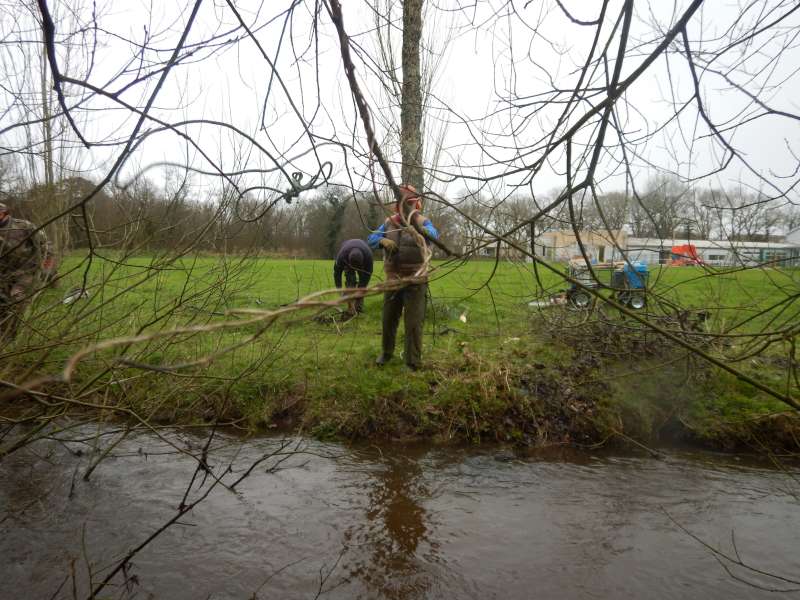

Nous allons tout d'abord solder le chantier 2020. Première et seconde étape: Les berges de l'ildut du terrain de rugby jusqu'à la route de Brest, soit environ 410 mêtres X 2 (et oui, il y a 2 berges...)
Le 5 mars, le reporter de l'équipe (votre serviteur) a juste oublié son matos à la maison. Pas de photos donc de cet après midi malgré que l'équipe se soit déjà étoffée. En fin de journée le premier but est atteint, nous sommes arrivés à la route de Brest, et notre lanceur de bûches à renoué avec son passe-temps favori...
A SUIVRE...
